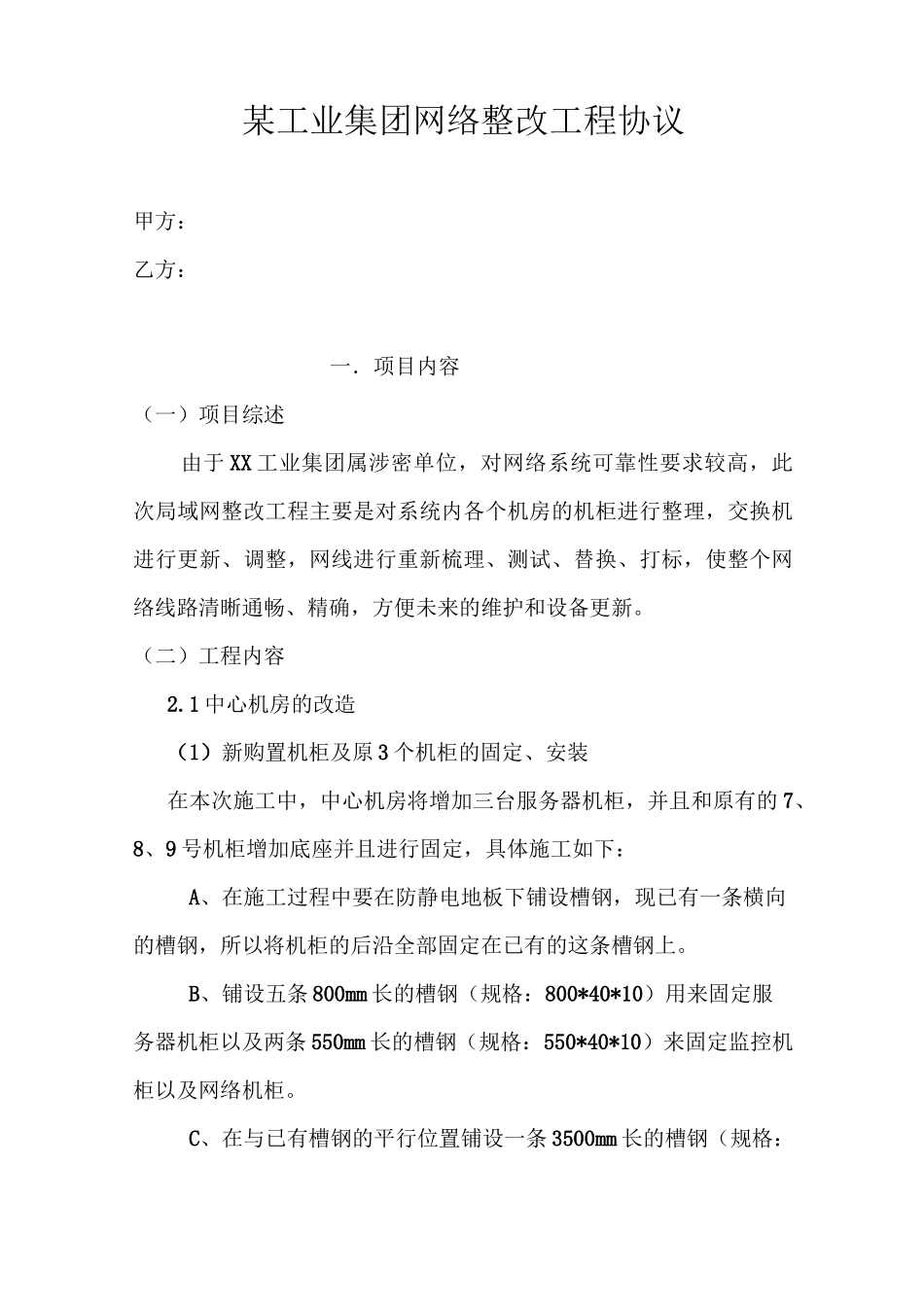

某工业集团网络整改工程协议甲方:乙方:一.项目内容(一)项目综述由于 XX 工业集团属涉密单位,对网络系统可靠性要求较高,此次局域网整改工程主要是对系统内各个机房的机柜进行整理,交换机进行更新、调整,网线进行重新梳理、测试、替换、打标,使整个网络线路清晰通畅、精确,方便未来的维护和设备更新
(二)工程内容2
1 中心机房的改造(1)新购置机柜及原 3 个机柜的固定、安装在本次施工中,中心机房将增加三台服务器机柜,并且和原有的 7、8、9 号机柜增加底座并且进行固定,具体施工如下:A、在施工过程中要在防静电地板下铺设槽钢,现已有一条横向的槽钢,所以将机柜的后沿全部固定在已有的这条槽钢上
B、铺设五条 800mm 长的槽钢(规格:800*40*10)用来固定服务器机柜以及两条 550mm 长的槽钢(规格:550*40*10)来固定监控机柜以及网络机柜
C、在与已有槽钢的平行位置铺设一条 3500mm 长的槽钢(规格:3500*40*10)用来固定服务器机柜的前沿以及一条 1500mm 长的槽钢(规格:800*40*10)用来固定监控机柜及网络机柜
并且将横向槽钢与七条纵向槽钢进行焊接
D、在槽钢上固定机柜底座(采取焊接的方式),后用固封螺丝将机柜固定于底座之上
说明:因为是在防静电地板上进行施工,所以要对部分防静电地板进行切割

机柜布置图如下:(2)中心机房内 12 个机柜的理线、测试及打标对中心机房 12 个机柜内的屏蔽跳线和光跳线进行理线、测试和打标,调整部分设备的位置,并根据需要在机柜内增加挡板,安装电源插板
在机柜内安装 6 条规格为 16 口的配线架,并安装上屏蔽模块、做好跳线,实现新增服务器机柜与网络机柜的通信,进行思科 6509、3550 等交换机的配置

(3)跳线的更换更换中心机房交换机机柜内的 9 对光跳线,做好理线、打标工作
(4)门禁的改造对中心机房目前的
