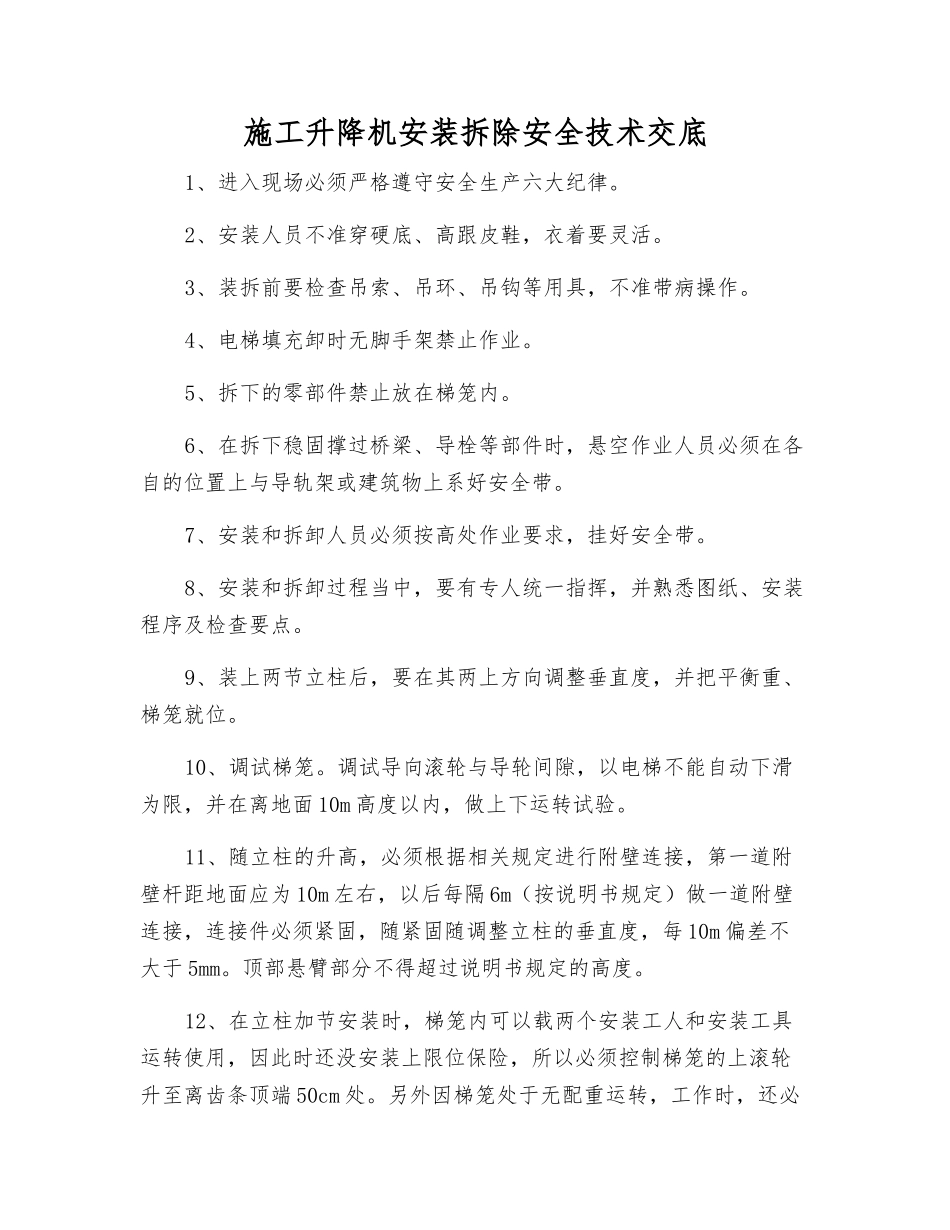

施工升降机安装拆除安全技术交底1、进入现场必须严格遵守安全生产六大纪律
2、安装人员不准穿硬底、高跟皮鞋,衣着要灵活
3、装拆前要检查吊索、吊环、吊钩等用具,不准带病操作
4、电梯填充卸时无脚手架禁止作业
5、拆下的零部件禁止放在梯笼内
6、在拆下稳固撑过桥梁、导栓等部件时,悬空作业人员必须在各自的位置上与导轨架或建筑物上系好安全带
7、安装和拆卸人员必须按高处作业要求,挂好安全带
8、安装和拆卸过程当中,要有专人统一指挥,并熟悉图纸、安装程序及检查要点
9、装上两节立柱后,要在其两上方向调整垂直度,并把平衡重、梯笼就位
10、调试梯笼
调试导向滚轮与导轮间隙,以电梯不能自动下滑为限,并在离地面 10m 高度以内,做上下运转试验
11、随立柱的升高,必须根据相关规定进行附壁连接,第一道附壁杆距地面应为 10m 左右,以后每隔 6m(按说明书规定)做一道附壁连接,连接件必须紧固,随紧固随调整立柱的垂直度,每 10m 偏差不大于 5mm
顶部悬臂部分不得超过说明书规定的高度
12、在立柱加节安装时,梯笼内可以载两个安装工人和安装工具运转使用,因此时还没安装上限位保险,所以必须控制梯笼的上滚轮升至离齿条顶端 50cm 处
另外因梯笼处于无配重运转,工作时,还必须用钢丝绳保险,把梯笼顶部与钢丝绳牢固连在立柱上
向下运转中,应靠梯笼自重分段逐节下滑,每下滑一个标准节,停车一次,以免超速刹车发热

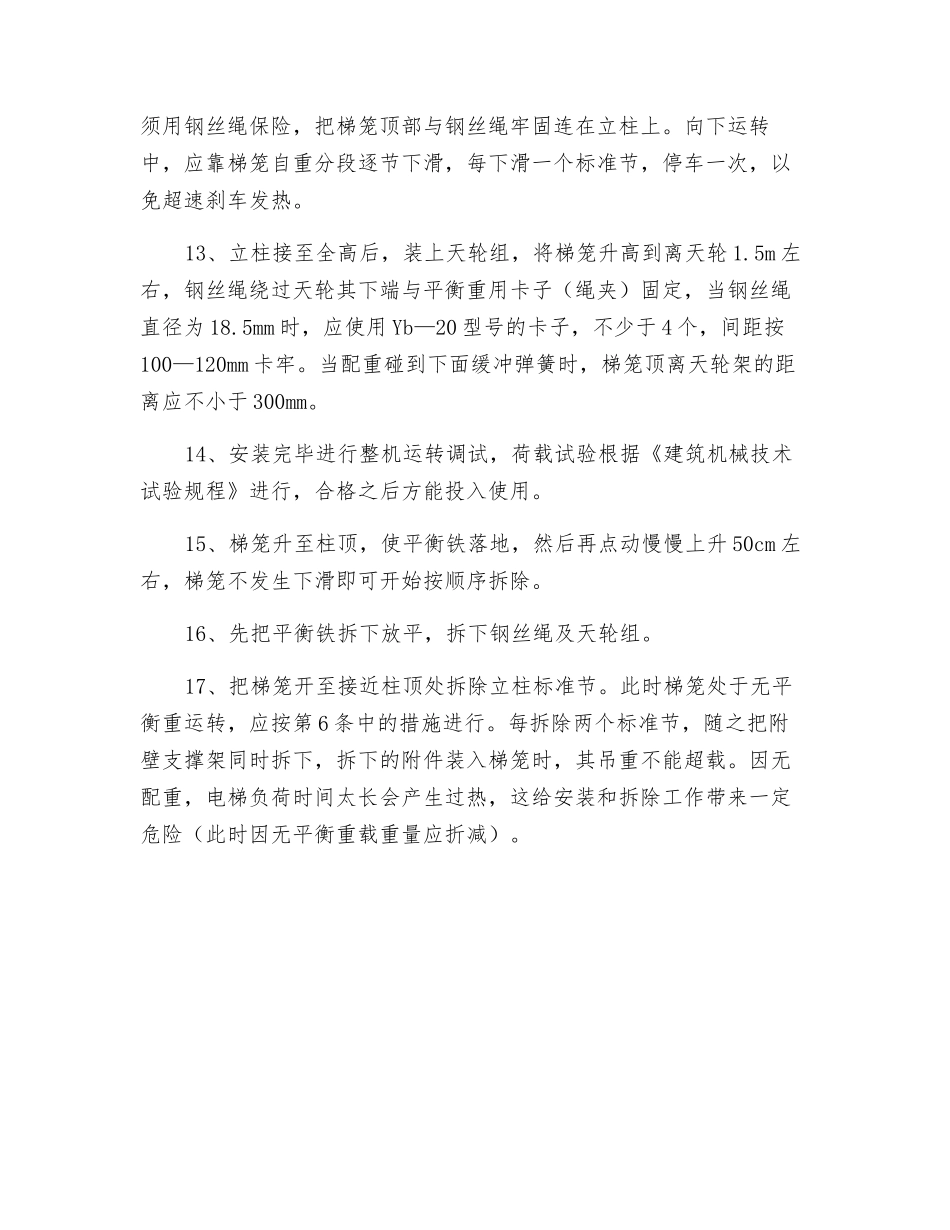

13、立柱接至全高后,装上天轮组,将梯笼升高到离天轮 1
5m 左右,钢丝绳绕过天轮其下端与平衡重用卡子(绳夹)固定,当钢丝绳直径为 18
5mm 时,应使用 Yb—20 型号的卡子,不少于 4 个,间距按100—120mm 卡牢
当配重碰到下面缓冲弹簧时,梯笼顶离天轮架的距离应不小于 300mm
14、安装完毕进行整机运转调试,荷载试验根据《建筑机械技术试验规程》进行,合格之后方能投入使用
