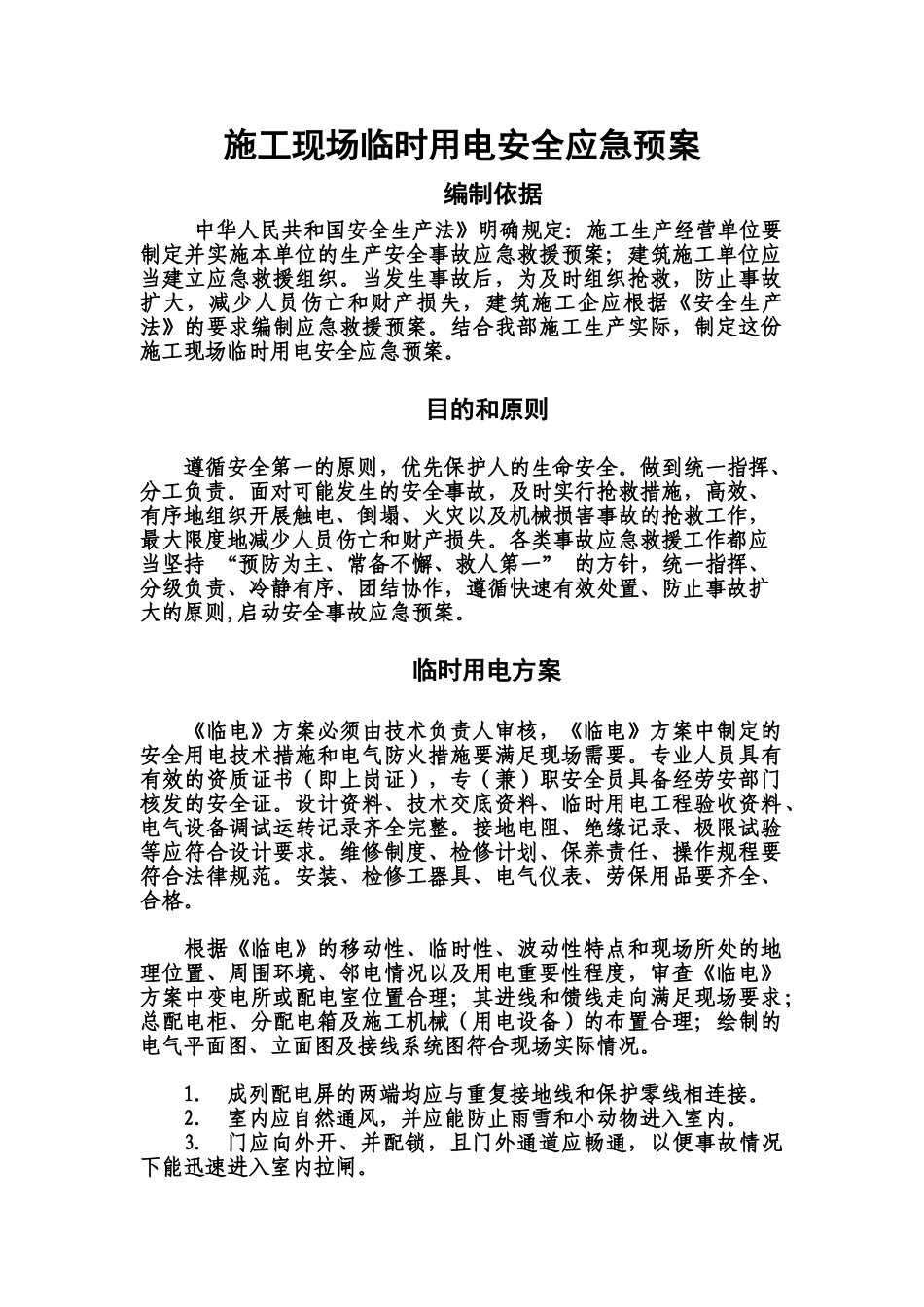

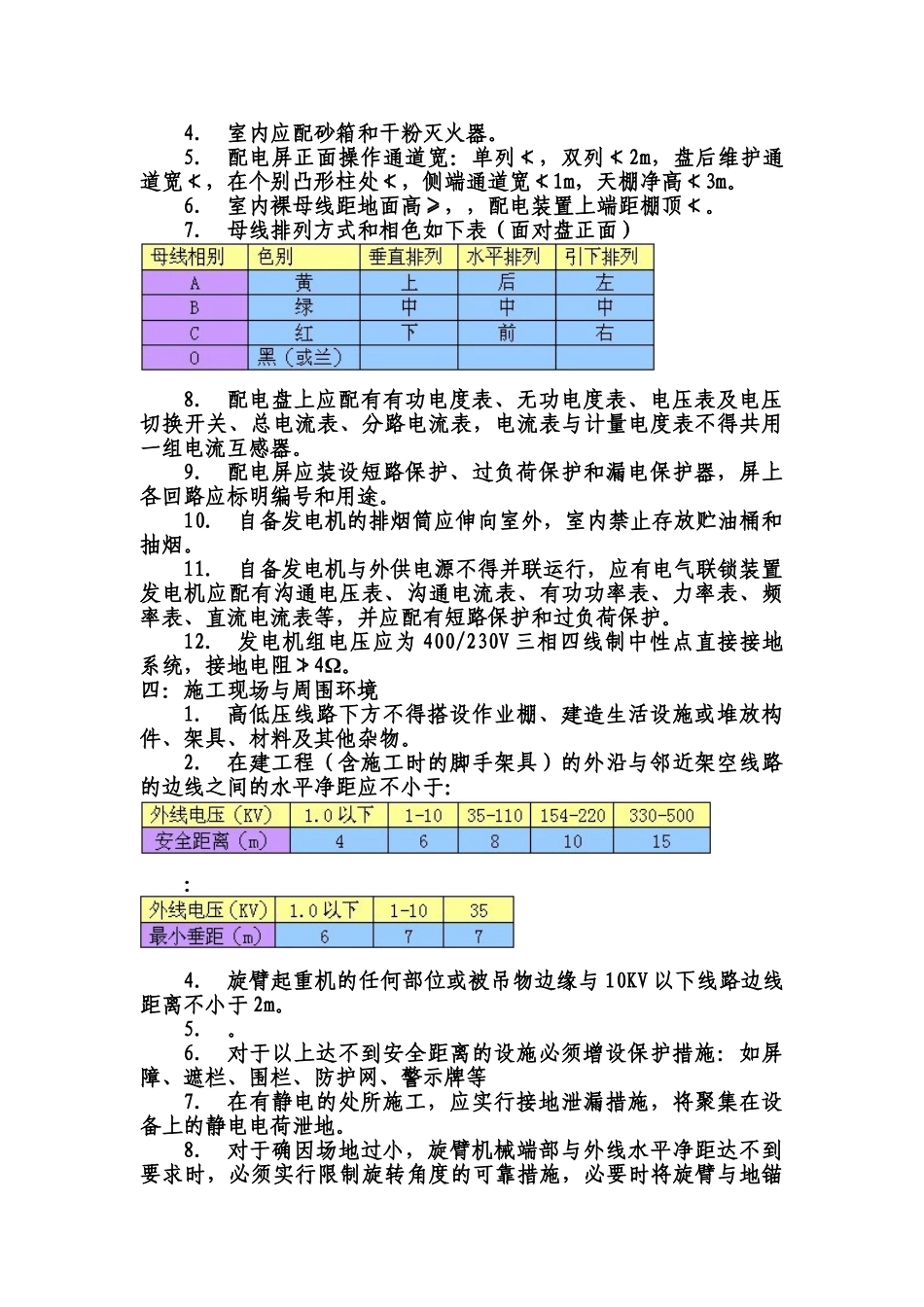

施工现场临时用电安全应急方案施工现场临时用电安全应急预案编制依据中华人民共和国安全生产法》明确规定:施工生产经营单位要制定并实施本单位的生产安全事故应急救援预案;建筑施工单位应当建立应急救援组织。当发生事故后,为及时组织抢救,防止事故扩大,减少人员伤亡和财产损失,建筑施工企应根据《安全生产法》的要求编制应急救援预案。结合我部施工生产实际,制定这份施工现场临时用电安全应急预案。目的和原则遵循安全第一的原则,优先保护人的生命安全。做到统一指挥、分工负责。面对可能发生的安全事故,及时实行抢救措施,高效、有序地组织开展触电、倒塌、火灾以及机械损害事故的抢救工作,最大限度地减少人员伤亡和财产损失。各类事故应急救援工作都应当坚持 “预防为主、常备不懈、救人第一” 的方针,统一指挥、分级负责、冷静有序、团结协作,遵循快速有效处置、防止事故扩大的原则,启动安全事故应急预案。临时用电方案 《临电》方案必须由技术负责人审核,《临电》方案中制定的安全用电技术措施和电气防火措施要满足现场需要。专业人员具有有效的资质证书(即上岗证),专(兼)职安全员具备经劳安部门核发的安全证。设计资料、技术交底资料、临时用电工程验收资料、电气设备调试运转记录齐全完整。接地电阻、绝缘记录、极限试验等应符合设计要求。维修制度、检修计划、保养责任、操作规程要符合法律规范。安装、检修工器具、电气仪表、劳保用品要齐全、合格。 根据《临电》的移动性、临时性、波动性特点和现场所处的地理位置、周围环境、邻电情况以及用电重要性程度,审查《临电》方案中变电所或配电室位置合理;其进线和馈线走向满足现场要求;总配电柜、分配电箱及施工机械(用电设备)的布置合理;绘制的电气平面图、立面图及接线系统图符合现场实际情况。 1. 成列配电屏的两端均应与重复接地线和保护零线相连接。 2. 室内应自然通风,并应能防止雨雪和小动物进入室内。 3. 门应向外开、并配锁,且门外通道应畅通,以便事故情况下能迅速进入室内拉闸。 4. 室内应配砂箱和干粉灭火器。 5. 配电屏正面操作通道宽:单列≮,双列≮2m,盘后维护通道宽≮,在个别凸形柱处≮,侧端通道宽≮1m,天棚净高≮3m。 6. 室内裸母线距地面高≥,,配电装置上端距棚顶≮。 7. 母线排列方式和相色如下表(面对盘正面) 8. 配电盘上应配有有功电度表、无功电度表、电压表及电压切换开关、总电流表、分路电流表,电流表与计...
