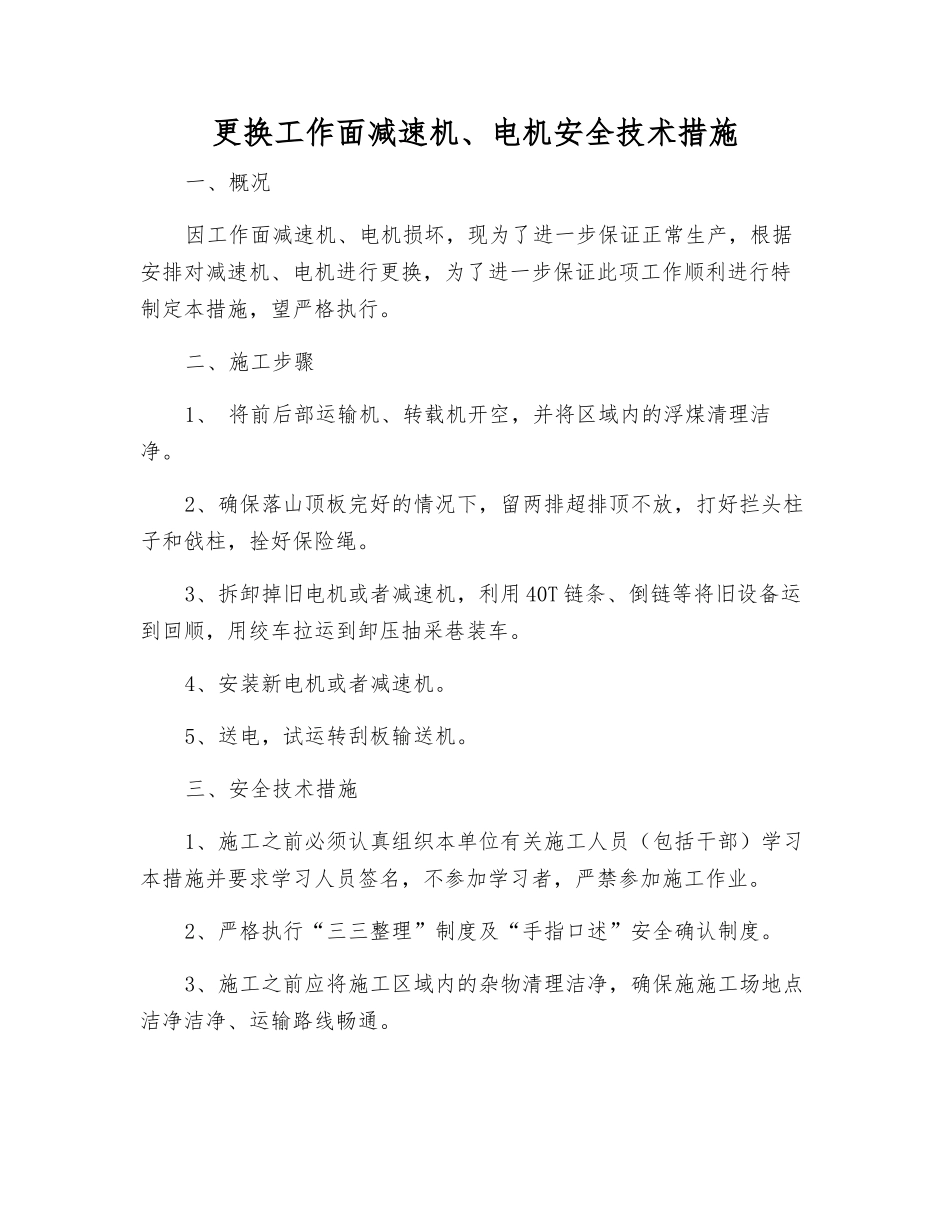

更换工作面减速机、电机安全技术措施一、概况因工作面减速机、电机损坏,现为了进一步保证正常生产,根据安排对减速机、电机进行更换,为了进一步保证此项工作顺利进行特制定本措施,望严格执行
二、施工步骤1、 将前后部运输机、转载机开空,并将区域内的浮煤清理洁净
2、确保落山顶板完好的情况下,留两排超排顶不放,打好拦头柱子和戗柱,拴好保险绳

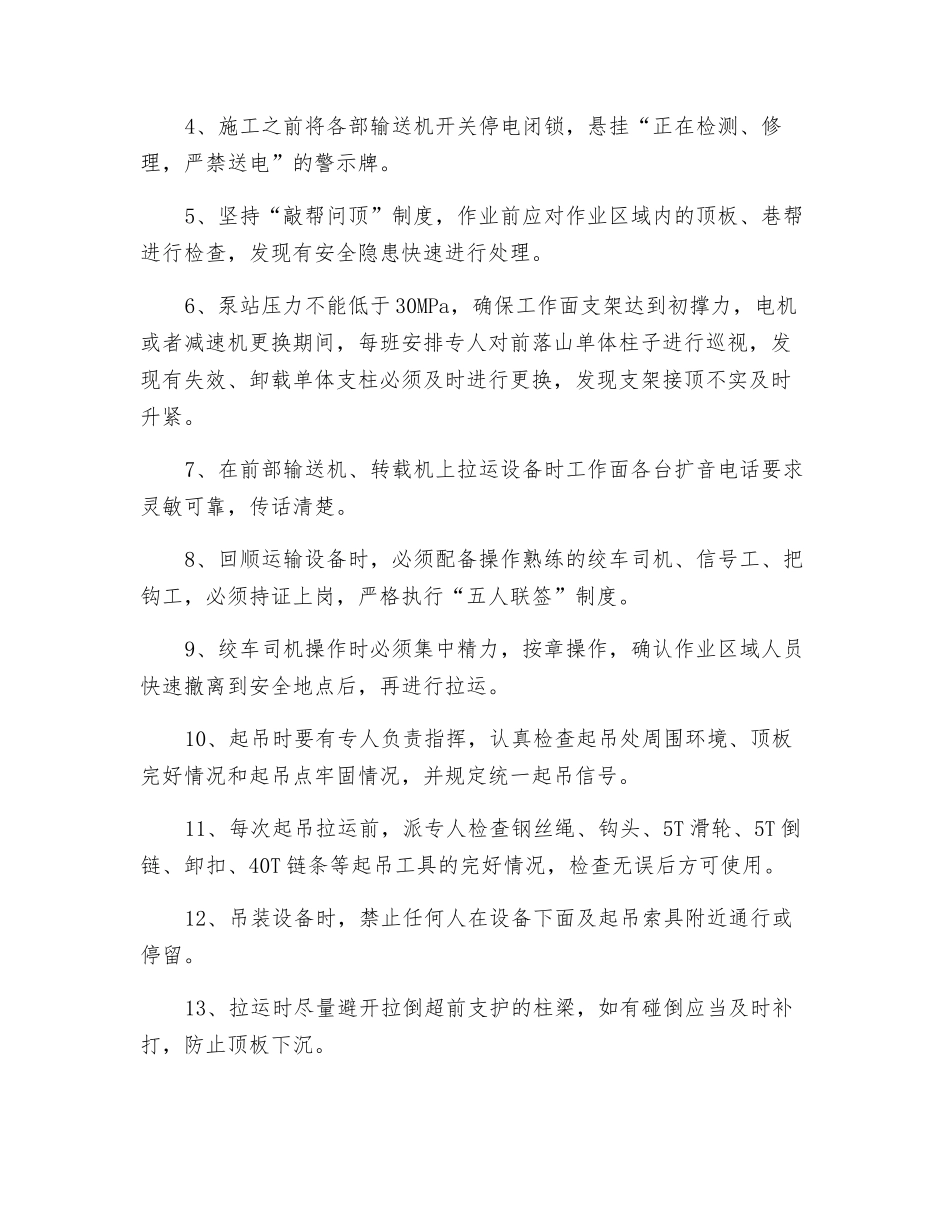

3、拆卸掉旧电机或者减速机,利用 40T 链条、倒链等将旧设备运到回顺,用绞车拉运到卸压抽采巷装车
4、安装新电机或者减速机
5、送电,试运转刮板输送机
三、安全技术措施1、施工之前必须认真组织本单位有关施工人员(包括干部)学习本措施并要求学习人员签名,不参加学习者,严禁参加施工作业
2、严格执行“三三整理”制度及“手指口述”安全确认制度
3、施工之前应将施工区域内的杂物清理洁净,确保施施工场地点洁净洁净、运输路线畅通
4、施工之前将各部输送机开关停电闭锁,悬挂“正在检测、修理,严禁送电”的警示牌
5、坚持“敲帮问顶”制度,作业前应对作业区域内的顶板、巷帮进行检查,发现有安全隐患快速进行处理
6、泵站压力不能低于 30MPa,确保工作面支架达到初撑力,电机或者减速机更换期间,每班安排专人对前落山单体柱子进行巡视,发现有失效、卸载单体支柱必须及时进行更换,发现支架接顶不实及时升紧
7、在前部输送机、转载机上拉运设备时工作面各台扩音电话要求灵敏可靠,传话清楚

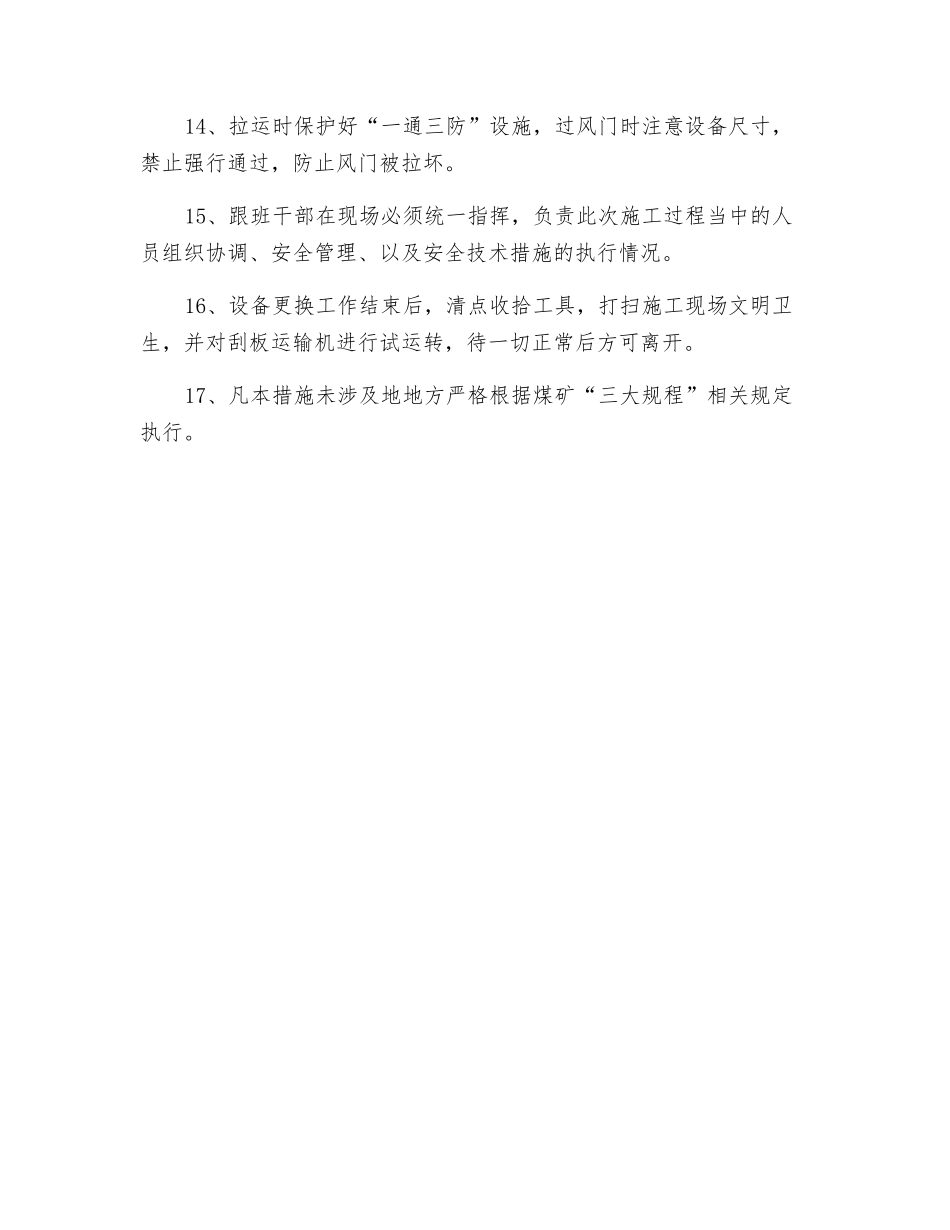

8、回顺运输设备时,必须配备操作熟练的绞车司机、信号工、把钩工,必须持证上岗,严格执行“五人联签”制度
9、绞车司机操作时必须集中精力,按章操作,确认作业区域人员快速撤离到安全地点后,再进行拉运
10、起吊时要有专人负责指挥,认真检查起吊处周围环境、顶板完好情况和起吊点牢固情况,并规定统一起吊信号
11、每次起吊拉运前,派专人检查钢丝绳、钩头、5T 滑轮、5T 倒链、卸扣、40T 链条等起吊工具
