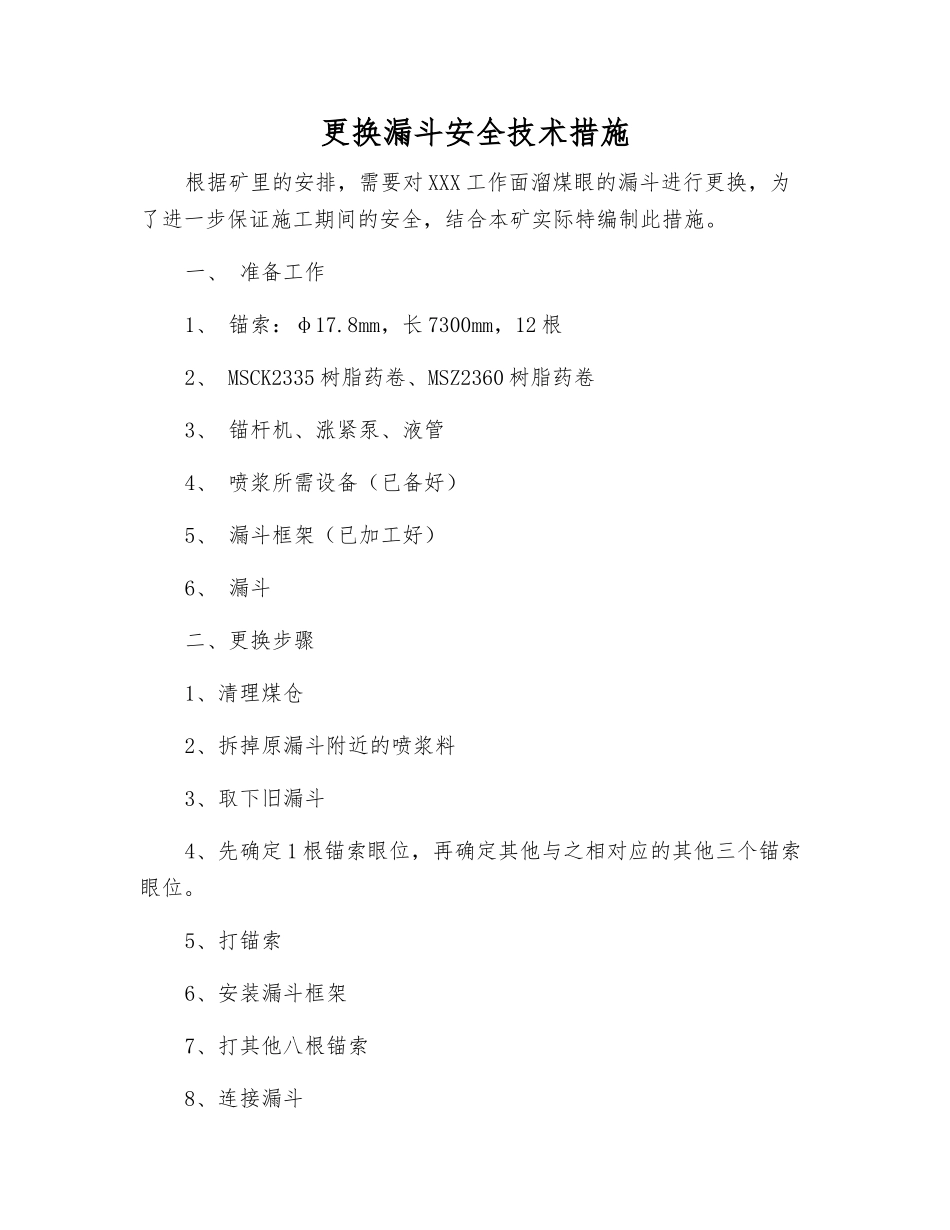

更换漏斗安全技术措施根据矿里的安排,需要对 XXX 工作面溜煤眼的漏斗进行更换,为了进一步保证施工期间的安全,结合本矿实际特编制此措施
一、 准备工作1、 锚索:φ17
8mm,长 7300mm,12 根2、 MSCK2335 树脂药卷、MSZ2360 树脂药卷3、 锚杆机、涨紧泵、液管4、 喷浆所需设备(已备好)5、 漏斗框架(已加工好)6、 漏斗二、更换步骤1、清理煤仓2、拆掉原漏斗附近的喷浆料3、取下旧漏斗4、先确定 1 根锚索眼位,再确定其他与之相对应的其他三个锚索眼位

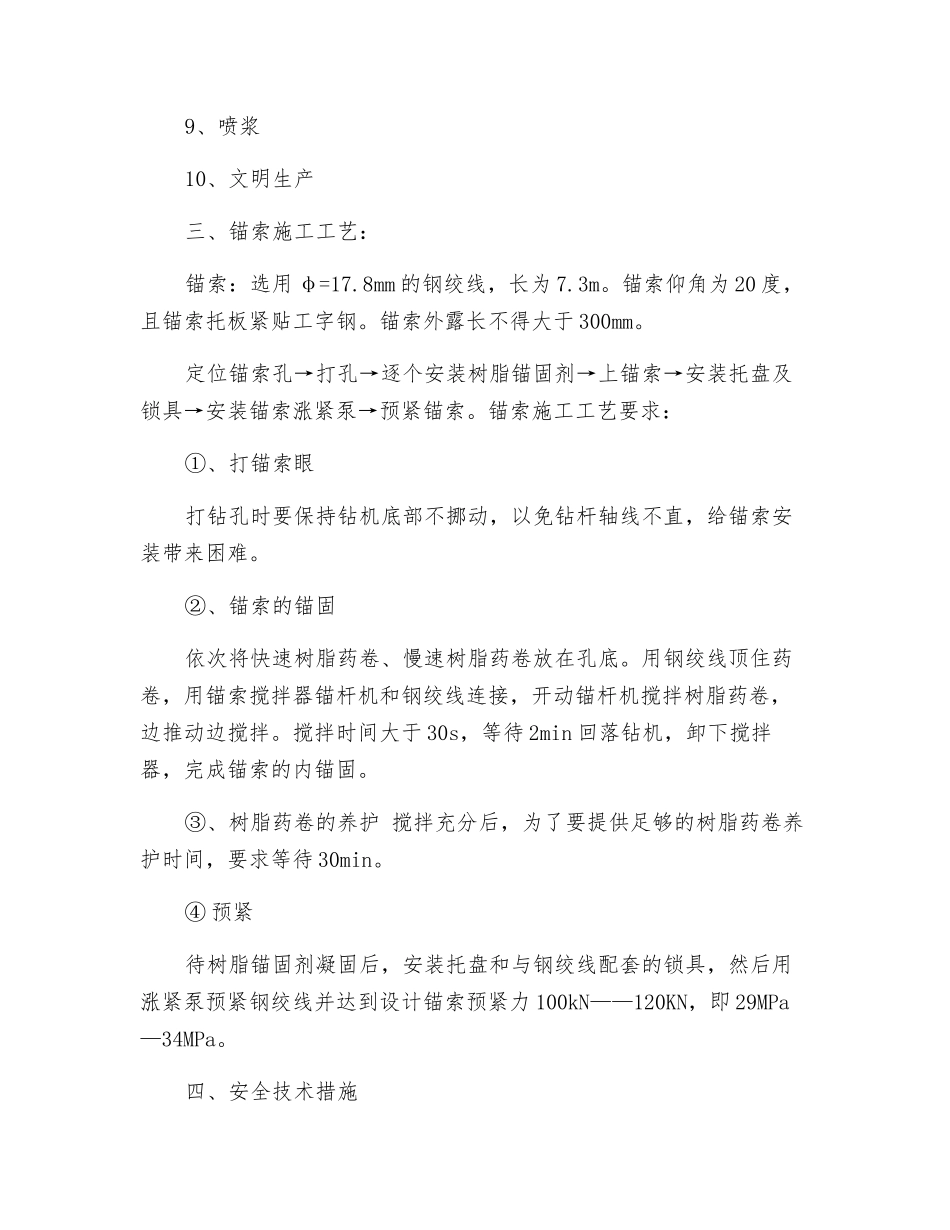

5、打锚索6、安装漏斗框架7、打其他八根锚索8、连接漏斗9、喷浆10、文明生产三、锚索施工工艺:锚索:选用 φ=17
8mm 的钢绞线,长为 7
锚索仰角为 20 度,且锚索托板紧贴工字钢
锚索外露长不得大于 300mm
定位锚索孔→打孔→逐个安装树脂锚固剂→上锚索→安装托盘及锁具→安装锚索涨紧泵→预紧锚索
锚索施工工艺要求:①、打锚索眼打钻孔时要保持钻机底部不挪动,以免钻杆轴线不直,给锚索安装带来困难
②、锚索的锚固依次将快速树脂药卷、慢速树脂药卷放在孔底
用钢绞线顶住药卷,用锚索搅拌器锚杆机和钢绞线连接,开动锚杆机搅拌树脂药卷,边推动边搅拌
搅拌时间大于 30s,等待 2min 回落钻机,卸下搅拌器,完成锚索的内锚固
③、树脂药卷的养护 搅拌充分后,为了要提供足够的树脂药卷养护时间,要求等待 30min
④ 预紧待树脂锚固剂凝固后,安装托盘和与钢绞线配套的锁具,然后用涨紧泵预紧钢绞线并达到设计锚索预紧力 100kN——120KN,即 29MPa—34MPa

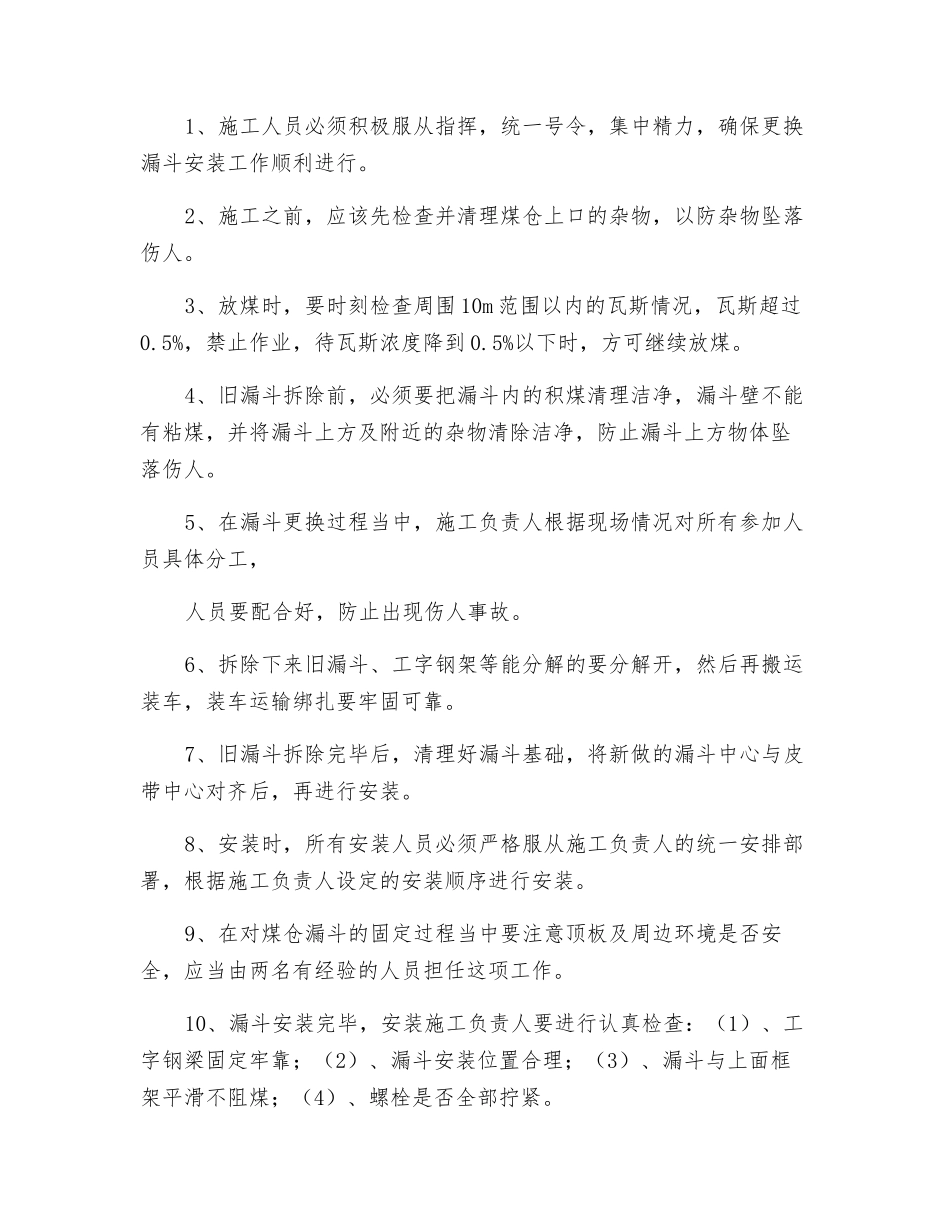

四、安全技术措施1、施工人员必须积极服从指挥,统一号令,集中精力,确保更换漏斗安装工作顺利进行
2、施工之前,应该先检查并清理煤仓上口的杂物,以防杂物坠落伤人
3、放煤时,要时刻检查周围 10m 范围以内的瓦斯情况,瓦斯超过0
