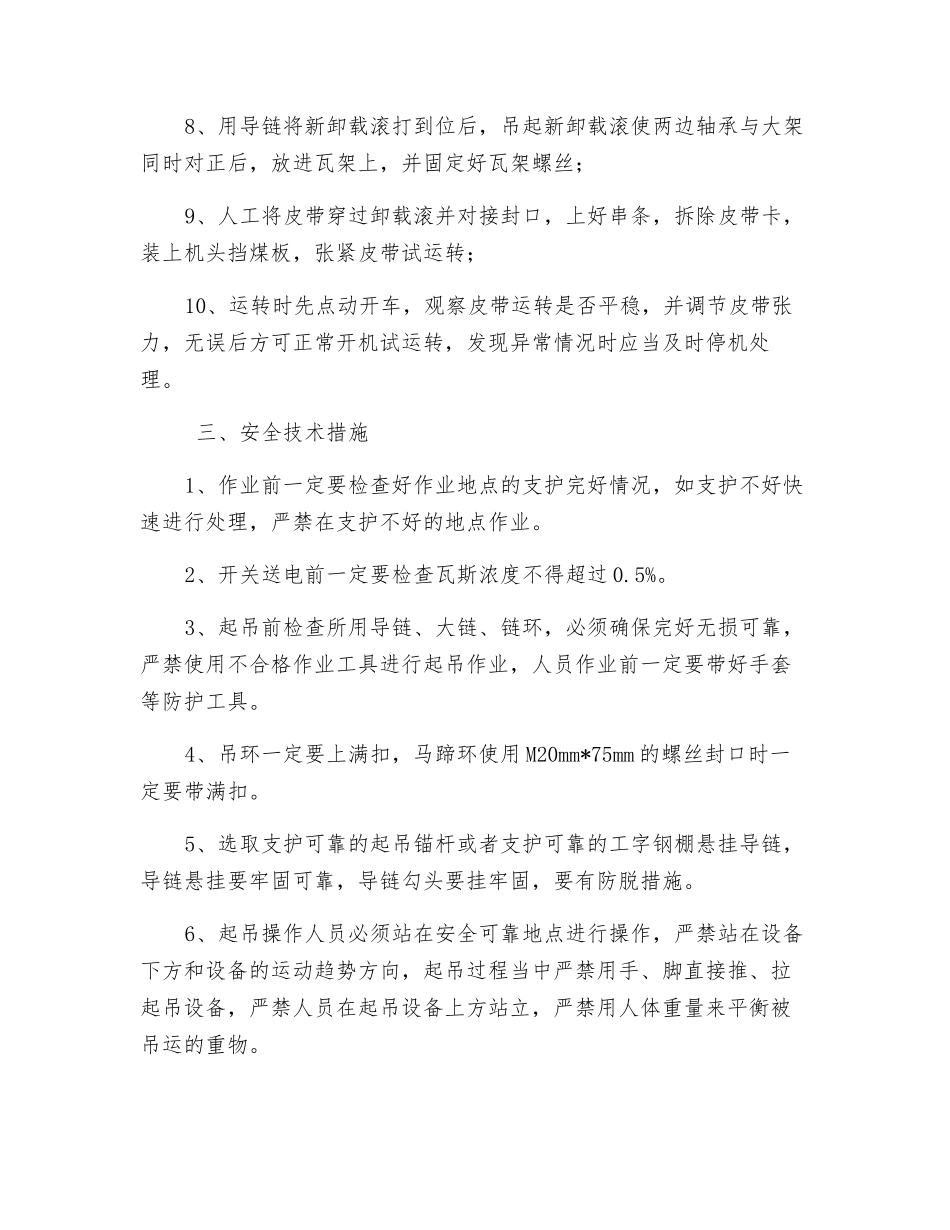

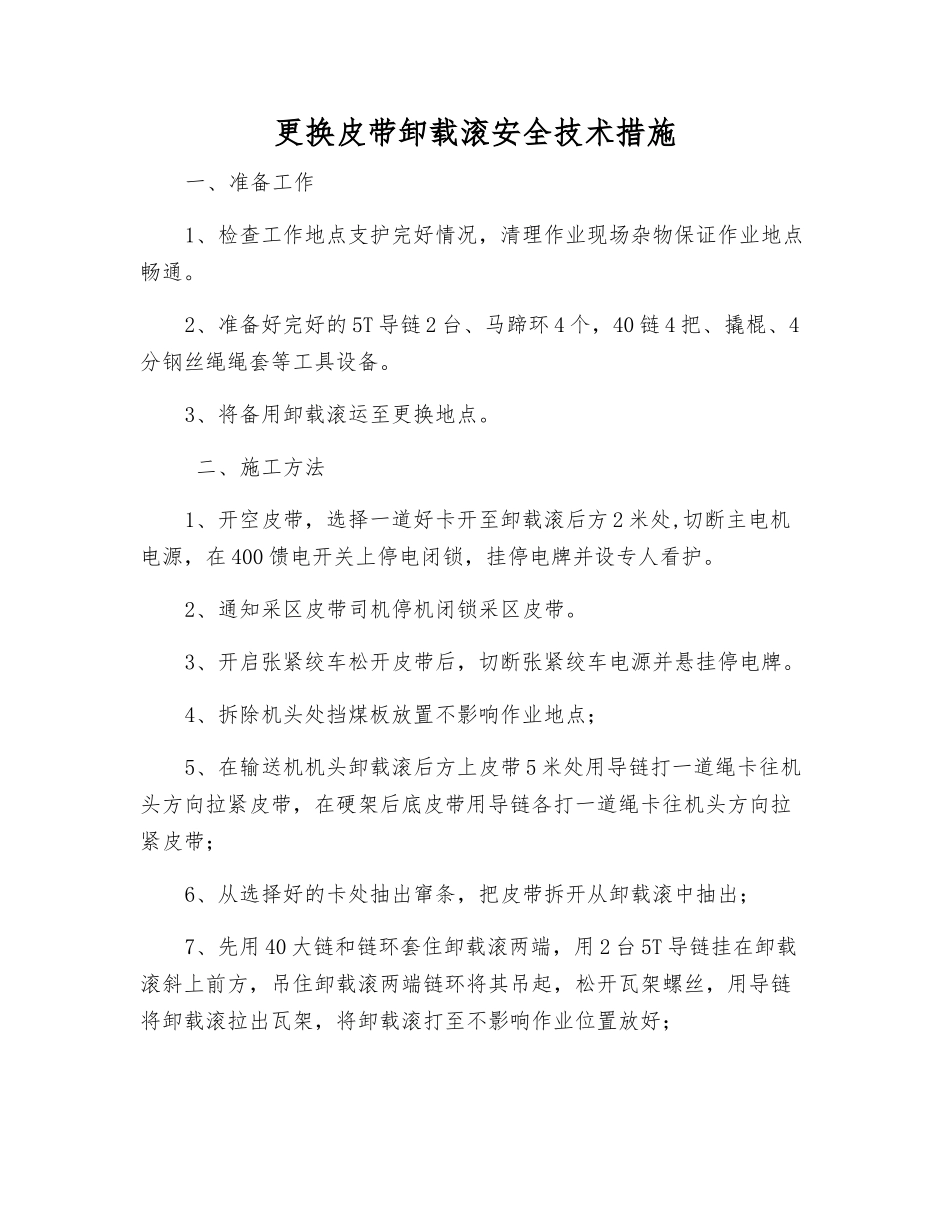

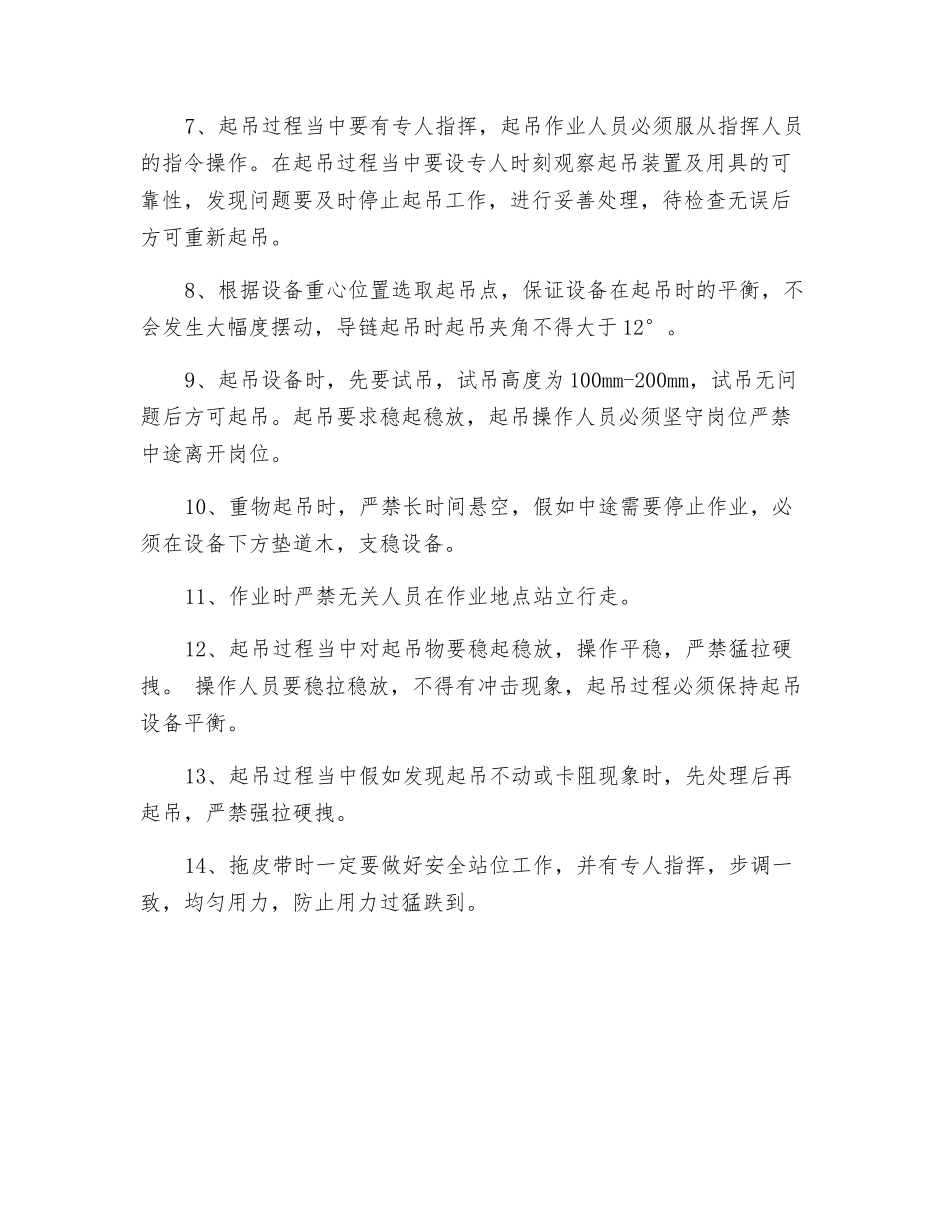

更换皮带卸载滚安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通。2、准备好完好的 5T 导链 2 台、马蹄环 4 个,40 链 4 把、撬棍、4分钢丝绳绳套等工具设备。3、将备用卸载滚运至更换地点。 二、施工方法1、开空皮带,选择一道好卡开至卸载滚后方 2 米处,切断主电机电源,在 400 馈电开关上停电闭锁,挂停电牌并设专人看护。2、通知采区皮带司机停机闭锁采区皮带。3、开启张紧绞车松开皮带后,切断张紧绞车电源并悬挂停电牌。4、拆除机头处挡煤板放置不影响作业地点;5、在输送机机头卸载滚后方上皮带 5 米处用导链打一道绳卡往机头方向拉紧皮带,在硬架后底皮带用导链各打一道绳卡往机头方向拉紧皮带;6、从选择好的卡处抽出窜条,把皮带拆开从卸载滚中抽出;7、先用 40 大链和链环套住卸载滚两端,用 2 台 5T 导链挂在卸载滚斜上前方,吊住卸载滚两端链环将其吊起,松开瓦架螺丝,用导链将卸载滚拉出瓦架,将卸载滚打至不影响作业位置放好;8、用导链将新卸载滚打到位后,吊起新卸载滚使两边轴承与大架同时对正后,放进瓦架上,并固定好瓦架螺丝;9、人工将皮带穿过卸载滚并对接封口,上好串条,拆除皮带卡,装上机头挡煤板,张紧皮带试运转;10、运转时先点动开车,观察皮带运转是否平稳,并调节皮带张力,无误后方可正常开机试运转,发现异常情况时应当及时停机处理。 三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,如支护不好快速进行处理,严禁在支护不好的地点作业。2、开关送电前一定要检查瓦斯浓度不得超过 0.5%。3、起吊前检查所用导链、大链、链环,必须确保完好无损可靠,严禁使用不合格作业工具进行起吊作业,人员作业前一定要带好手套等防护工具。4、吊环一定要上满扣,马蹄环使用 M20mm*75mm 的螺丝封口时一定要带满扣。5、选取支护可靠的起吊锚杆或者支护可靠的工字钢棚悬挂导链,导链悬挂要牢固可靠,导链勾头要挂牢固,要有防脱措施。6、起吊操作人员必须站在安全可靠地点进行操作,严禁站在设备下方和设备的运动趋势方向,起吊过程当中严禁用手、脚直接推、拉起吊设备,严禁人员在起吊设备上方站立,严禁用人体重量来平衡被吊运的重物。7、起吊过程当中要有专人指挥,起吊作业人员必须服从指挥人员的指令操作。在起吊过程当中要设专人时刻观察起吊装置及用具的可靠性,发现问题要及时停止起吊工作,进行妥善处理,待检查无误后方可重新起...
