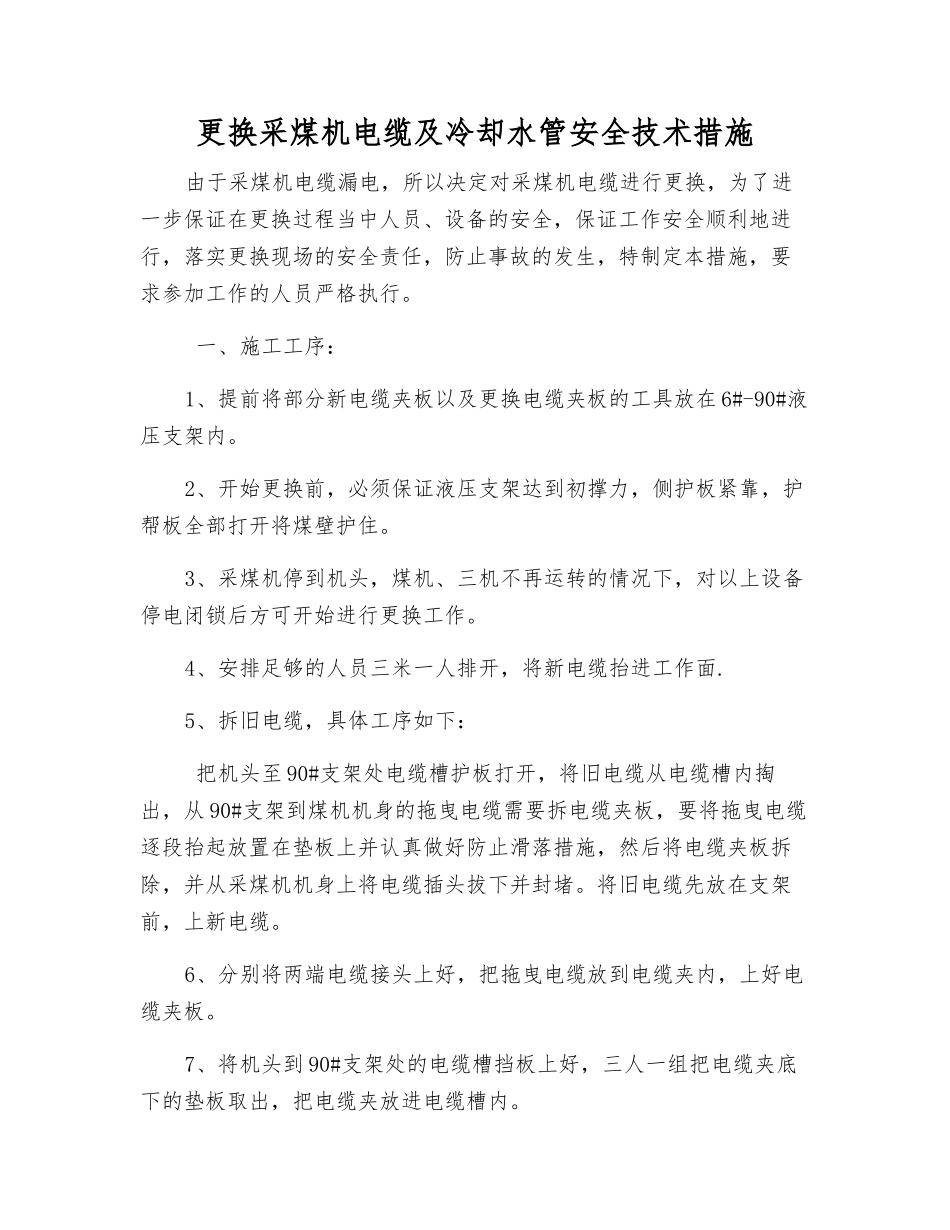

更换采煤机电缆及冷却水管安全技术措施由于采煤机电缆漏电,所以决定对采煤机电缆进行更换,为了进一步保证在更换过程当中人员、设备的安全,保证工作安全顺利地进行,落实更换现场的安全责任,防止事故的发生,特制定本措施,要求参加工作的人员严格执行
一、施工工序:1、提前将部分新电缆夹板以及更换电缆夹板的工具放在 6#-90#液压支架内
2、开始更换前,必须保证液压支架达到初撑力,侧护板紧靠,护帮板全部打开将煤壁护住
3、采煤机停到机头,煤机、三机不再运转的情况下,对以上设备停电闭锁后方可开始进行更换工作
4、安排足够的人员三米一人排开,将新电缆抬进工作面
5、拆旧电缆,具体工序如下: 把机头至 90#支架处电缆槽护板打开,将旧电缆从电缆槽内掏出,从 90#支架到煤机机身的拖曳电缆需要拆电缆夹板,要将拖曳电缆逐段抬起放置在垫板上并认真做好防止滑落措施,然后将电缆夹板拆除,并从采煤机机身上将电缆插头拔下并封堵
将旧电缆先放在支架前,上新电缆
6、分别将两端电缆接头上好,把拖曳电缆放到电缆夹内,上好电缆夹板
7、将机头到 90#支架处的电缆槽挡板上好,三人一组把电缆夹底下的垫板取出,把电缆夹放进电缆槽内
8、由机电副队长做一次检查,准备给煤机送电试验, 正常后所有的人员开始收拾工器具
9、由机电副队长再做一次全面检查,确认无误方可通电开始正常生产
10、在安装、拆卸电缆夹板时,要分段在电缆槽内插入长杆物件将电缆夹板稳固,防止电缆夹板滑落伤人
11、参加更换的各工种必须严格根据《煤矿安全规程》、《作业章程》和《操作章程》作业
二、安全注意事项:1、在工作地点作业前必须检查工作区域的环境情况,人员严禁在顶板破裂、片帮严重、有淋水的地方站立,巷道内必须通风良好,瓦斯浓度符合规程规定,当瓦斯浓度超过 1%时立即停止工作并撤离所有作业人员

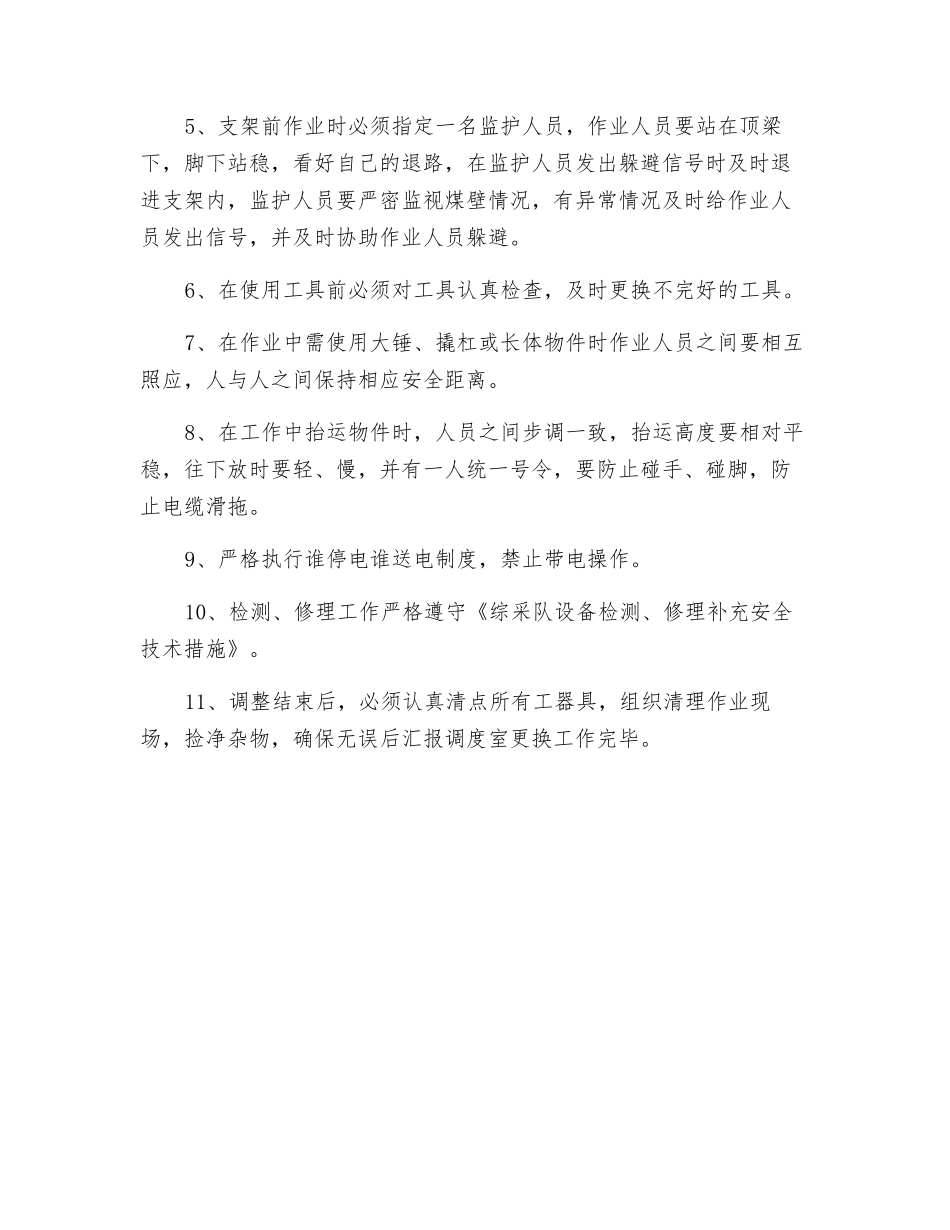

2、各队带班队长负责对工作区域全面检查,严格执行敲帮问顶
