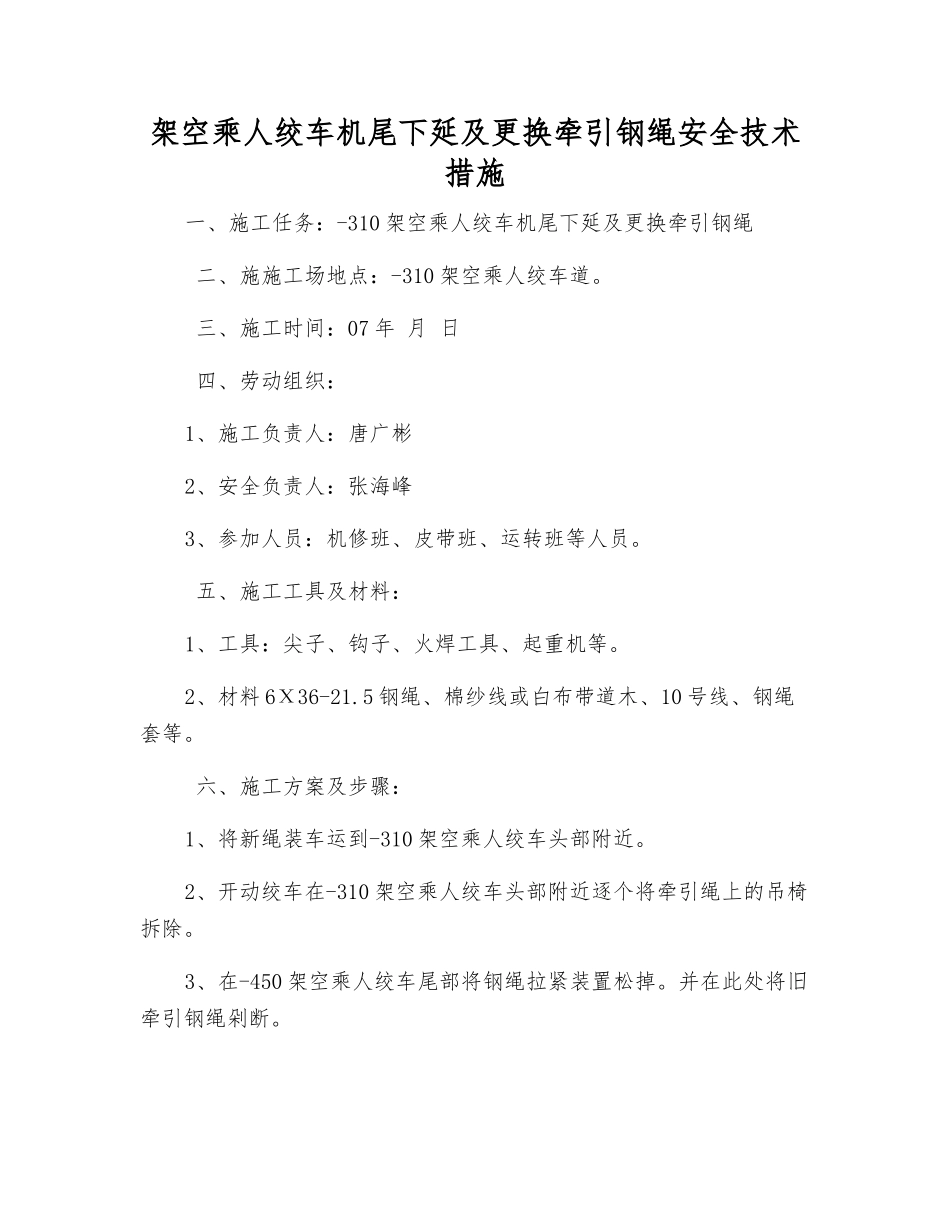

架空乘人绞车机尾下延及更换牵引钢绳安全技术措施一、施工任务:-310 架空乘人绞车机尾下延及更换牵引钢绳 二、施施工场地点:-310 架空乘人绞车道
三、施工时间:07 年 月 日 四、劳动组织:1、施工负责人:唐广彬2、安全负责人:张海峰3、参加人员:机修班、皮带班、运转班等人员
五、施工工具及材料:1、工具:尖子、钩子、火焊工具、起重机等

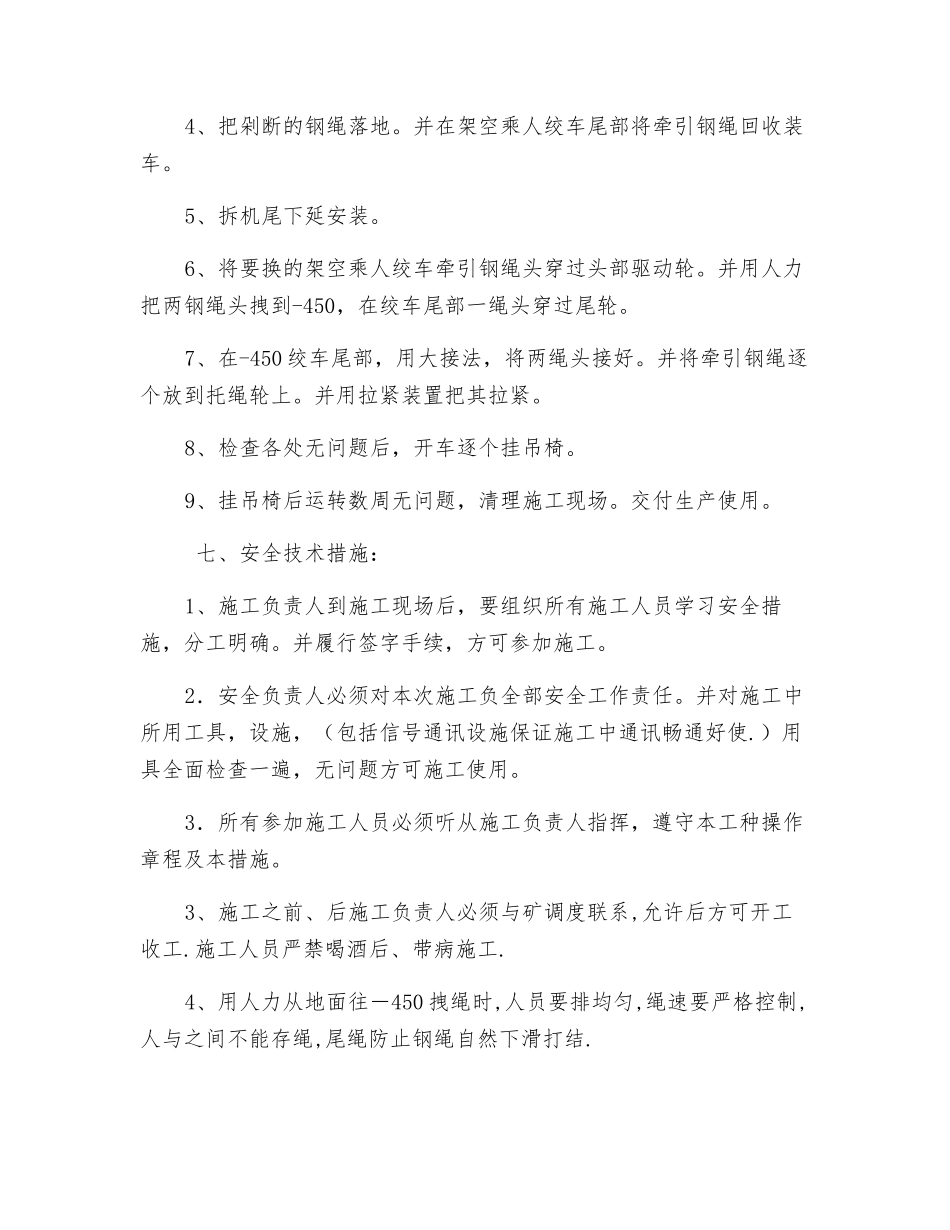

2、材料 6Χ36-21
5 钢绳、棉纱线或白布带道木、10 号线、钢绳套等
六、施工方案及步骤:1、将新绳装车运到-310 架空乘人绞车头部附近
2、开动绞车在-310 架空乘人绞车头部附近逐个将牵引绳上的吊椅拆除
3、在-450 架空乘人绞车尾部将钢绳拉紧装置松掉
并在此处将旧牵引钢绳剁断
4、把剁断的钢绳落地
并在架空乘人绞车尾部将牵引钢绳回收装车
5、拆机尾下延安装
6、将要换的架空乘人绞车牵引钢绳头穿过头部驱动轮
并用人力把两钢绳头拽到-450,在绞车尾部一绳头穿过尾轮
7、在-450 绞车尾部,用大接法,将两绳头接好
并将牵引钢绳逐个放到托绳轮上
并用拉紧装置把其拉紧
8、检查各处无问题后,开车逐个挂吊椅
9、挂吊椅后运转数周无问题,清理施工现场
交付生产使用
七、安全技术措施:1、施工负责人到施工现场后,要组织所有施工人员学习安全措施,分工明确
并履行签字手续,方可参加施工
2.安全负责人必须对本次施工负全部安全工作责任
并对施工中所用工具,设施,(包括信号通讯设施保证施工中通讯畅通好使
)用具全面检查一遍,无问题方可施工使用
3.所有参加施工人员必须听从施工负责人指挥,遵守本工种操作章程及本措施
3、施工之前、后施工负责人必须与矿调度联系,允许后方可开工收工
施工人员严禁喝酒后、带病施工

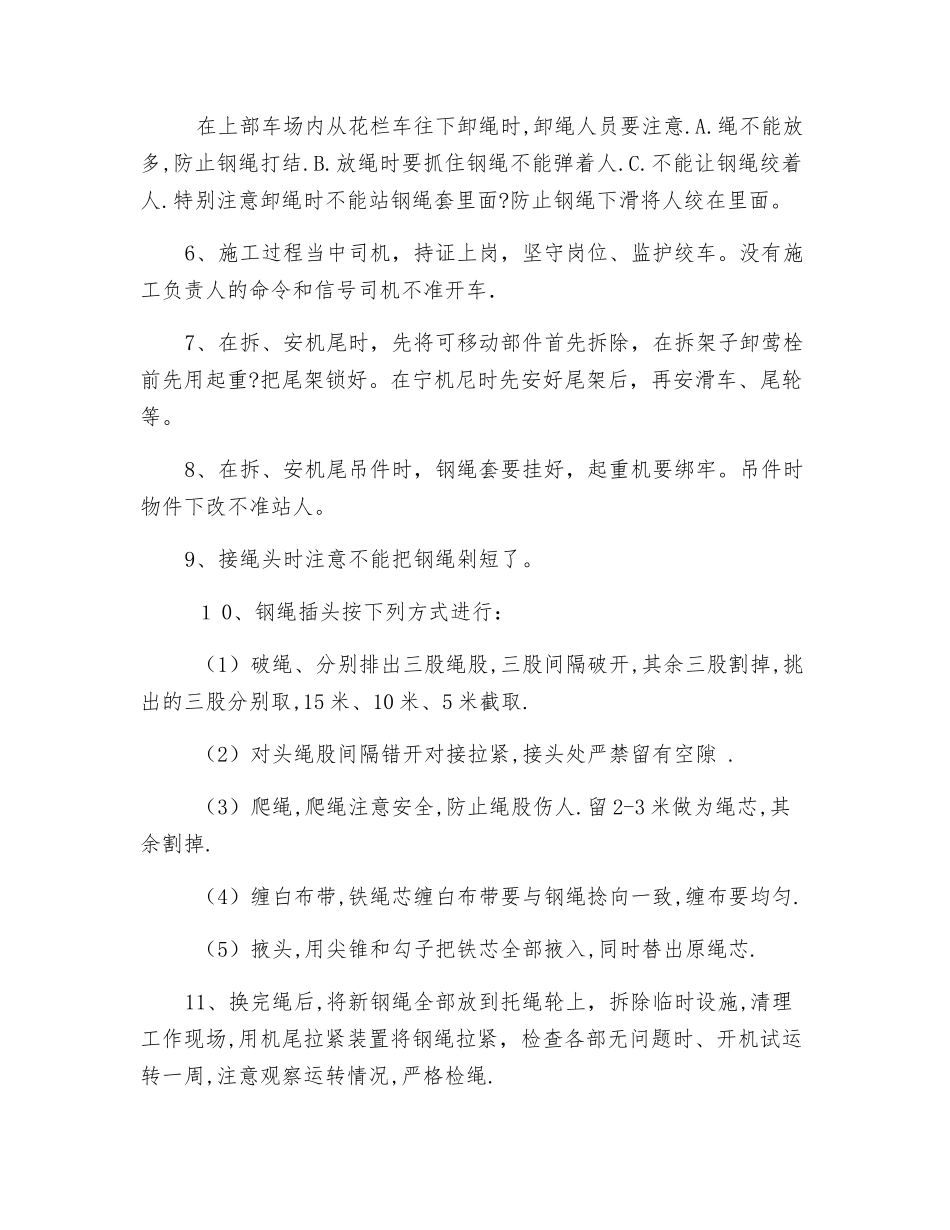

4、用人力从地面往-450 拽绳时,人员要排均匀,绳速要严格控制,人与之间不能存绳,尾绳防止钢绳自然下滑打结
在上部车场内
