加油机更换方案

加油机更换方案_第1页
1/2
加油机更换方案_第2页
2/2

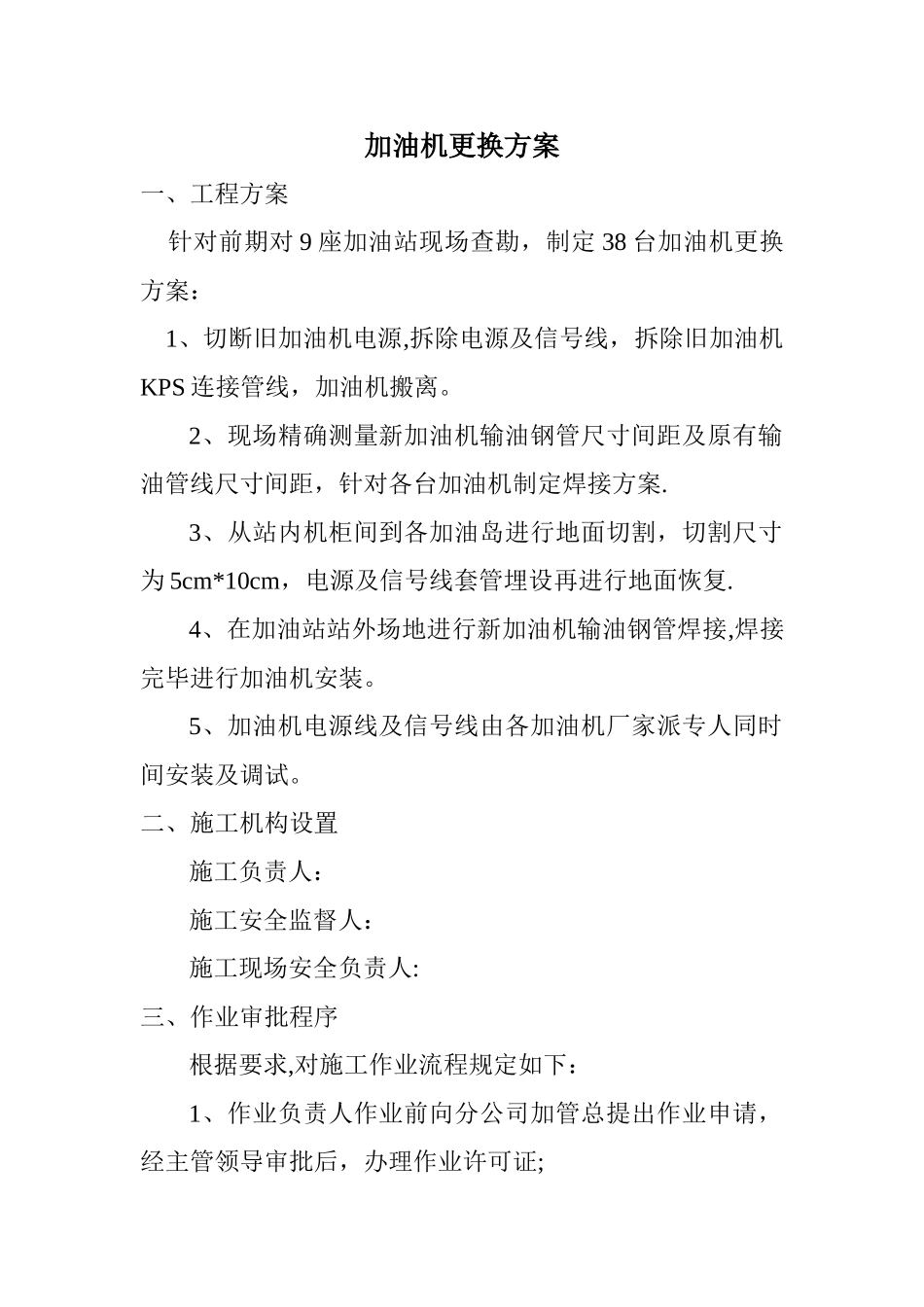

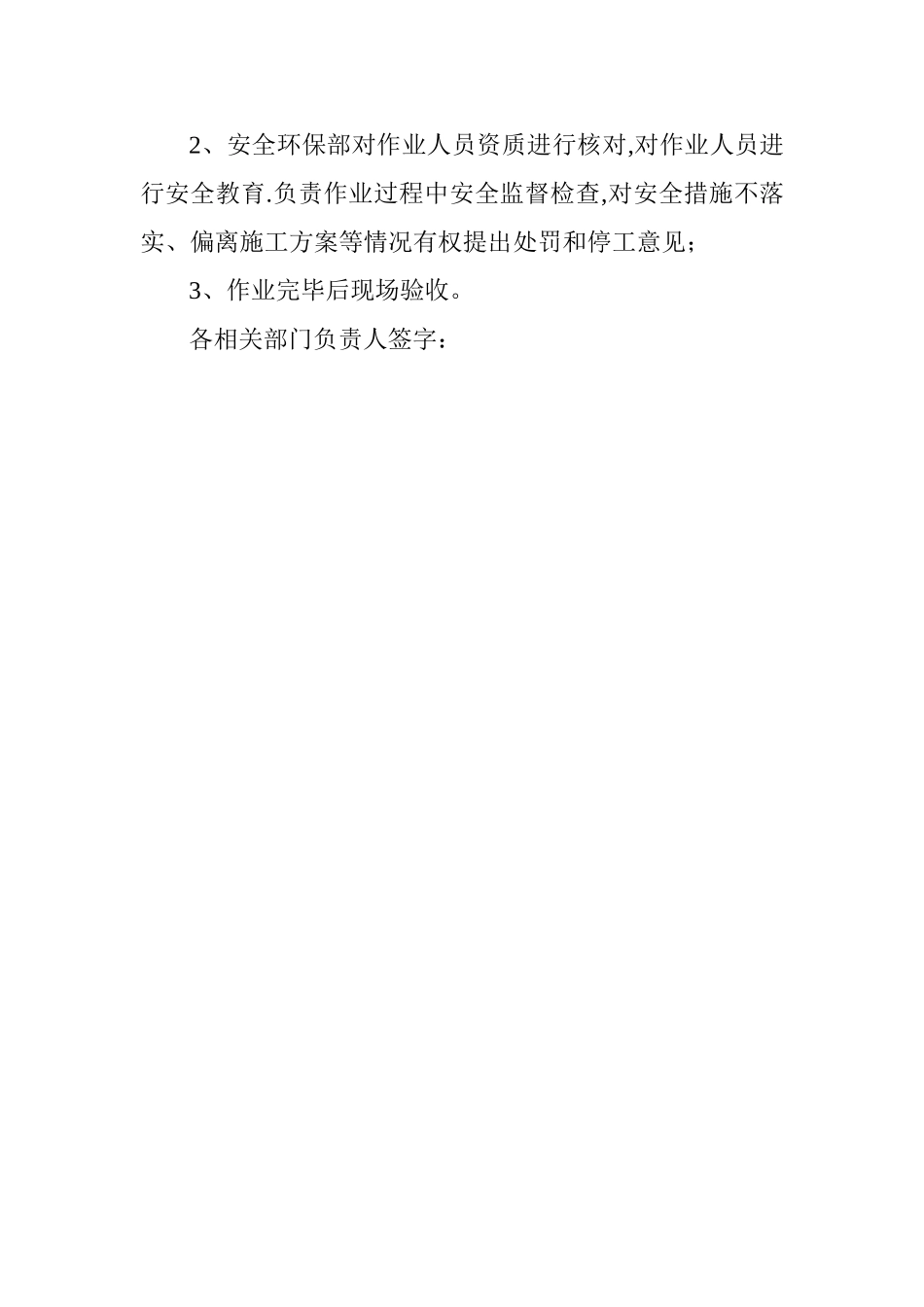

加油机更换方案一、工程方案 针对前期对 9 座加油站现场查勘,制定 38 台加油机更换方案: 1、切断旧加油机电源,拆除电源及信号线,拆除旧加油机KPS 连接管线,加油机搬离。2、现场精确测量新加油机输油钢管尺寸间距及原有输油管线尺寸间距,针对各台加油机制定焊接方案.3、从站内机柜间到各加油岛进行地面切割,切割尺寸为 5cm*10cm,电源及信号线套管埋设再进行地面恢复.4、在加油站站外场地进行新加油机输油钢管焊接,焊接完毕进行加油机安装。5、加油机电源线及信号线由各加油机厂家派专人同时间安装及调试。二、施工机构设置施工负责人:施工安全监督人:施工现场安全负责人:三、作业审批程序根据要求,对施工作业流程规定如下:1、作业负责人作业前向分公司加管总提出作业申请,经主管领导审批后,办理作业许可证;2、安全环保部对作业人员资质进行核对,对作业人员进行安全教育.负责作业过程中安全监督检查,对安全措施不落实、偏离施工方案等情况有权提出处罚和停工意见;3、作业完毕后现场验收。各相关部门负责人签字:
