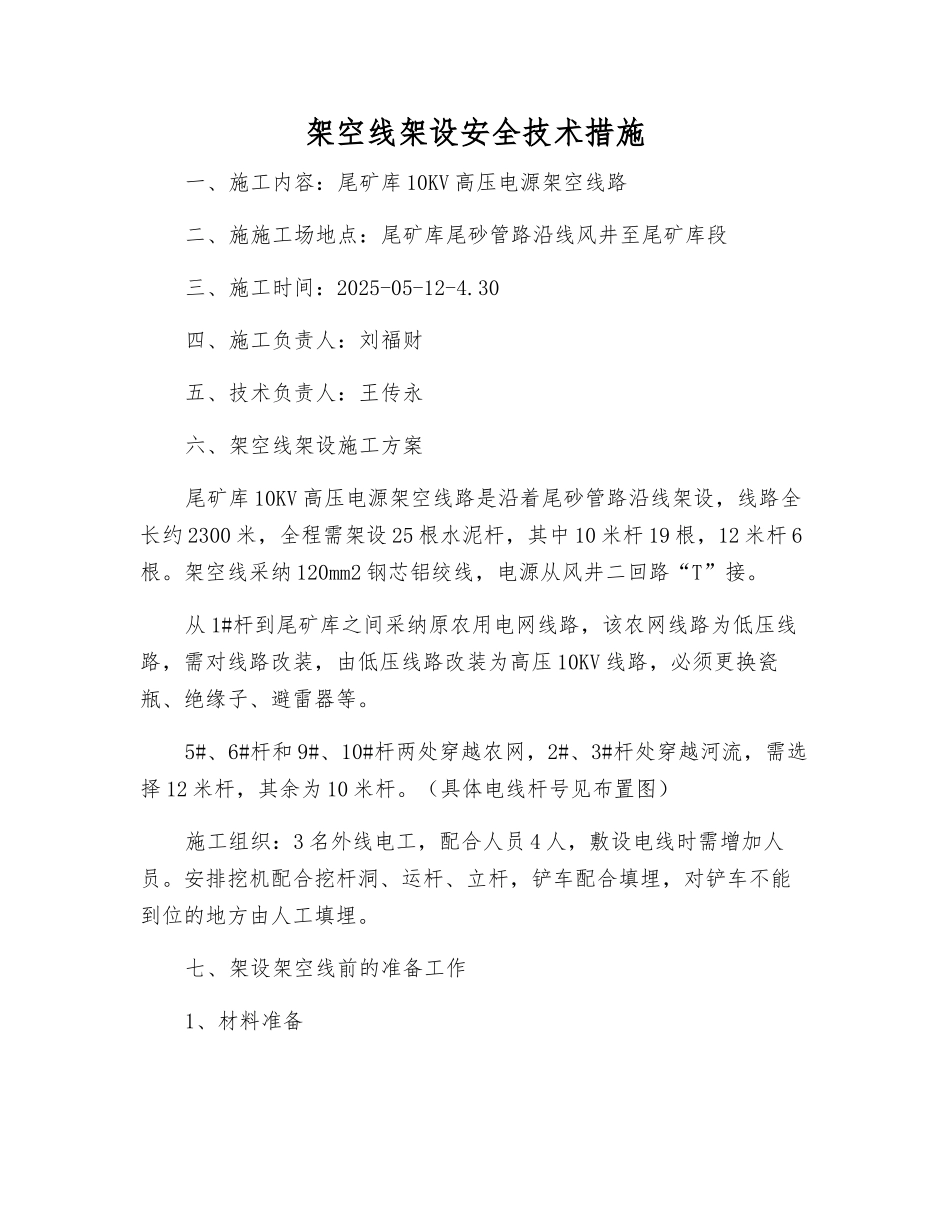

架空线架设安全技术措施一、施工内容:尾矿库 10KV 高压电源架空线路二、施施工场地点:尾矿库尾砂管路沿线风井至尾矿库段三、施工时间:2025-05-12-4
30四、施工负责人:刘福财五、技术负责人:王传永六、架空线架设施工方案尾矿库 10KV 高压电源架空线路是沿着尾砂管路沿线架设,线路全长约 2300 米,全程需架设 25 根水泥杆,其中 10 米杆 19 根,12 米杆 6根
架空线采纳 120mm2 钢芯铝绞线,电源从风井二回路“T”接
从 1#杆到尾矿库之间采纳原农用电网线路,该农网线路为低压线路,需对线路改装,由低压线路改装为高压 10KV 线路,必须更换瓷瓶、绝缘子、避雷器等
5#、6#杆和 9#、10#杆两处穿越农网,2#、3#杆处穿越河流,需选择 12 米杆,其余为 10 米杆
(具体电线杆号见布置图)施工组织:3 名外线电工,配合人员 4 人,敷设电线时需增加人员
安排挖机配合挖杆洞、运杆、立杆,铲车配合填埋,对铲车不能到位的地方由人工填埋
七、架设架空线前的准备工作1、材料准备施工之前应当由施工负责人认真检查所有材料,是否有损坏和缺少,查看绝缘子是否有破损,横担是否有锈蚀,钢绞线、镀锌铁丝表面镀锌层应良好、无锈蚀
使用的电缆及架空线不应有松股、交叉、折叠、断裂及破损等缺陷
对于电缆使用之前还必须摇测其绝缘阻值
电线杆表面必须光洁平整,壁厚均匀,无露筋、裂纹等现象,电杆顶端应封堵良好
2、电杆基坑及基础埋设电杆埋设深度 10 米杆为 1
7 米,12 米杆为 1
拉线盘埋设深度为 2 米
挖电杆基坑时,基坑一侧必须要有一定的坡度,以便更好地立杆
电杆档距为 50-60 米
3、在架设架空线前应当认真检查线路沿线没有树枝等障碍物,否则应当及时进行汇报处理
4、在运杆过程当中由专门的引路人员为运杆车辆指明道路,为运杆提供方便

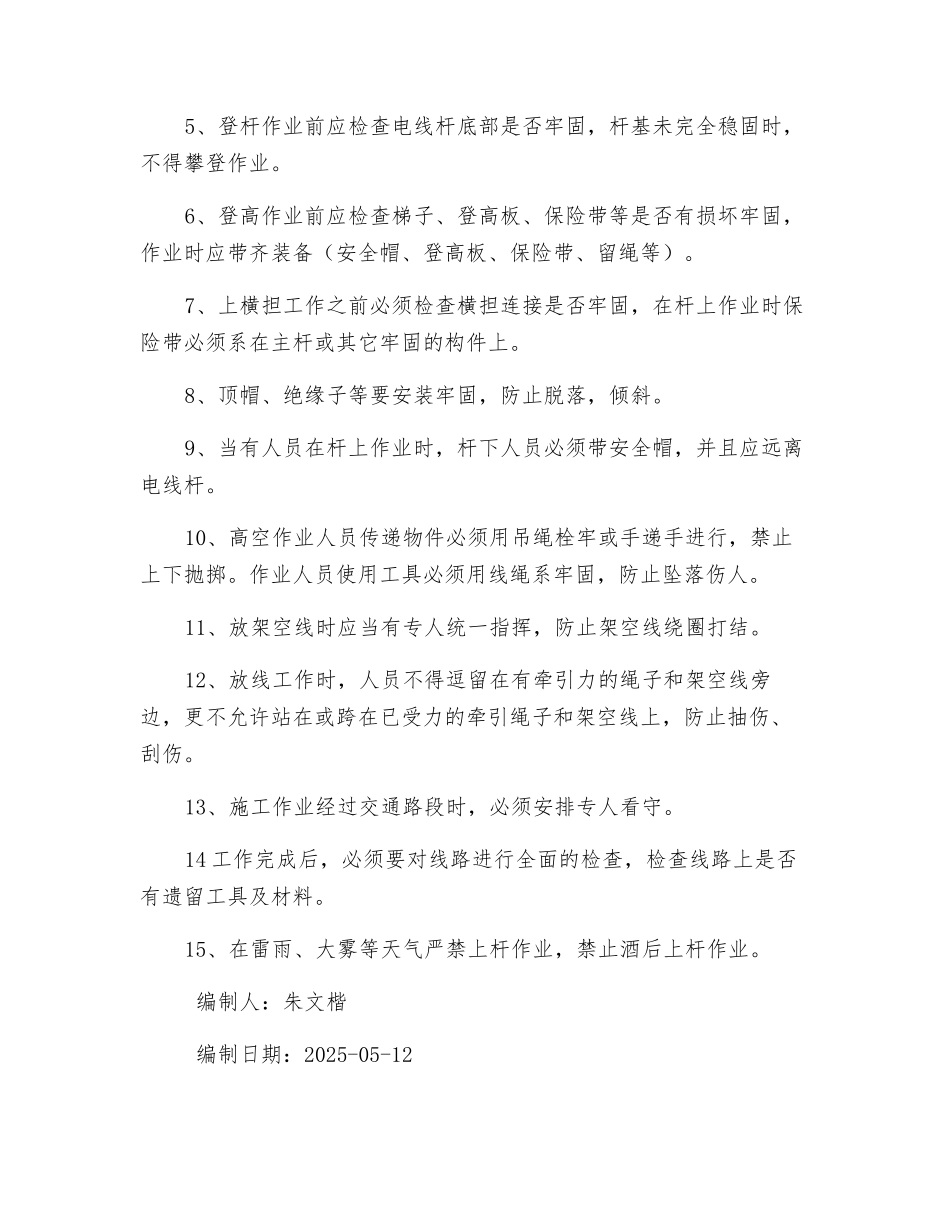

八、安全技术措施1、
