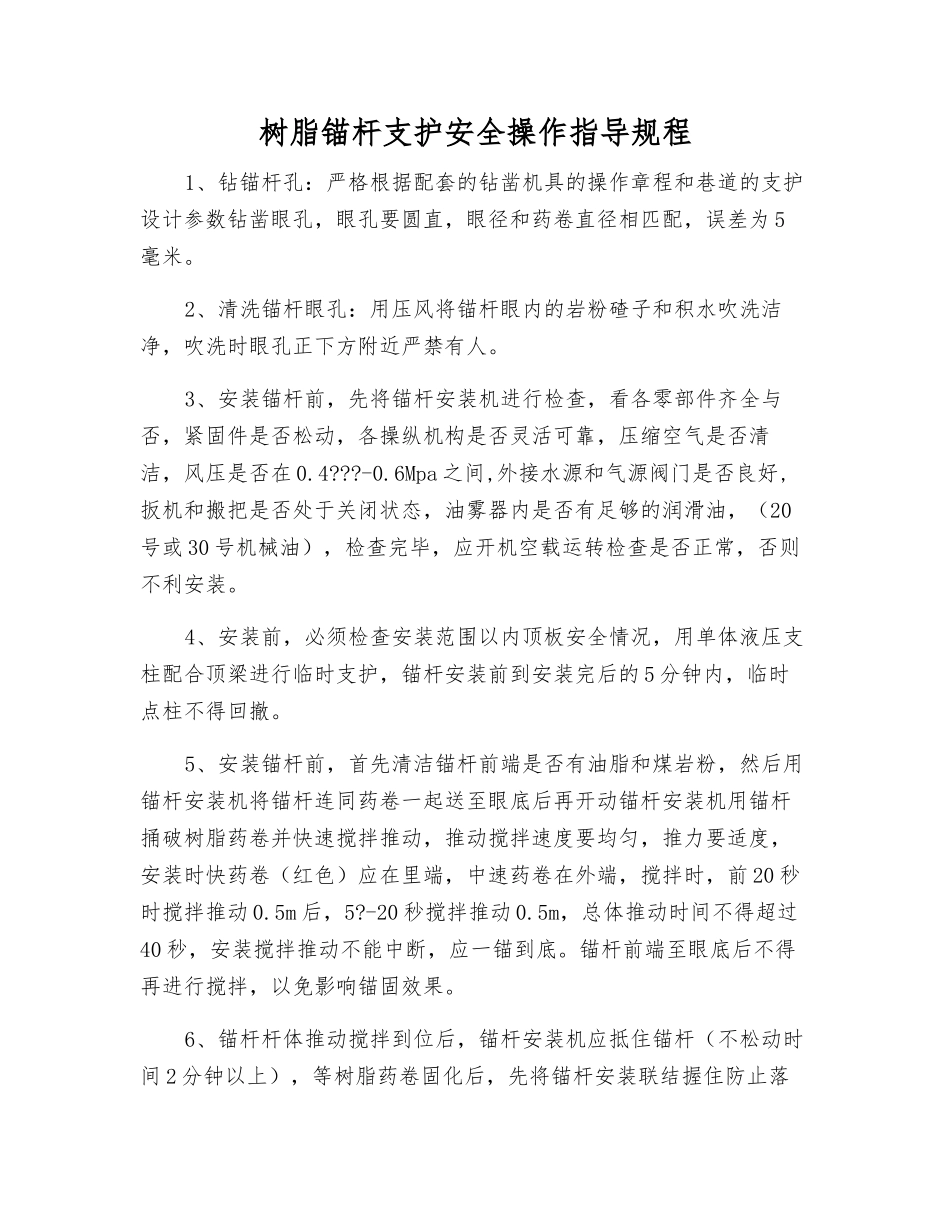

树脂锚杆支护安全操作指导规程1、钻锚杆孔:严格根据配套的钻凿机具的操作章程和巷道的支护设计参数钻凿眼孔,眼孔要圆直,眼径和药卷直径相匹配,误差为 5毫米
2、清洗锚杆眼孔:用压风将锚杆眼内的岩粉碴子和积水吹洗洁净,吹洗时眼孔正下方附近严禁有人
3、安装锚杆前,先将锚杆安装机进行检查,看各零部件齐全与否,紧固件是否松动,各操纵机构是否灵活可靠,压缩空气是否清洁,风压是否在 0
6Mpa 之间,外接水源和气源阀门是否良好,扳机和搬把是否处于关闭状态,油雾器内是否有足够的润滑油,(20号或 30 号机械油),检查完毕,应开机空载运转检查是否正常,否则不利安装
4、安装前,必须检查安装范围以内顶板安全情况,用单体液压支柱配合顶梁进行临时支护,锚杆安装前到安装完后的 5 分钟内,临时点柱不得回撤
5、安装锚杆前,首先清洁锚杆前端是否有油脂和煤岩粉,然后用锚杆安装机将锚杆连同药卷一起送至眼底后再开动锚杆安装机用锚杆捅破树脂药卷并快速搅拌推动,推动搅拌速度要均匀,推力要适度,安装时快药卷(红色)应在里端,中速药卷在外端,搅拌时,前 20 秒时搅拌推动 0
5m 后,5
-20 秒搅拌推动 0
5m,总体推动时间不得超过40 秒,安装搅拌推动不能中断,应一锚到底
锚杆前端至眼底后不得再进行搅拌,以免影响锚固效果

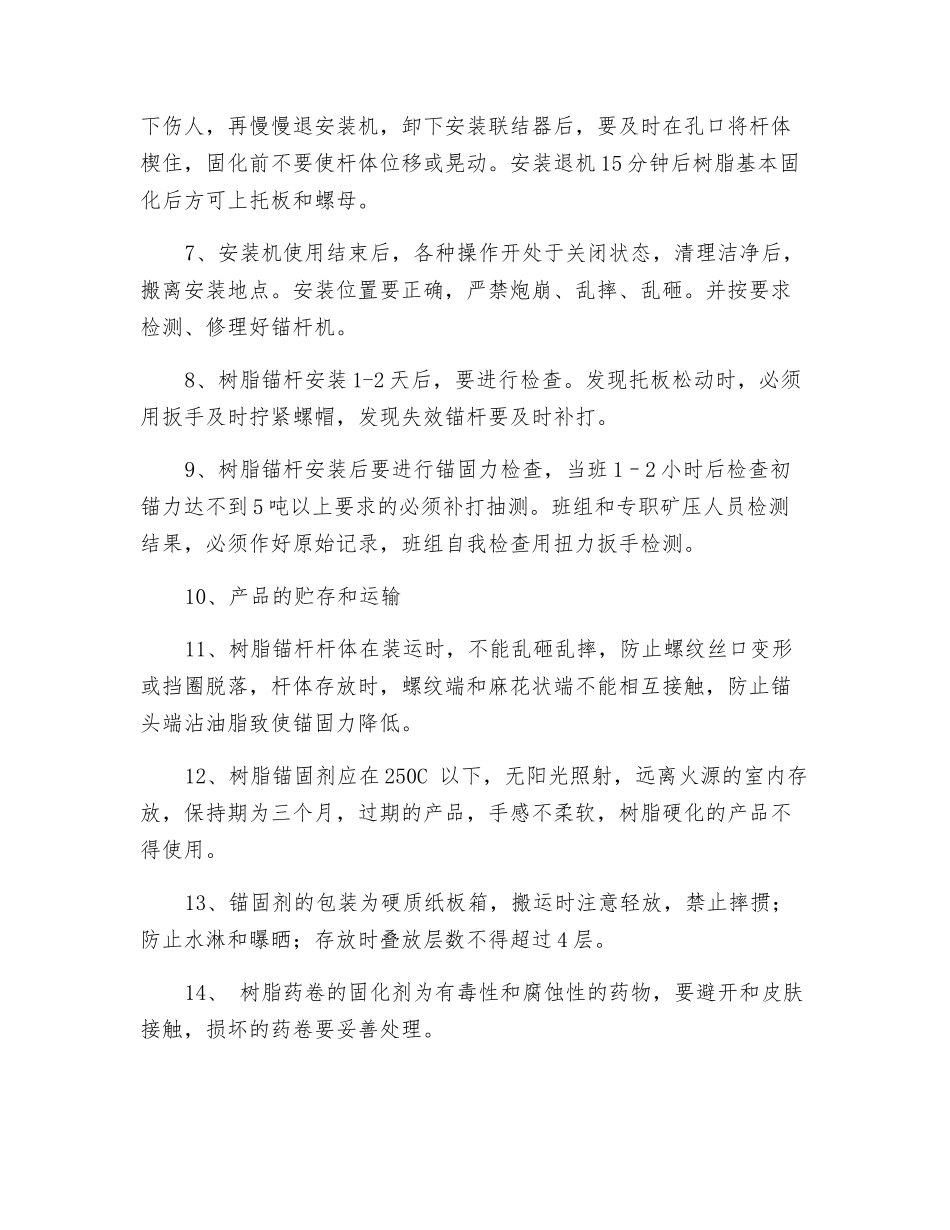

6、锚杆杆体推动搅拌到位后,锚杆安装机应抵住锚杆(不松动时间 2 分钟以上),等树脂药卷固化后,先将锚杆安装联结握住防止落下伤人,再慢慢退安装机,卸下安装联结器后,要及时在孔口将杆体楔住,固化前不要使杆体位移或晃动
安装退机 15 分钟后树脂基本固化后方可上托板和螺母
7、安装机使用结束后,各种操作开处于关闭状态,清理洁净后,搬离安装地点
安装位置要正确,严禁炮崩、乱摔、乱砸
并按要求检测、修理好锚杆机
8、树脂锚杆安装 1-2 天后,要进行检查
发现托板松动时,必须
