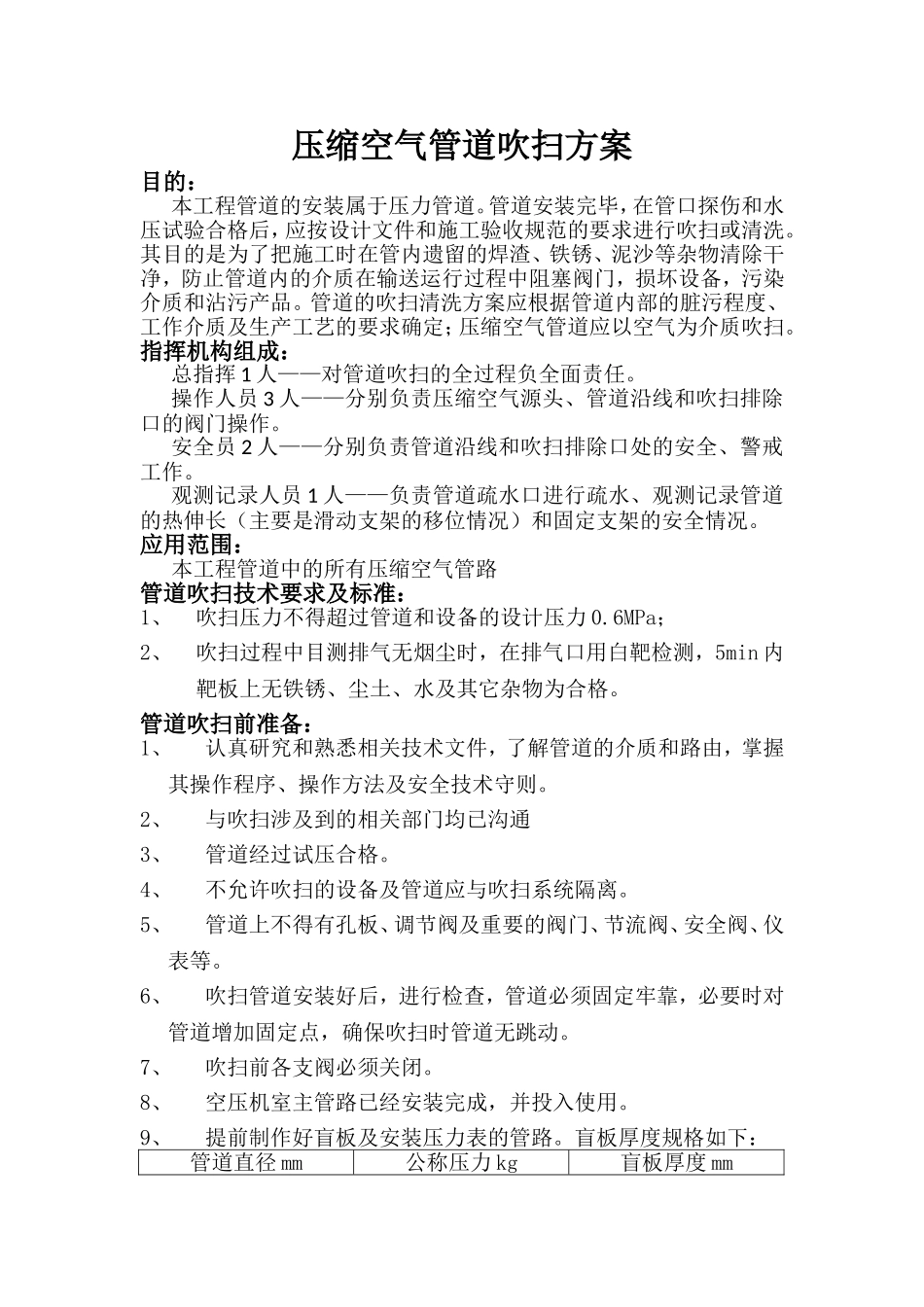

压缩空气管道吹扫方案目的:本工程管道的安装属于压力管道
管道安装完毕,在管口探伤和水压试验合格后,应按设计文件和施工验收规范的要求进行吹扫或清洗
其目的是为了把施工时在管内遗留的焊渣、铁锈、泥沙等杂物清除干净,防止管道内的介质在输送运行过程中阻塞阀门,损坏设备,污染介质和沾污产品
管道的吹扫清洗方案应根据管道内部的脏污程度、工作介质及生产工艺的要求确定;压缩空气管道应以空气为介质吹扫
指挥机构组成:总指挥1人——对管道吹扫的全过程负全面责任
操作人员3人——分别负责压缩空气源头、管道沿线和吹扫排除口的阀门操作
安全员2人——分别负责管道沿线和吹扫排除口处的安全、警戒工作
观测记录人员1人——负责管道疏水口进行疏水、观测记录管道的热伸长(主要是滑动支架的移位情况)和固定支架的安全情况

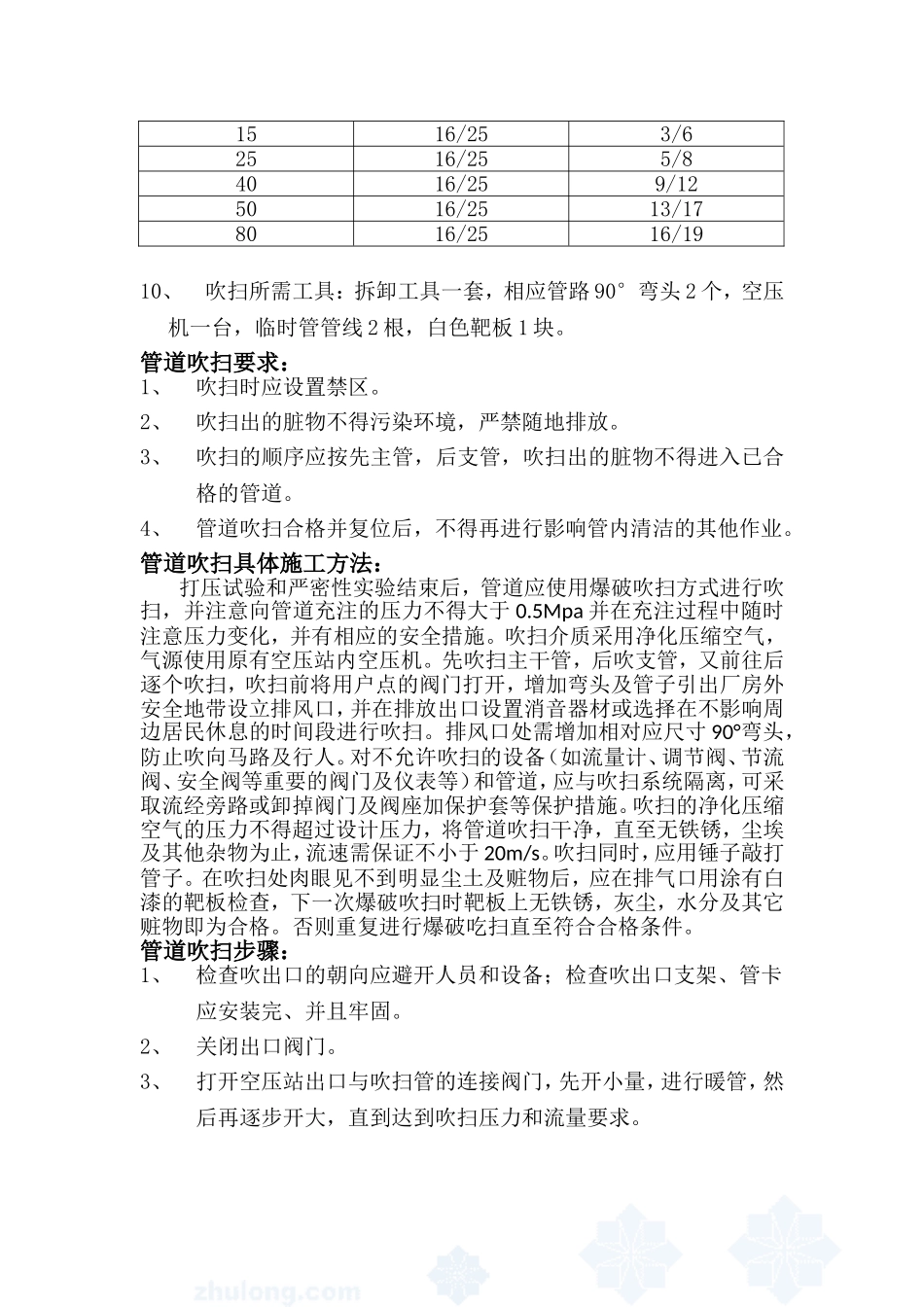

应用范围:本工程管道中的所有压缩空气管路管道吹扫技术要求及标准:1、吹扫压力不得超过管道和设备的设计压力0
6MPa;2、吹扫过程中目测排气无烟尘时,在排气口用白靶检测,5min内靶板上无铁锈、尘土、水及其它杂物为合格
管道吹扫前准备:1、认真研究和熟悉相关技术文件,了解管道的介质和路由,掌握其操作程序、操作方法及安全技术守则
2、与吹扫涉及到的相关部门均已沟通3、管道经过试压合格
4、不允许吹扫的设备及管道应与吹扫系统隔离
5、管道上不得有孔板、调节阀及重要的阀门、节流阀、安全阀、仪表等
6、吹扫管道安装好后,进行检查,管道必须固定牢靠,必要时对管道增加固定点,确保吹扫时管道无跳动
7、吹扫前各支阀必须关闭
8、空压机室主管路已经安装完成,并投入使用
9、提前制作好盲板及安装压力表的管路
盲板厚度规格如下:管道直径mm公称压力kg盲板厚度mm1516/253/62516/255/84016/259/125016/2513/178016/2516/1910、吹扫所需工具:拆卸工具一套,相应管路9
