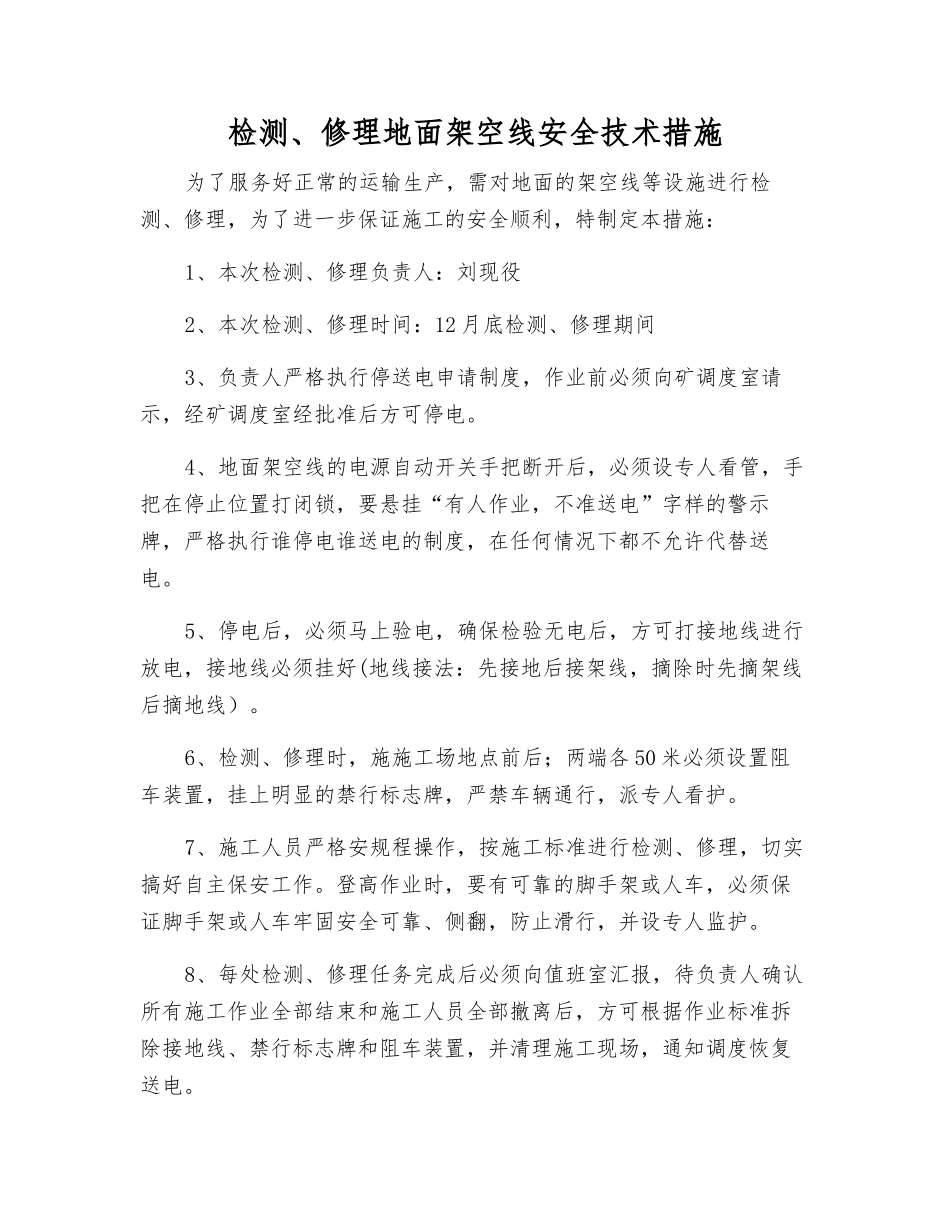

检测、修理地面架空线安全技术措施为了服务好正常的运输生产,需对地面的架空线等设施进行检测、修理,为了进一步保证施工的安全顺利,特制定本措施:1、本次检测、修理负责人:刘现役2、本次检测、修理时间:12 月底检测、修理期间3、负责人严格执行停送电申请制度,作业前必须向矿调度室请示,经矿调度室经批准后方可停电。4、地面架空线的电源自动开关手把断开后,必须设专人看管,手把在停止位置打闭锁,要悬挂“有人作业,不准送电”字样的警示牌,严格执行谁停电谁送电的制度,在任何情况下都不允许代替送电。5、停电后,必须马上验电,确保检验无电后,方可打接地线进行放电,接地线必须挂好(地线接法:先接地后接架线,摘除时先摘架线后摘地线)。6、检测、修理时,施施工场地点前后;两端各 50 米必须设置阻车装置,挂上明显的禁行标志牌,严禁车辆通行,派专人看护。7、施工人员严格安规程操作,按施工标准进行检测、修理,切实搞好自主保安工作。登高作业时,要有可靠的脚手架或人车,必须保证脚手架或人车牢固安全可靠、侧翻,防止滑行,并设专人监护。8、每处检测、修理任务完成后必须向值班室汇报,待负责人确认所有施工作业全部结束和施工人员全部撤离后,方可根据作业标准拆除接地线、禁行标志牌和阻车装置,并清理施工现场,通知调度恢复送电。9、未尽事宜按《煤矿安全规程》及有关各项安全操作章程执行。10、本措施经批准后方能生效,所有参加此项工作的人员必须仔细学习本措施并进行签字。严格根据措施执行。
