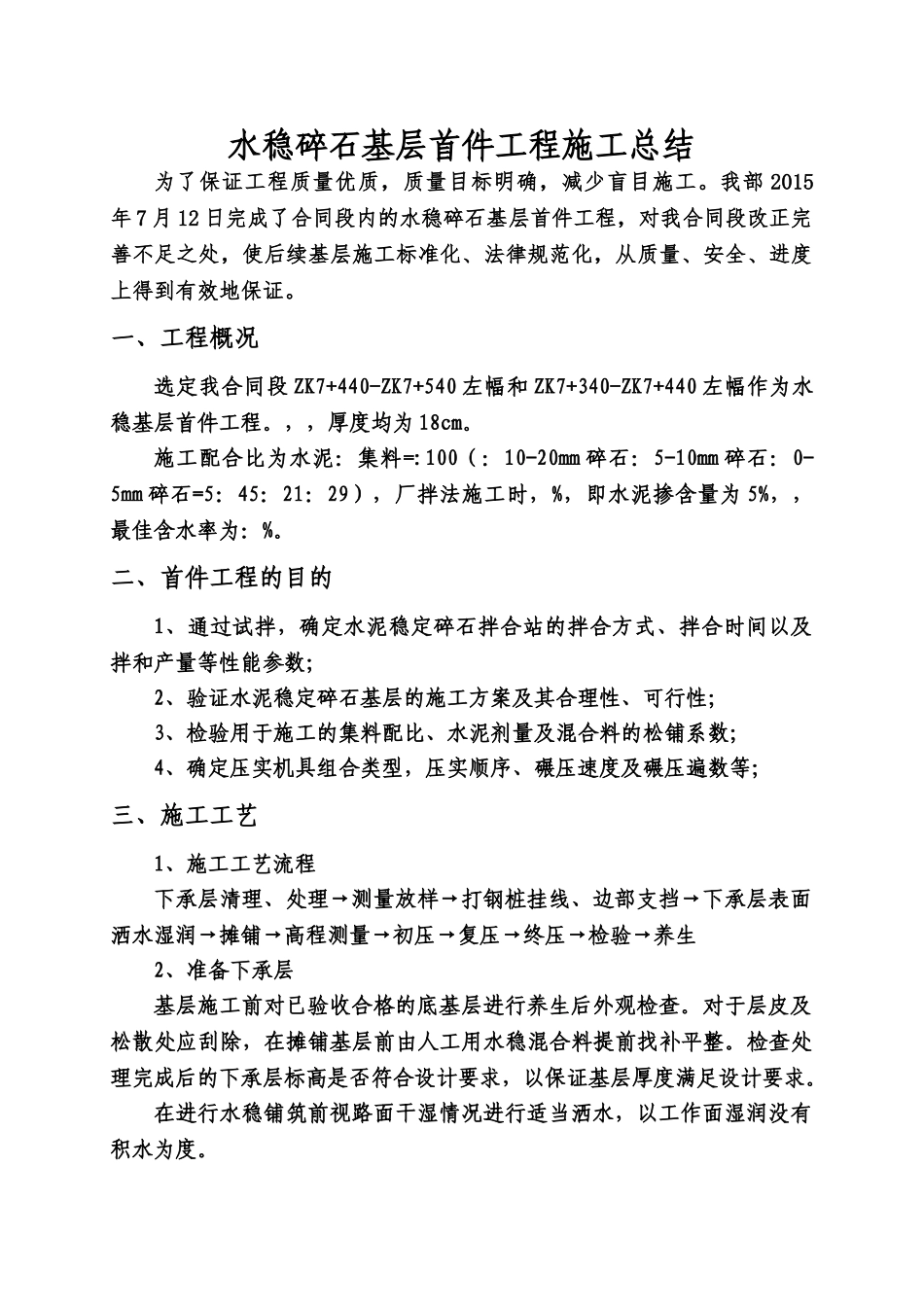

水稳基层首件施工项目总结水稳碎石基层首件工程施工总结为了保证工程质量优质,质量目标明确,减少盲目施工
我部 2015年 7 月 12 日完成了合同段内的水稳碎石基层首件工程,对我合同段改正完善不足之处,使后续基层施工标准化、法律规范化,从质量、安全、进度上得到有效地保证
一、工程概况选定我合同段 ZK7+440-ZK7+540 左幅和 ZK7+340-ZK7+440 左幅作为水稳基层首件工程
,,厚度均为 18cm
施工配合比为水泥:集料=:100(:10-20mm 碎石:5-10mm 碎石:0-5mm 碎石=5:45:21:29),厂拌法施工时,%,即水泥掺含量为 5%,,最佳含水率为:%
二、首件工程的目的1、通过试拌,确定水泥稳定碎石拌合站的拌合方式、拌合时间以及拌和产量等性能参数;2、验证水泥稳定碎石基层的施工方案及其合理性、可行性;3、检验用于施工的集料配比、水泥剂量及混合料的松铺系数;4、确定压实机具组合类型,压实顺序、碾压速度及碾压遍数等;三、施工工艺1、施工工艺流程下承层清理、处理→测量放样→打钢桩挂线、边部支挡→下承层表面洒水湿润→摊铺→高程测量→初压→复压→终压→检验→养生2、准备下承层基层施工前对已验收合格的底基层进行养生后外观检查
对于层皮及松散处应刮除,在摊铺基层前由人工用水稳混合料提前找补平整
检查处理完成后的下承层标高是否符合设计要求,以保证基层厚度满足设计要求
在进行水稳铺筑前视路面干湿情况进行适当洒水,以工作面湿润没有积水为度

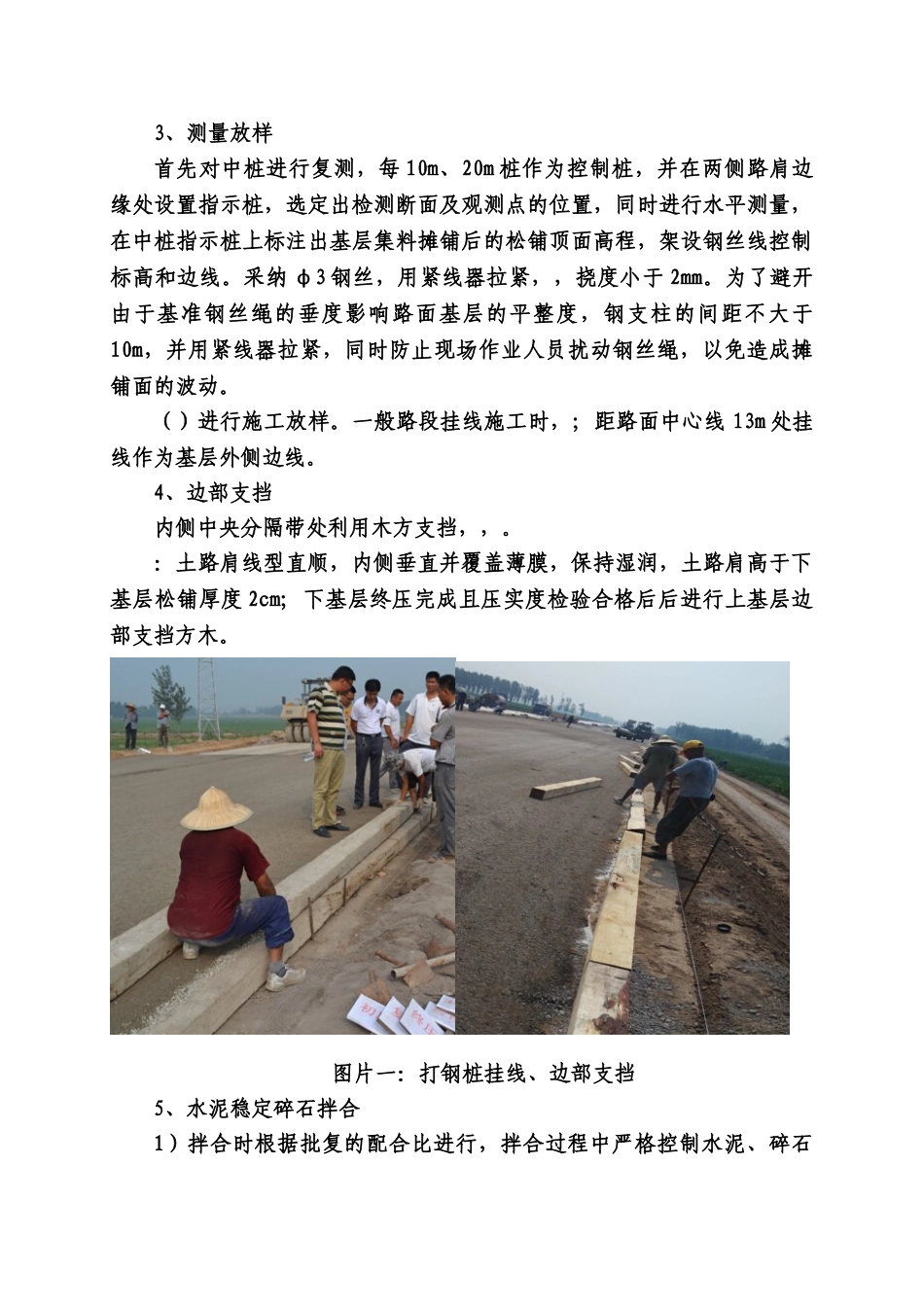

3、测量放样首先对中桩进行复测,每 10m、20m 桩作为控制桩,并在两侧路肩边缘处设置指示桩,选定出检测断面及观测点的位置,同时进行水平测量,在中桩指示桩上标注出基层集料摊铺后的松铺顶面高程,架设钢丝线控制标高和边线
采纳 φ3 钢丝,用紧线器拉紧,,挠度小于 2mm
为了避开由于基准钢丝绳的垂度影响路面基层的平整
