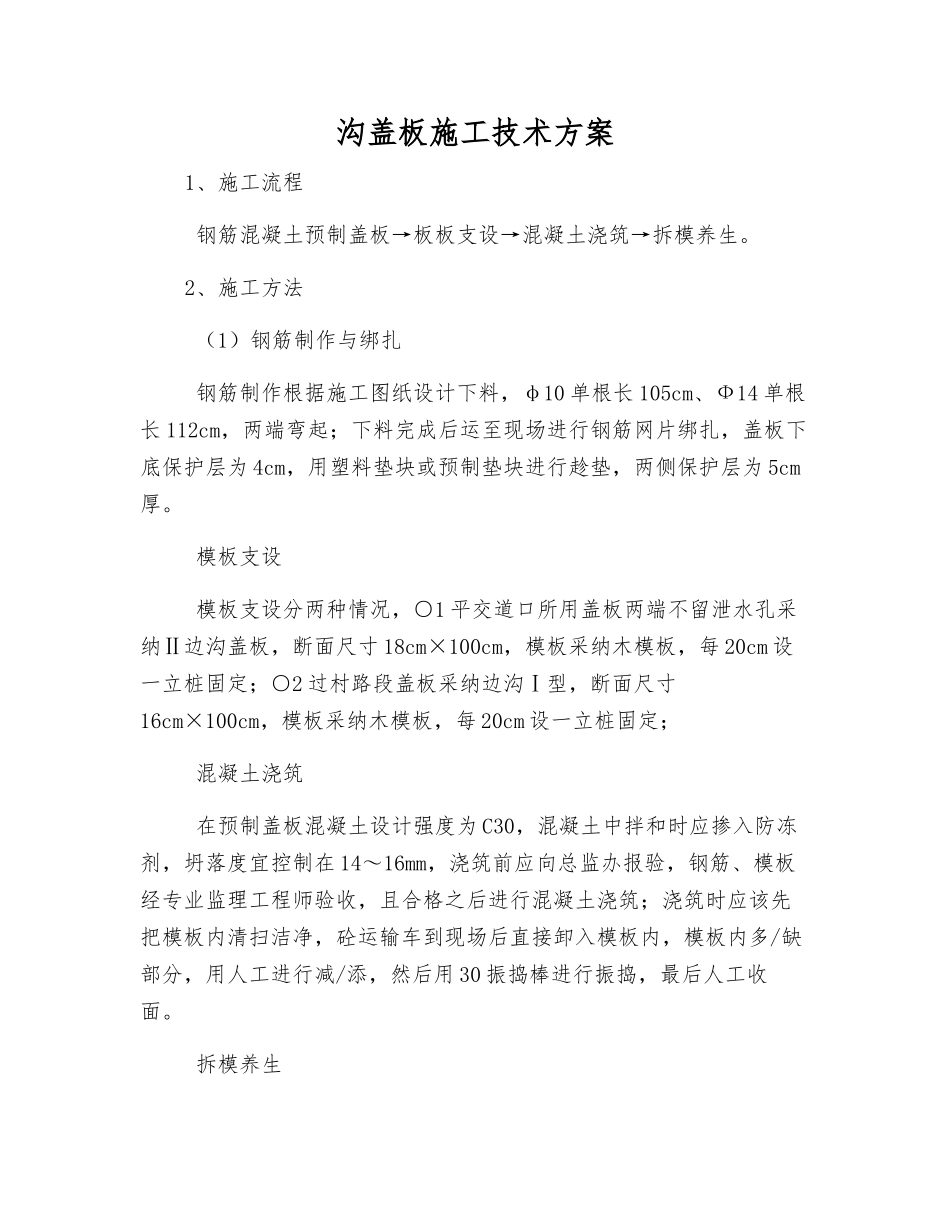

沟盖板施工技术方案1、施工流程 钢筋混凝土预制盖板→板板支设→混凝土浇筑→拆模养生
2、施工方法 (1)钢筋制作与绑扎 钢筋制作根据施工图纸设计下料,φ10 单根长 105cm、Ф14 单根长 112cm,两端弯起;下料完成后运至现场进行钢筋网片绑扎,盖板下底保护层为 4cm,用塑料垫块或预制垫块进行趁垫,两侧保护层为 5cm厚
模板支设 模板支设分两种情况,○1 平交道口所用盖板两端不留泄水孔采纳Ⅱ边沟盖板,断面尺寸 18cm×100cm,模板采纳木模板,每 20cm 设一立桩固定;○2 过村路段盖板采纳边沟Ⅰ型,断面尺寸16cm×100cm,模板采纳木模板,每 20cm 设一立桩固定; 混凝土浇筑 在预制盖板混凝土设计强度为 C30,混凝土中拌和时应掺入防冻剂,坍落度宜控制在 14~16mm,浇筑前应向总监办报验,钢筋、模板经专业监理工程师验收,且合格之后进行混凝土浇筑;浇筑时应该先把模板内清扫洁净,砼运输车到现场后直接卸入模板内,模板内多/缺部分,用人工进行减/添,然后用 30 振捣棒进行振捣,最后人工收面

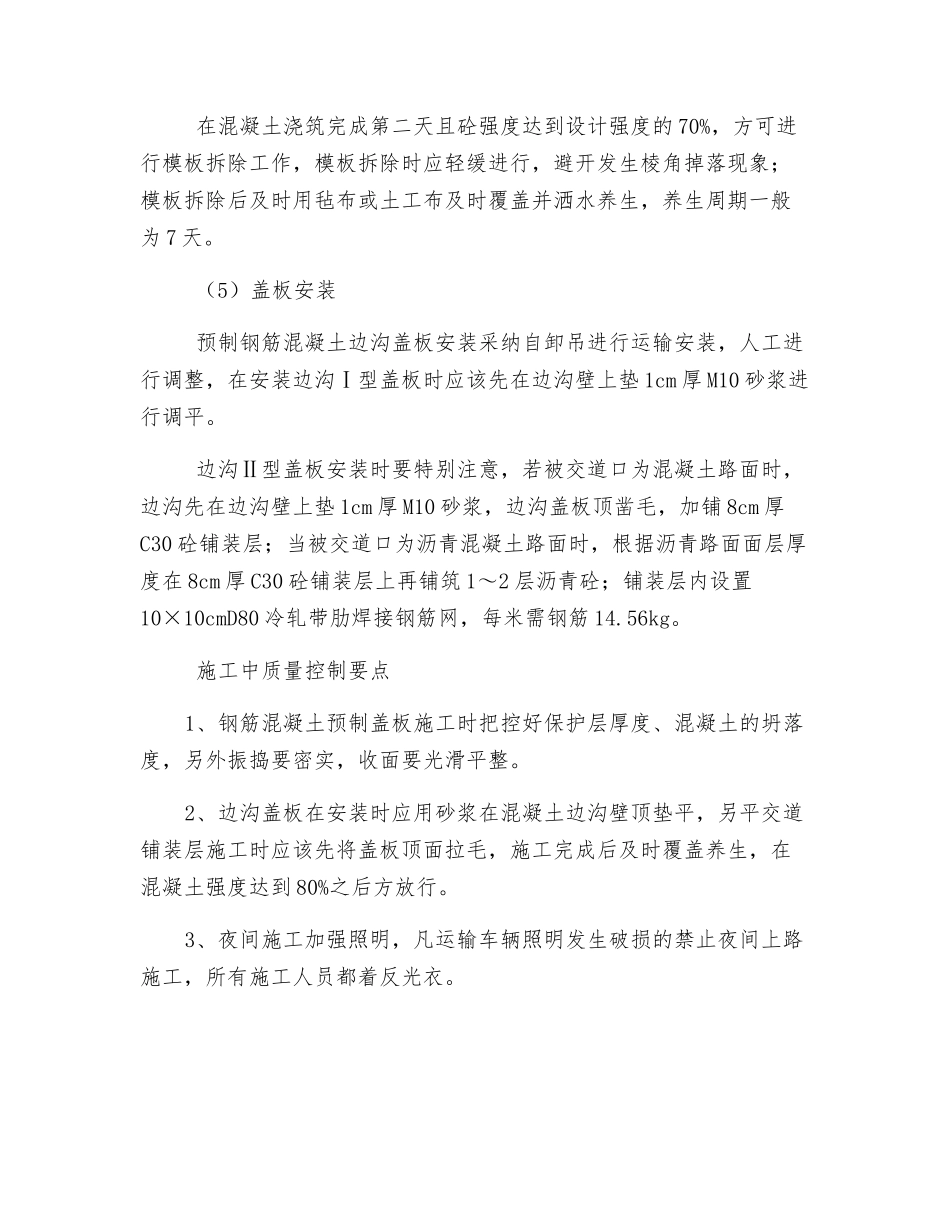

拆模养生 在混凝土浇筑完成第二天且砼强度达到设计强度的 70%,方可进行模板拆除工作,模板拆除时应轻缓进行,避开发生棱角掉落现象;模板拆除后及时用毡布或土工布及时覆盖并洒水养生,养生周期一般为 7 天
(5)盖板安装 预制钢筋混凝土边沟盖板安装采纳自卸吊进行运输安装,人工进行调整,在安装边沟Ⅰ型盖板时应该先在边沟壁上垫 1cm 厚 M10 砂浆进行调平
边沟Ⅱ型盖板安装时要特别注意,若被交道口为混凝土路面时,边沟先在边沟壁上垫 1cm 厚 M10 砂浆,边沟盖板顶凿毛,加铺 8cm 厚C30 砼铺装层;当被交道口为沥青混凝土路面时,根据沥青路面面层厚度在 8cm 厚 C30 砼铺装层上再铺筑 1~2 层沥青砼;铺装层内设置10×10cmD80 冷轧带肋焊接
