洗煤厂拆除安全施工方案及技术措施

洗煤厂拆除安全施工方案及技术措施_第1页
1/4
洗煤厂拆除安全施工方案及技术措施_第2页
2/4
洗煤厂拆除安全施工方案及技术措施_第3页
3/4

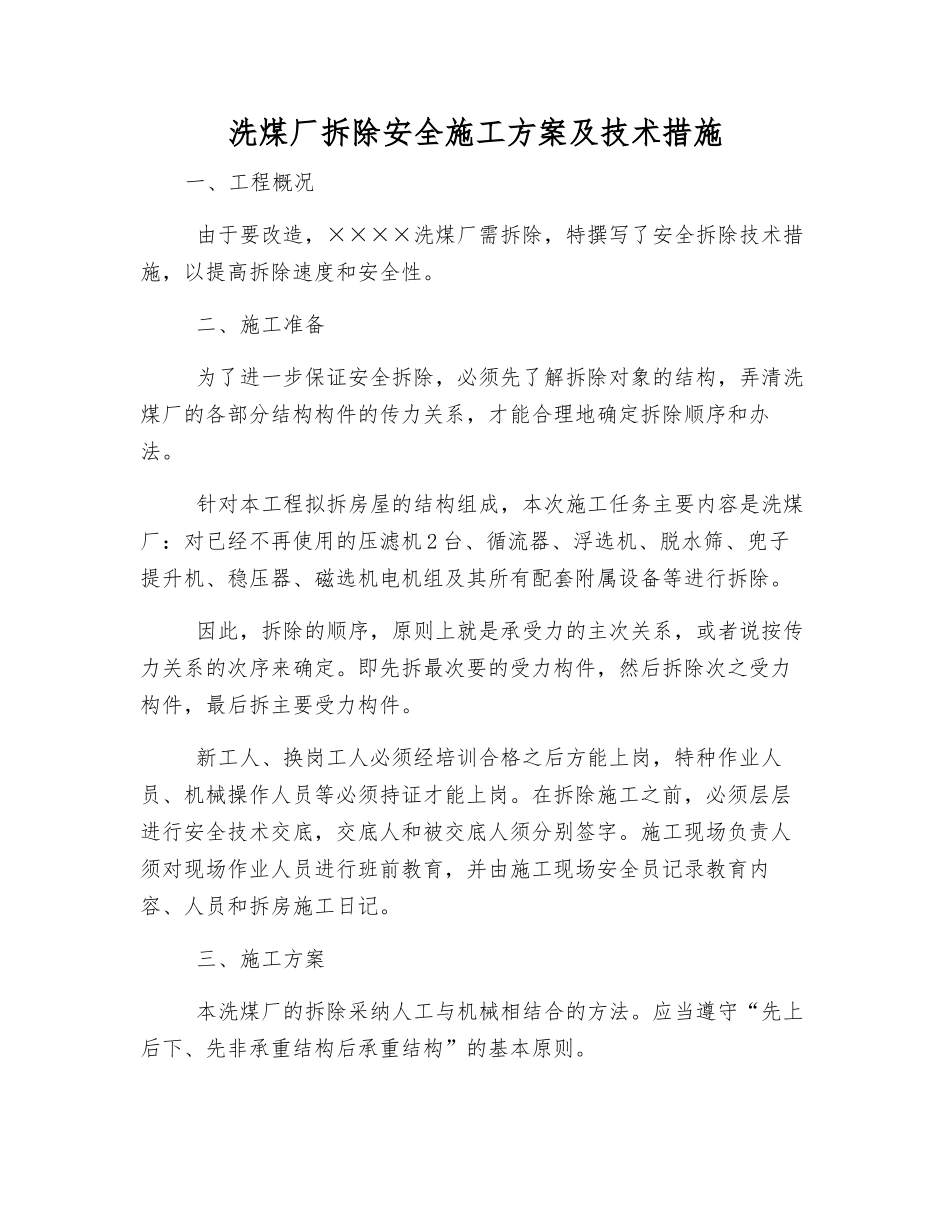

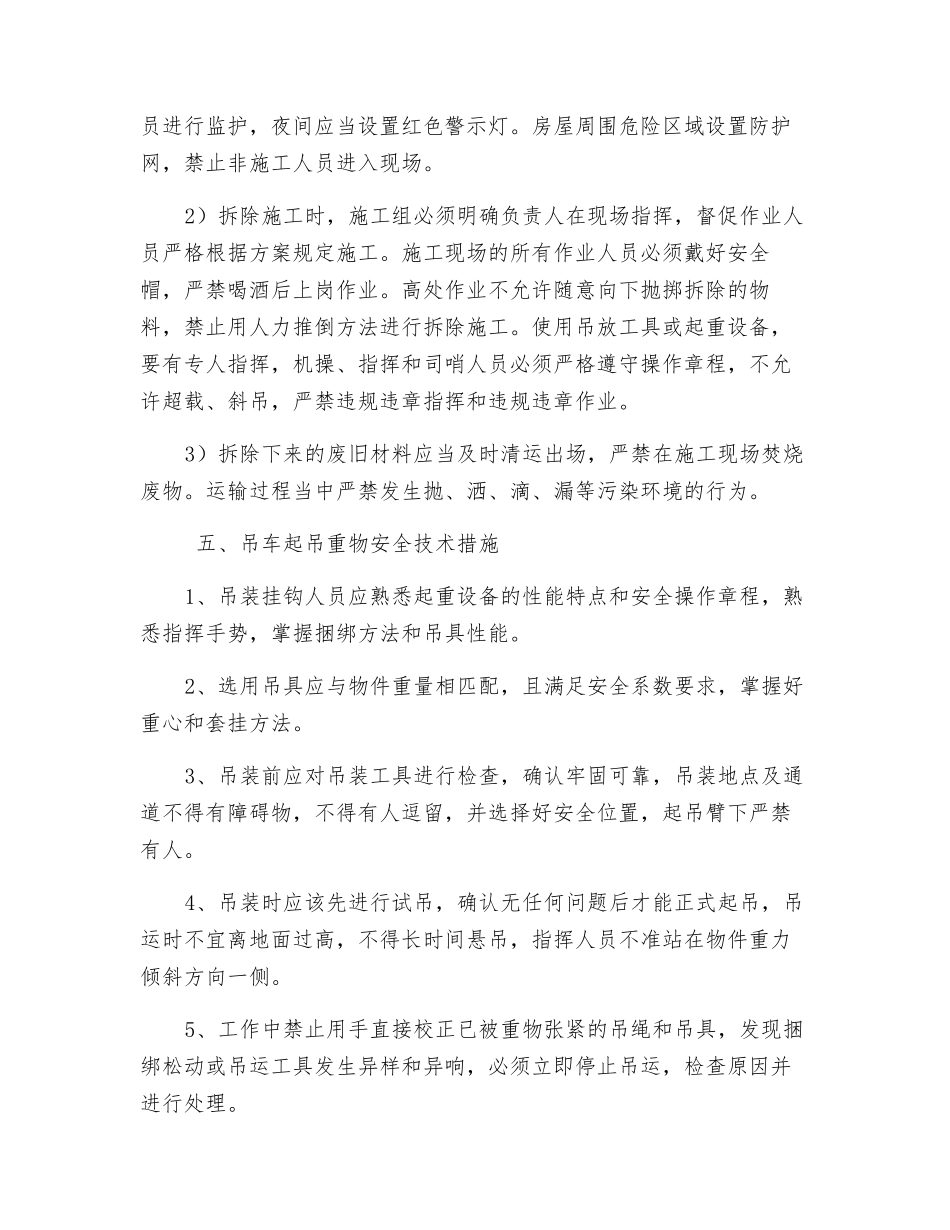

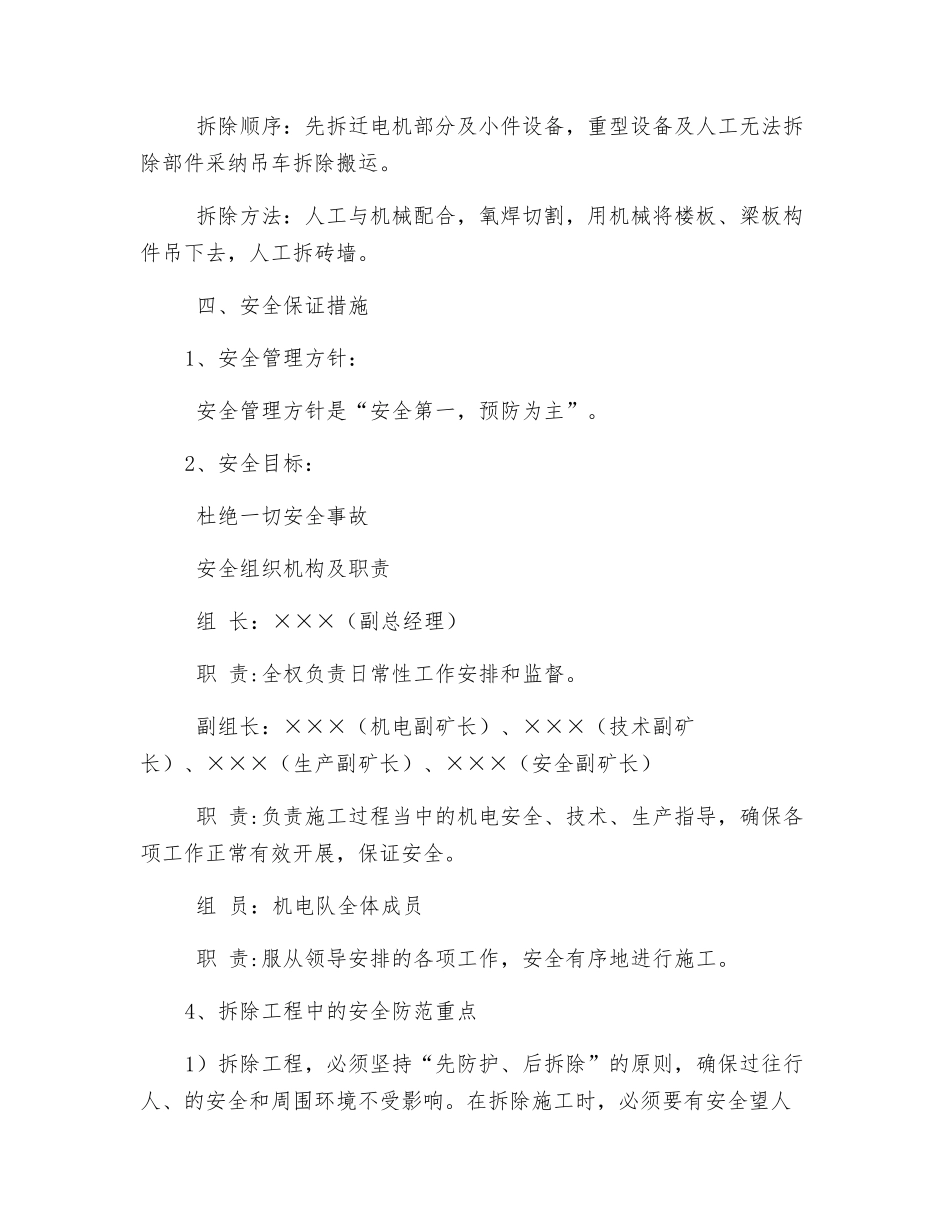

洗煤厂拆除安全施工方案及技术措施一、工程概况 由于要改造,××××洗煤厂需拆除,特撰写了安全拆除技术措施,以提高拆除速度和安全性。 二、施工准备 为了进一步保证安全拆除,必须先了解拆除对象的结构,弄清洗煤厂的各部分结构构件的传力关系,才能合理地确定拆除顺序和办法。 针对本工程拟拆房屋的结构组成,本次施工任务主要内容是洗煤厂:对已经不再使用的压滤机 2 台、循流器、浮选机、脱水筛、兜子提升机、稳压器、磁选机电机组及其所有配套附属设备等进行拆除。 因此,拆除的顺序,原则上就是承受力的主次关系,或者说按传力关系的次序来确定。即先拆最次要的受力构件,然后拆除次之受力构件,最后拆主要受力构件。 新工人、换岗工人必须经培训合格之后方能上岗,特种作业人员、机械操作人员等必须持证才能上岗。在拆除施工之前,必须层层进行安全技术交底,交底人和被交底人须分别签字。施工现场负责人须对现场作业人员进行班前教育,并由施工现场安全员记录教育内容、人员和拆房施工日记。 三、施工方案 本洗煤厂的拆除采纳人工与机械相结合的方法。应当遵守“先上后下、先非承重结构后承重结构”的基本原则。 拆除顺序:先拆迁电机部分及小件设备,重型设备及人工无法拆除部件采纳吊车拆除搬运。 拆除方法:人工与机械配合,氧焊切割,用机械将楼板、梁板构件吊下去,人工拆砖墙。 四、安全保证措施1、安全管理方针: 安全管理方针是“安全第一,预防为主”。2、安全目标: 杜绝一切安全事故 安全组织机构及职责 组 长:×××(副总经理) 职 责:全权负责日常性工作安排和监督。 副组长:×××(机电副矿长)、×××(技术副矿长)、×××(生产副矿长)、×××(安全副矿长) 职 责:负责施工过程当中的机电安全、技术、生产指导,确保各项工作正常有效开展,保证安全。 组 员:机电队全体成员 职 责:服从领导安排的各项工作,安全有序地进行施工。4、拆除工程中的安全防范重点1)拆除工程,必须坚持“先防护、后拆除”的原则,确保过往行人、的安全和周围环境不受影响。在拆除施工时,必须要有安全望人员进行监护,夜间应当设置红色警示灯。房屋周围危险区域设置防护网,禁止非施工人员进入现场。2)拆除施工时,施工组必须明确负责人在现场指挥,督促作业人员严格根据方案规定施工。施工现场的所有作业人员必须戴好安全帽,严禁喝酒后上岗作业。高处作业不允许随意向下抛掷拆除的物料,禁止用人力...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

洗煤厂拆除安全施工方案及技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
