1围堰、导流及开挖方式施工方案(倒虹管)编制人:审核人:批准人:2019 年 5 月 25 日围堰导流及开挖方式施工方案2一、工程概况本工程施工围堰主要以截流为主,导流为辅助的方式为 W36 处倒虹管施工创造条件(W35—W36 倒虹管),按工程实际需要设置
截流地点选择在工程上游宜春市兴众石材厂旁边的一个涵洞,对其进行封堵,租用上游约 100 亩农田蓄水为下游施工提供约 3 天的施工时间
围堰设置在施工面以外 5 米处,主要以导流封堵点以下的各处水源来水,以生活污水和地表水为主
围堰顶高程按围堰所在河道汛期最高水位加+0
7m 高程设计,顶宽 4m,迎水面边坡 1:2
5,背水面边坡 1:2

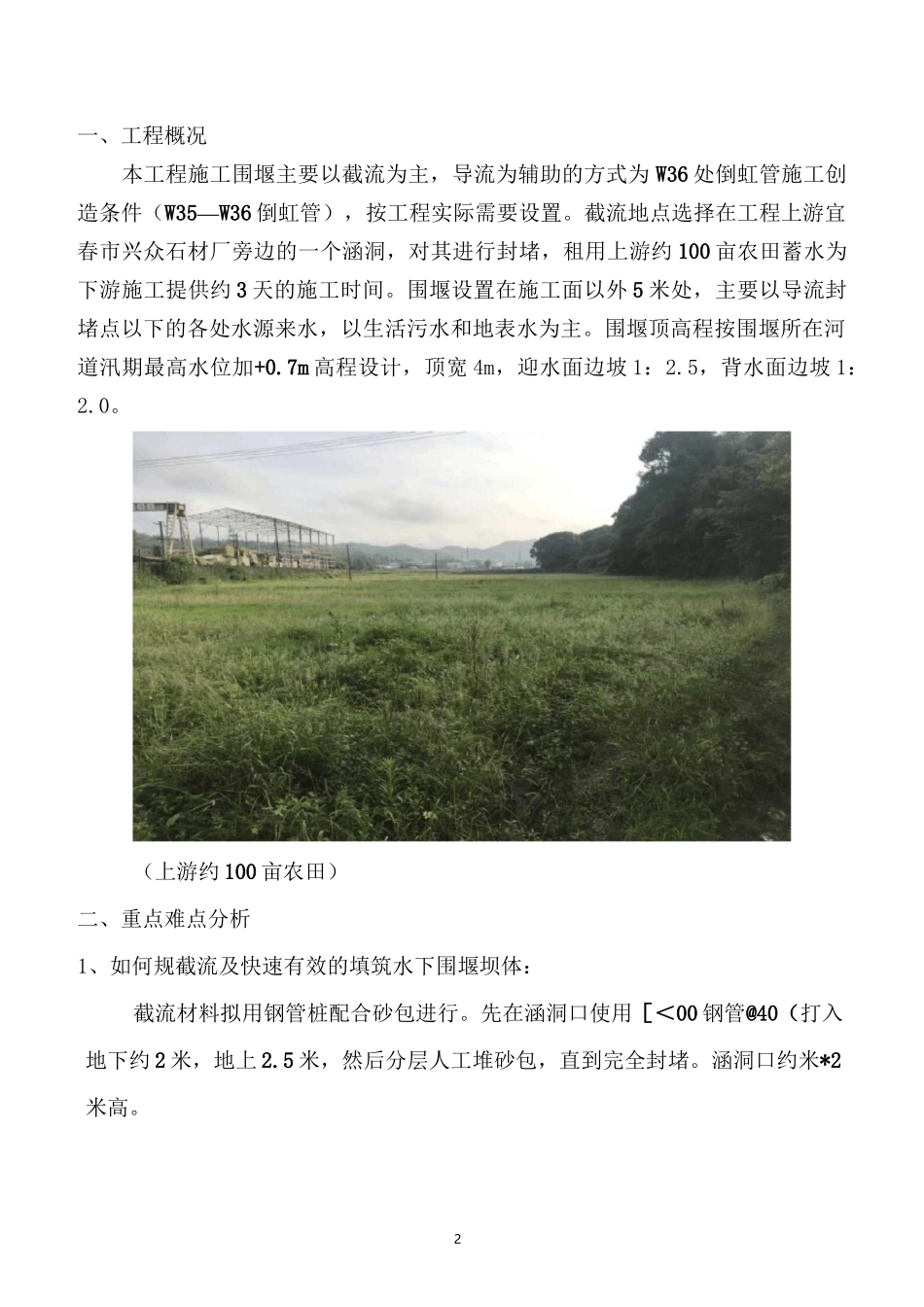

(上游约 100 亩农田)二、重点难点分析1、如何规截流及快速有效的填筑水下围堰坝体:截流材料拟用钢管桩配合砂包进行
先在涵洞口使用[<00 钢管@40(打入地下约 2 米,地上 2
5 米,然后分层人工堆砂包,直到完全封堵
涵洞口约米*2米高
3截流时水位上升可能会导致旁边的兴众石材厂进水,所以要在其厂旁边低洼处做一条土围堰,长约 80 米,高 1
5 米,宽 2 米
土石围堰填筑时可先将上游水源截流后,采取背水面抛掷大块料后再填土料的方法一次到位,上下游围堰同时开工,安排挖掘机、推土机各一台,负责各自施工范围内的填料填筑
2、如何有效保障坝体的稳定性:4本围堰为临时施工用,使用时间约 7 天,使用挖机斗进行分层碾压,分层厚度控制在 0
3m,确保压实度不小于 85%,围堰边坡上游迎水面护理与围堰的填筑高度同步实施
堰体填筑压实达到设计要求,按设计坡比做足边坡(水下为自然坡)
3、如何保证坝体的防渗能力:用挖掘机斗对边坡进行修整,以确保坝体边缘部位的压实质量,堰体形成后,即时在迎水面人工堆码两层粘土袋,保证土袋层层堆叠、错缝整齐、密实,粘土袋和筑土比例为 3:7
4、如何保证围
