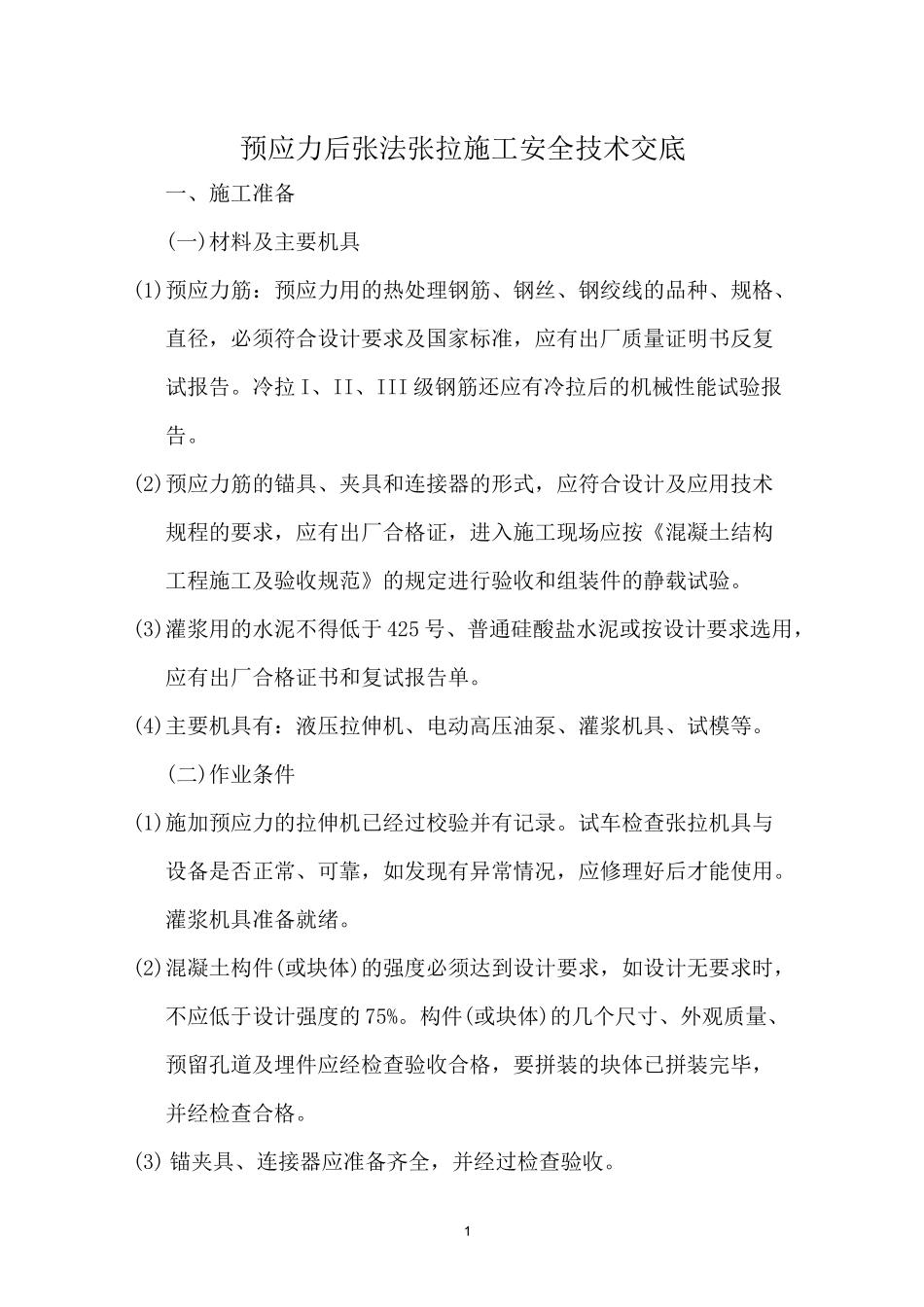

1预应力后张法张拉施工安全技术交底一、施工准备(一)材料及主要机具(1)预应力筋:预应力用的热处理钢筋、钢丝、钢绞线的品种、规格、直径,必须符合设计要求及国家标准,应有出厂质量证明书反复试报告
冷拉 I、II、III 级钢筋还应有冷拉后的机械性能试验报告
(2)预应力筋的锚具、夹具和连接器的形式,应符合设计及应用技术规程的要求,应有出厂合格证,进入施工现场应按《混凝土结构工程施工及验收规范》的规定进行验收和组装件的静载试验
(3)灌浆用的水泥不得低于 425 号、普通硅酸盐水泥或按设计要求选用,应有出厂合格证书和复试报告单
(4)主要机具有:液压拉伸机、电动高压油泵、灌浆机具、试模等
(二)作业条件(1)施加预应力的拉伸机已经过校验并有记录
试车检查张拉机具与设备是否正常、可靠,如发现有异常情况,应修理好后才能使用
灌浆机具准备就绪
(2)混凝土构件(或块体)的强度必须达到设计要求,如设计无要求时,不应低于设计强度的 75%
构件(或块体)的几个尺寸、外观质量、预留孔道及埋件应经检查验收合格,要拼装的块体已拼装完毕,并经检查合格
(3) 锚夹具、连接器应准备齐全,并经过检查验收

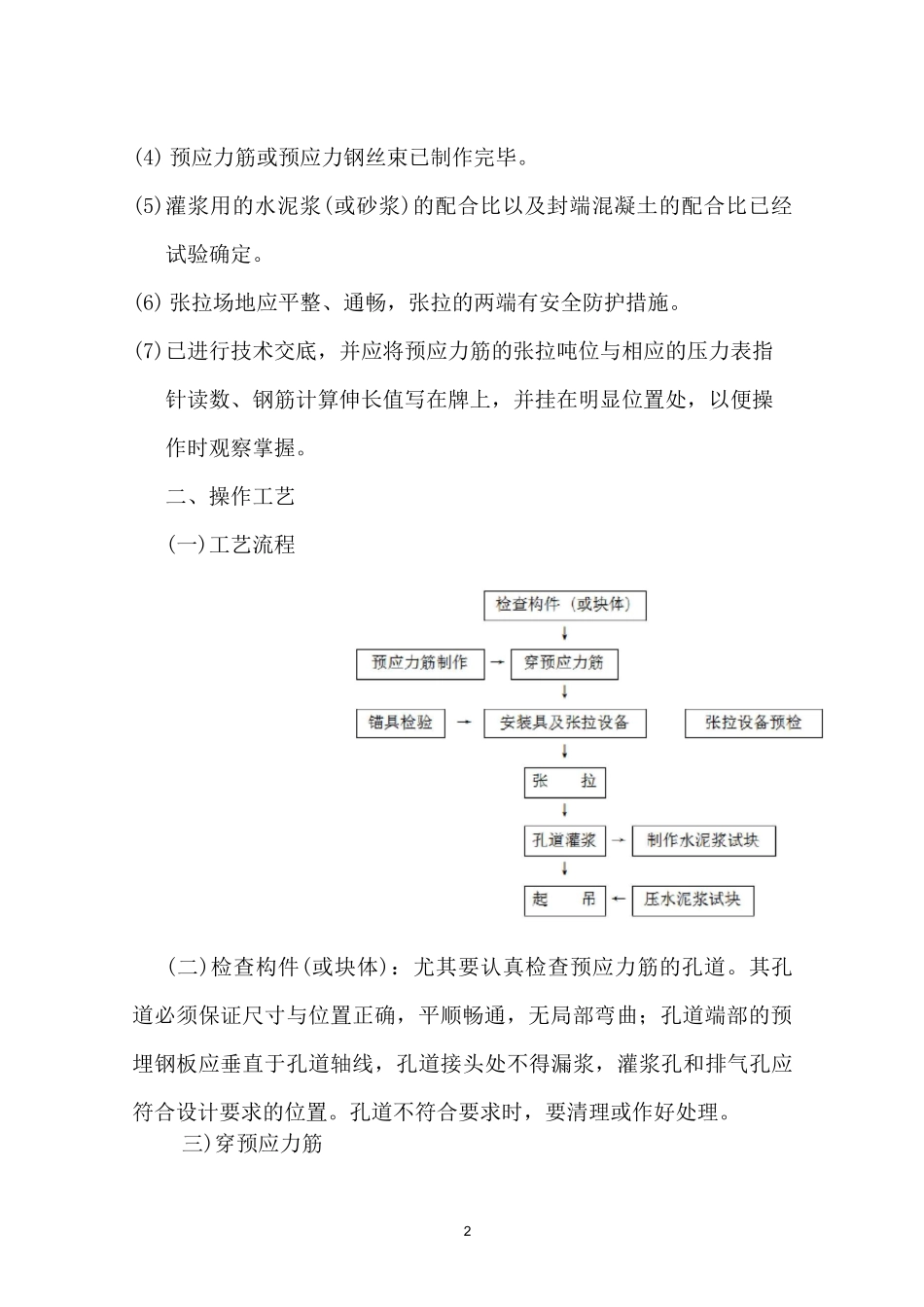

2(4) 预应力筋或预应力钢丝束已制作完毕
(5)灌浆用的水泥浆(或砂浆)的配合比以及封端混凝土的配合比已经试验确定
(6) 张拉场地应平整、通畅,张拉的两端有安全防护措施
(7)已进行技术交底,并应将预应力筋的张拉吨位与相应的压力表指针读数、钢筋计算伸长值写在牌上,并挂在明显位置处,以便操作时观察掌握
二、操作工艺(一)工艺流程(二)检查构件(或块体):尤其要认真检查预应力筋的孔道
其孔道必须保证尺寸与位置正确,平顺畅通,无局部弯曲;孔道端部的预埋钢板应垂直于孔道轴线,孔道接头处不得漏浆,灌浆孔和排气孔应符合设计要求的位置
孔道不符合要求时,要清理或作好处理

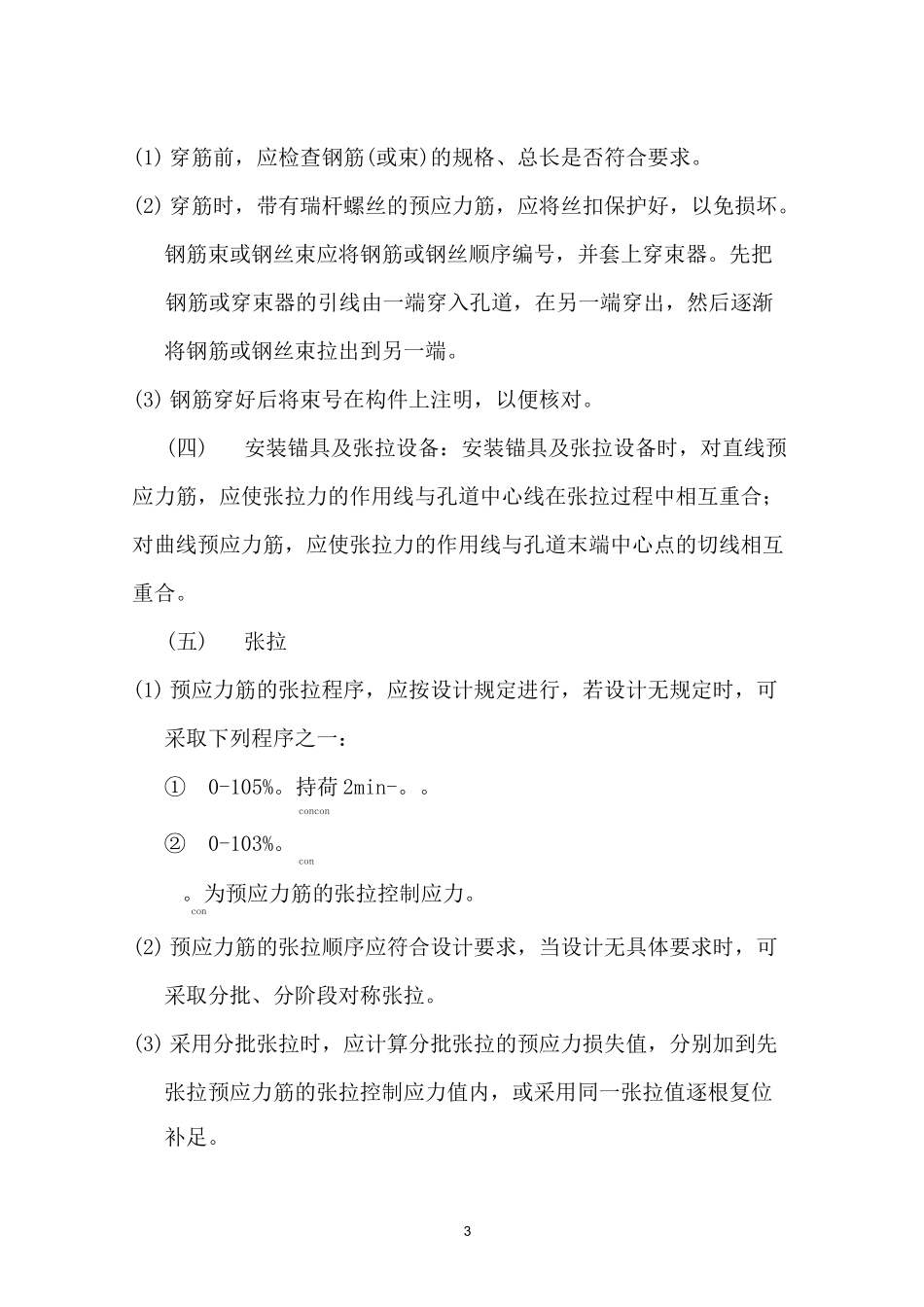

三)穿预应力筋3(1) 穿筋前,应检查
