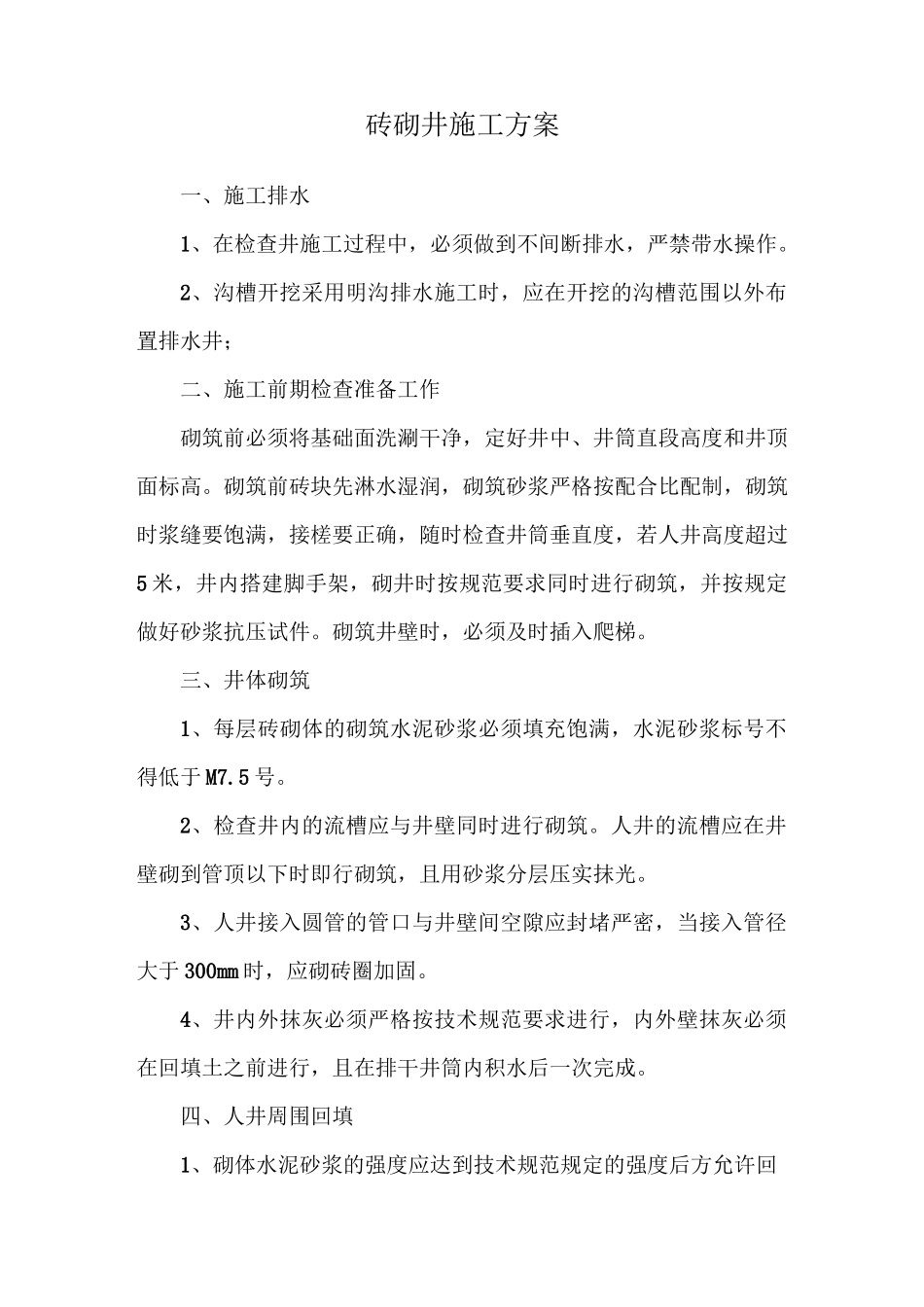

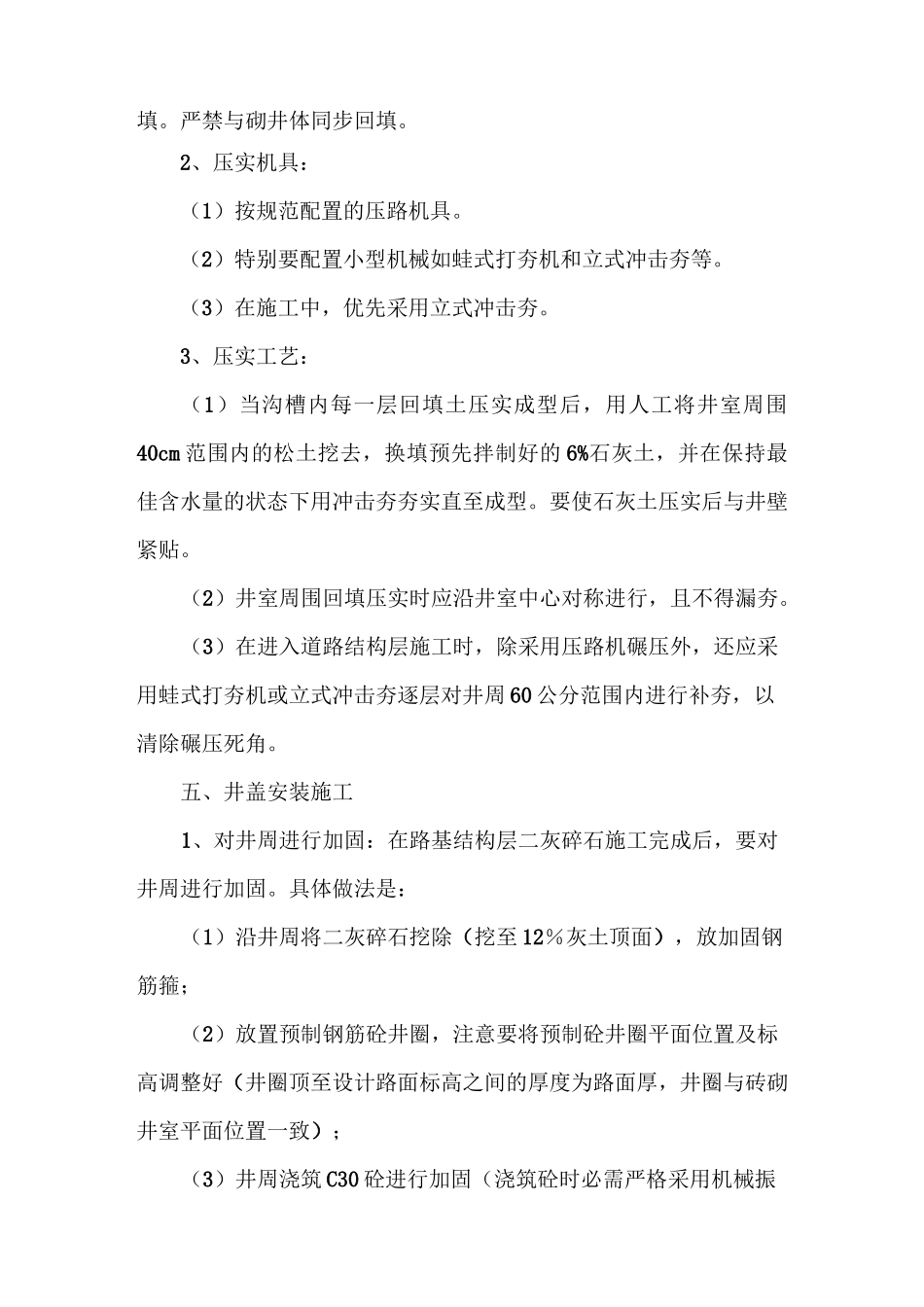

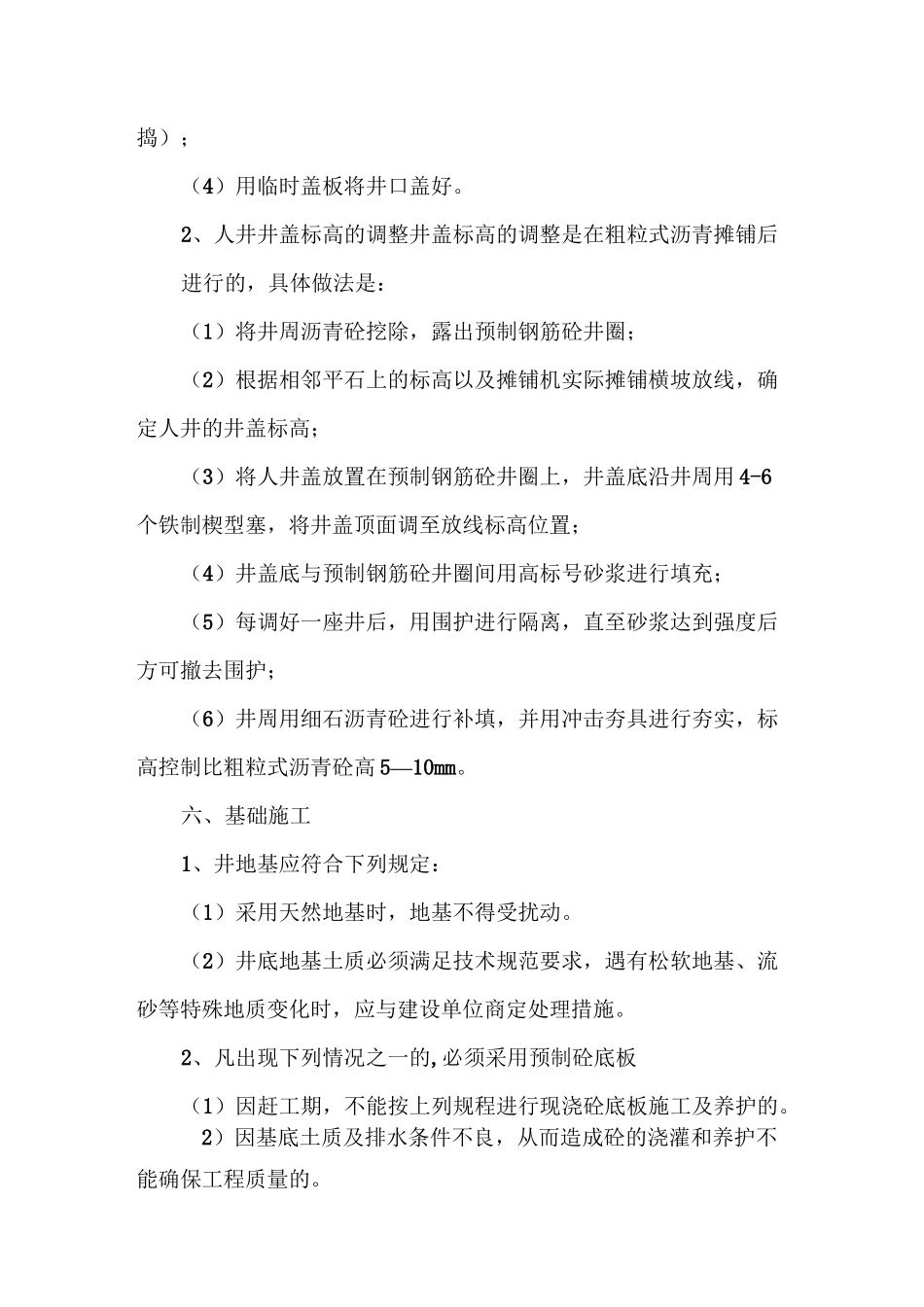

砖砌井施工方案一、施工排水1、在检查井施工过程中,必须做到不间断排水,严禁带水操作。2、沟槽开挖采用明沟排水施工时,应在开挖的沟槽范围以外布置排水井;二、施工前期检查准备工作砌筑前必须将基础面洗涮干净,定好井中、井筒直段高度和井顶面标高。砌筑前砖块先淋水湿润,砌筑砂浆严格按配合比配制,砌筑时浆缝要饱满,接槎要正确,随时检查井筒垂直度,若人井高度超过5 米,井内搭建脚手架,砌井时按规范要求同时进行砌筑,并按规定做好砂浆抗压试件。砌筑井壁时,必须及时插入爬梯。三、井体砌筑1、每层砖砌体的砌筑水泥砂浆必须填充饱满,水泥砂浆标号不得低于 M7.5 号。2、检查井内的流槽应与井壁同时进行砌筑。人井的流槽应在井壁砌到管顶以下时即行砌筑,且用砂浆分层压实抹光。3、人井接入圆管的管口与井壁间空隙应封堵严密,当接入管径大于 300mm 时,应砌砖圈加固。4、井内外抹灰必须严格按技术规范要求进行,内外壁抹灰必须在回填土之前进行,且在排干井筒内积水后一次完成。四、人井周围回填1、砌体水泥砂浆的强度应达到技术规范规定的强度后方允许回填。严禁与砌井体同步回填。2、压实机具:(1)按规范配置的压路机具。(2)特别要配置小型机械如蛙式打夯机和立式冲击夯等。(3)在施工中,优先采用立式冲击夯。3、压实工艺:(1)当沟槽内每一层回填土压实成型后,用人工将井室周围40cm 范围内的松土挖去,换填预先拌制好的 6%石灰土,并在保持最佳含水量的状态下用冲击夯夯实直至成型。要使石灰土压实后与井壁紧贴。(2)井室周围回填压实时应沿井室中心对称进行,且不得漏夯。(3)在进入道路结构层施工时,除采用压路机碾压外,还应采用蛙式打夯机或立式冲击夯逐层对井周 60 公分范围内进行补夯,以清除碾压死角。五、井盖安装施工1、对井周进行加固:在路基结构层二灰碎石施工完成后,要对井周进行加固。具体做法是:(1)沿井周将二灰碎石挖除(挖至 12%灰土顶面),放加固钢筋箍;(2)放置预制钢筋砼井圈,注意要将预制砼井圈平面位置及标高调整好(井圈顶至设计路面标高之间的厚度为路面厚,井圈与砖砌井室平面位置一致);(3)井周浇筑 C30 砼进行加固(浇筑砼时必需严格采用机械振捣);(4)用临时盖板将井口盖好。2、人井井盖标高的调整井盖标高的调整是在粗粒式沥青摊铺后进行的,具体做法是:(1)将井周沥青砼挖除,露出预制钢筋砼井圈;(2)根据相邻平石上的标高以及摊铺机实际摊铺横坡放线,...
