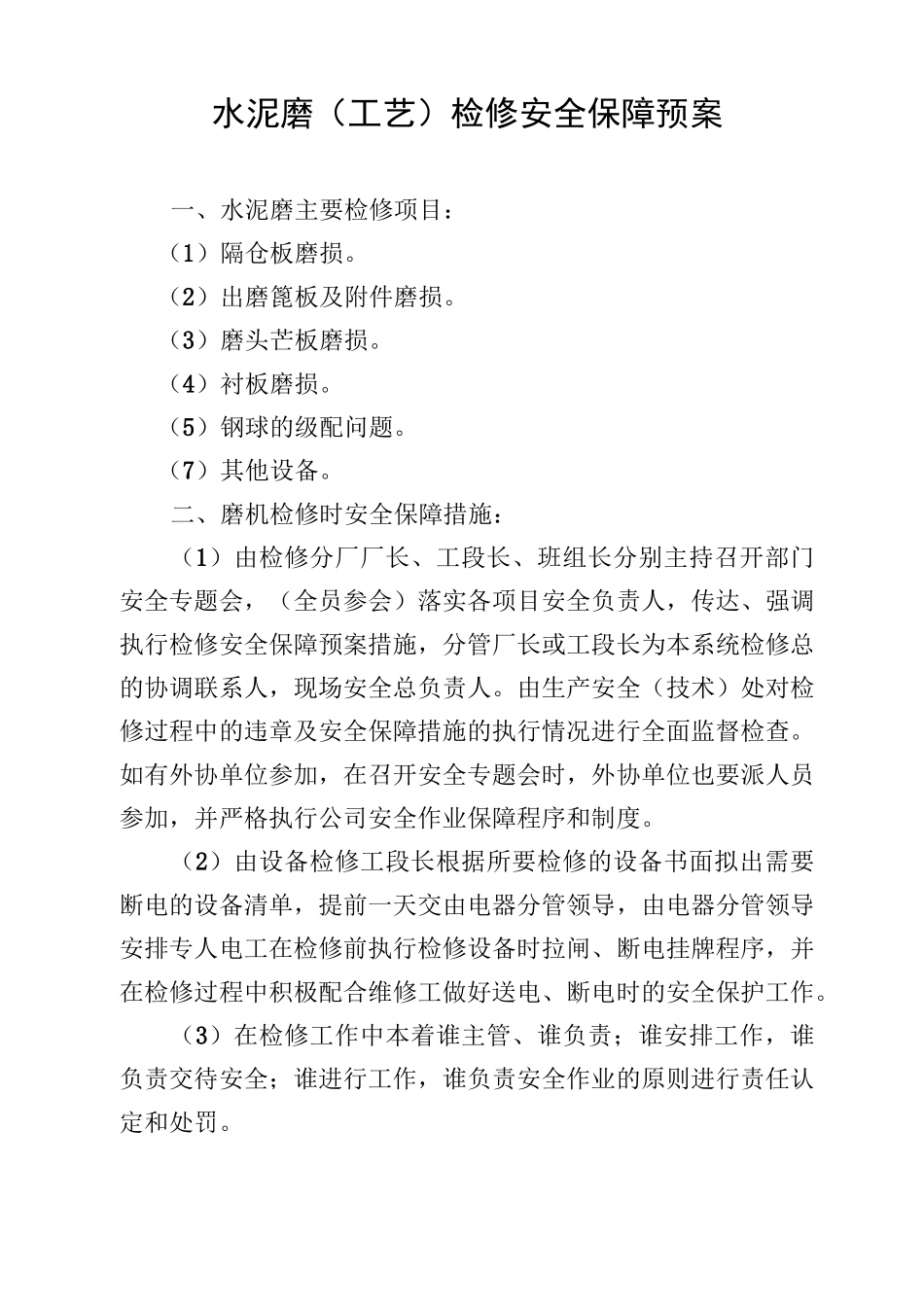

水泥磨(工艺)检修安全保障预案一、水泥磨主要检修项目:(1)隔仓板磨损
(2)出磨篦板及附件磨损
(3)磨头芒板磨损
(4)衬板磨损
(5)钢球的级配问题
(7)其他设备
二、磨机检修时安全保障措施:(1)由检修分厂厂长、工段长、班组长分别主持召开部门安全专题会,(全员参会)落实各项目安全负责人,传达、强调执行检修安全保障预案措施,分管厂长或工段长为本系统检修总的协调联系人,现场安全总负责人

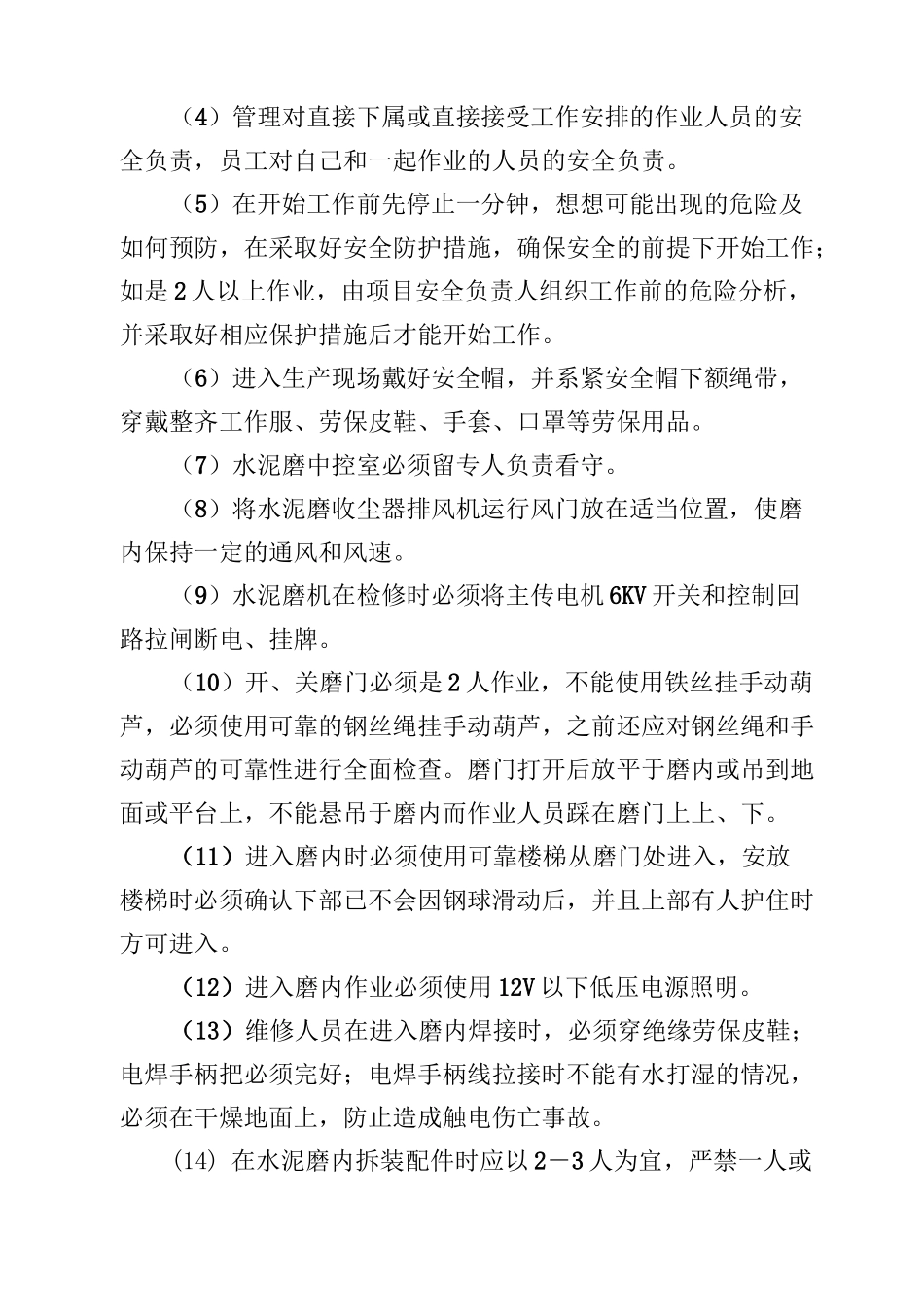

由生产安全(技术)处对检修过程中的违章及安全保障措施的执行情况进行全面监督检查
如有外协单位参加,在召开安全专题会时,外协单位也要派人员参加,并严格执行公司安全作业保障程序和制度
(2)由设备检修工段长根据所要检修的设备书面拟出需要断电的设备清单,提前一天交由电器分管领导,由电器分管领导安排专人电工在检修前执行检修设备时拉闸、断电挂牌程序,并在检修过程中积极配合维修工做好送电、断电时的安全保护工作
(3)在检修工作中本着谁主管、谁负责;谁安排工作,谁负责交待安全;谁进行工作,谁负责安全作业的原则进行责任认定和处罚
(4)管理对直接下属或直接接受工作安排的作业人员的安全负责,员工对自己和一起作业的人员的安全负责
(5)在开始工作前先停止一分钟,想想可能出现的危险及如何预防,在采取好安全防护措施,确保安全的前提下开始工作;如是 2 人以上作业,由项目安全负责人组织工作前的危险分析,并采取好相应保护措施后才能开始工作

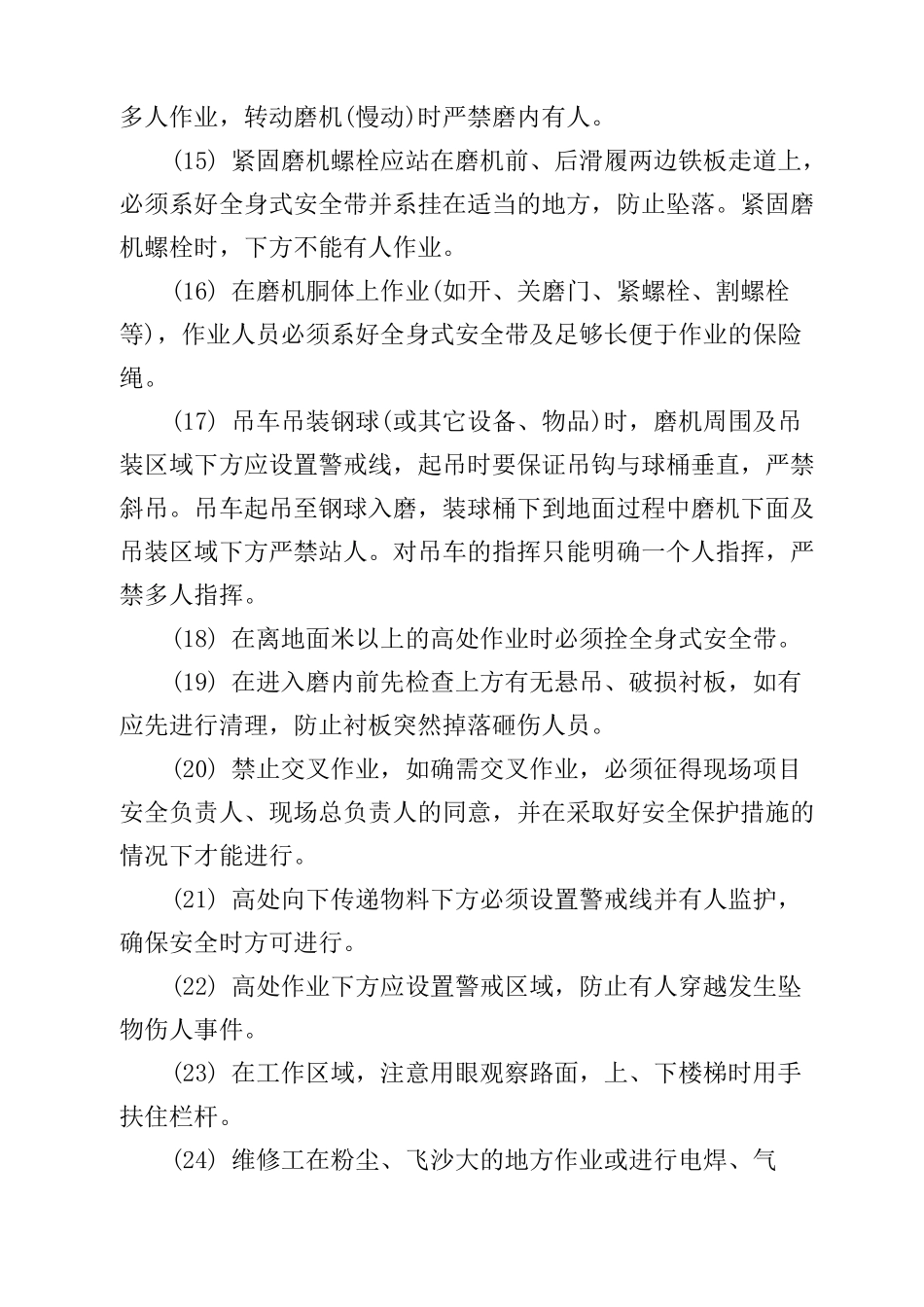

(6)进入生产现场戴好安全帽,并系紧安全帽下额绳带,穿戴整齐工作服、劳保皮鞋、手套、口罩等劳保用品
(7)水泥磨中控室必须留专人负责看守
(8)将水泥磨收尘器排风机运行风门放在适当位置,使磨内保持一定的通风和风速
(9)水泥磨机在检修时必须将主传电机 6KV 开关和控制回路拉闸断电、挂牌
(10)开、关磨门必须是 2 人作业,不能使用铁丝挂手动葫芦,必须使用可靠的钢丝绳挂手动葫
