浅埋暗挖法新建电力电缆隧道施工工艺一、概述浅埋暗挖法是在距离地表较近的地下进行各种类型地下洞室暗挖施工的一种方法
在城镇软弱围岩地层中,在浅埋条件下修建地下工程,以改造地质条件为前提,以控制地表沉降为重点,以格栅(或其他钢结构)和喷锚作为初期支护手段的一种新的工艺
传统的地下电缆通道建设分为开挖施工和非开挖施工两类
开挖施工例如隧道、排管等工艺,需临时占用较大地表空间
目前面临着三大难题:一是城市道路交通拥挤,占路、掘路手续难办理;二是新建电缆隧道通过小区业主及个体商户门前索赔价款太高,难以协调解决;三是浅层地下热力、自来水、通信光缆等各种管线相互交叉,错综复杂,无法开挖施工
非开挖施工例如顶管、牵引拖管等工艺,虽然减小了占地面积,为施工带来了较大便利,但仍存在难以克服的缺点
顶管、拖管工艺只能建设直线路径,不能灵活转向,遇到构筑物基础时难以避开
顶管施工还需保证与构筑物基础一定的安全距离,否则可能导致构筑物坍塌;牵引拖管路径在纵向上为弧形结构,给电缆敷设带来很大不便,同时也不利于电缆线路的检修,更不能满足电缆散热、安全距离等安全运行条件
为突破现有电力电缆隧道建设施工工艺限制,降低特殊地段的施工难度和工程造价,借鉴国内地铁工程施工工艺,创新地将浅埋暗挖法引入到电力隧道建设中来,应用效果显著
二、总体施工原则暗挖隧道施工过程中应严格遵循“管超前、严注浆、短进尺、强支护、快封闭、勤量测”的十八字方针,切实做到信息化施工
现场监控量测是监视围岩稳定、判断隧道支护结构是否合理、施工方法是否正确的重要手段,也是保证安全施工、提高经济效益的重要条件,应贯穿施工的全过程,通道量测数据的分析处理,掌握围岩稳定性的变化规律,调整支护结构参数
三、主要施工工艺()、注浆加固进行浅埋暗挖隧道施工前须进行地质勘探,以确定土质是否适合暗挖,以及暗挖时的土体加固措施

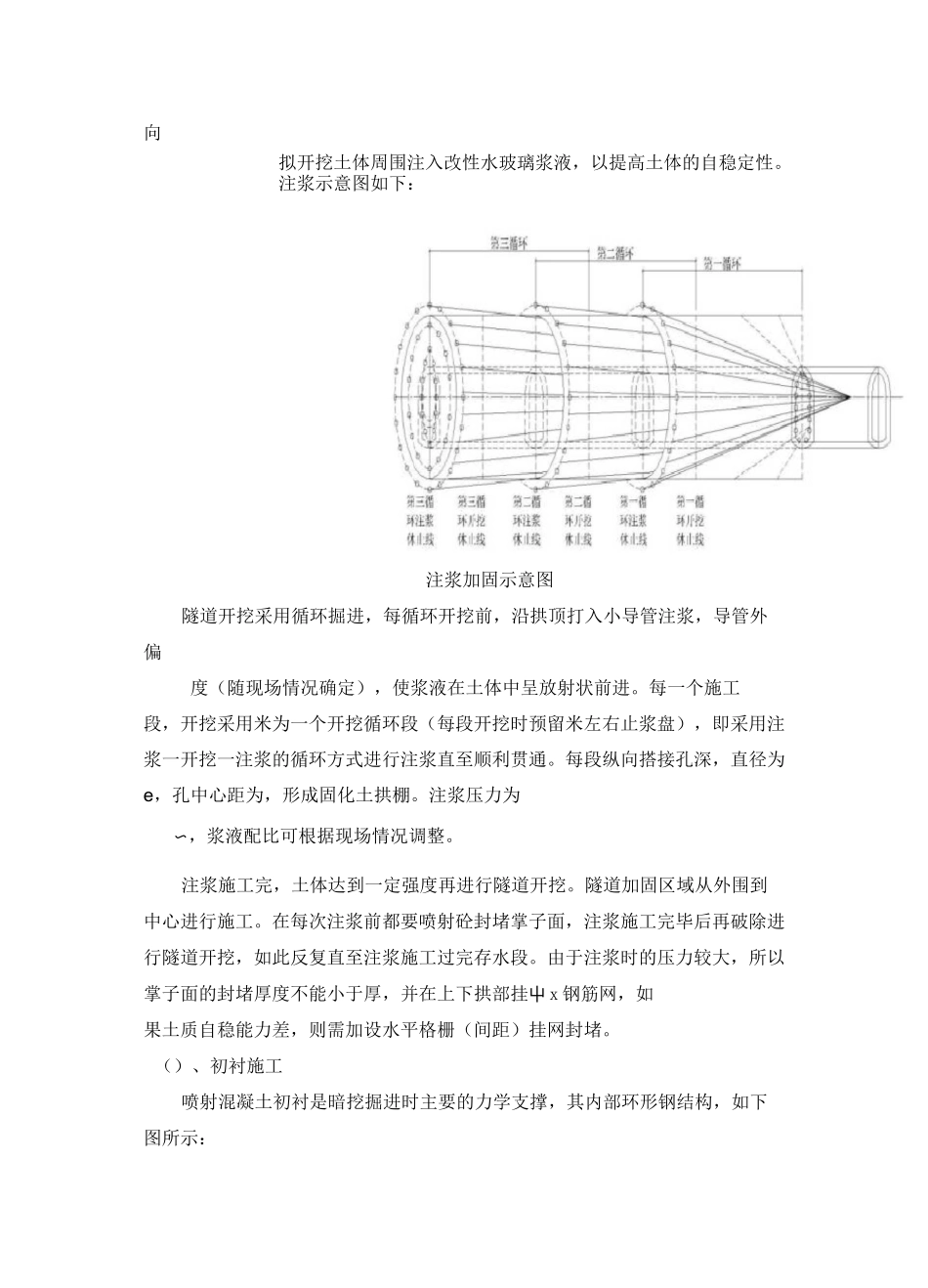

一般来说,暗挖掘进前,需沿拱顶打
