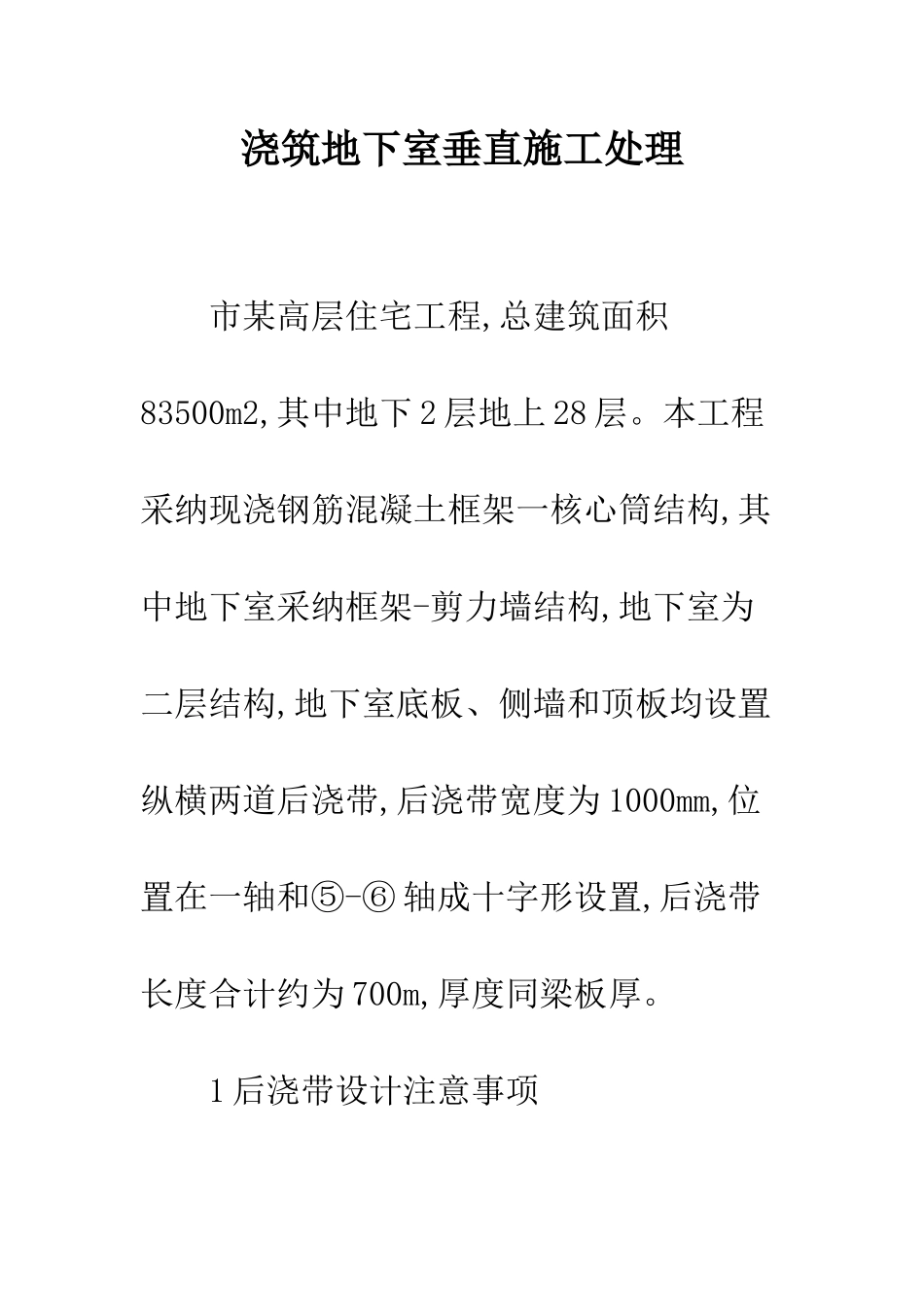

浇筑地下室垂直施工处理 市某高层住宅工程,总建筑面积83500m2,其中地下 2 层地上 28 层
本工程采纳现浇钢筋混凝土框架一核心筒结构,其中地下室采纳框架-剪力墙结构,地下室为二层结构,地下室底板、侧墙和顶板均设置纵横两道后浇带,后浇带宽度为 1000mm,位置在一轴和⑤-⑥ 轴成十字形设置,后浇带长度合计约为 700m,厚度同梁板厚

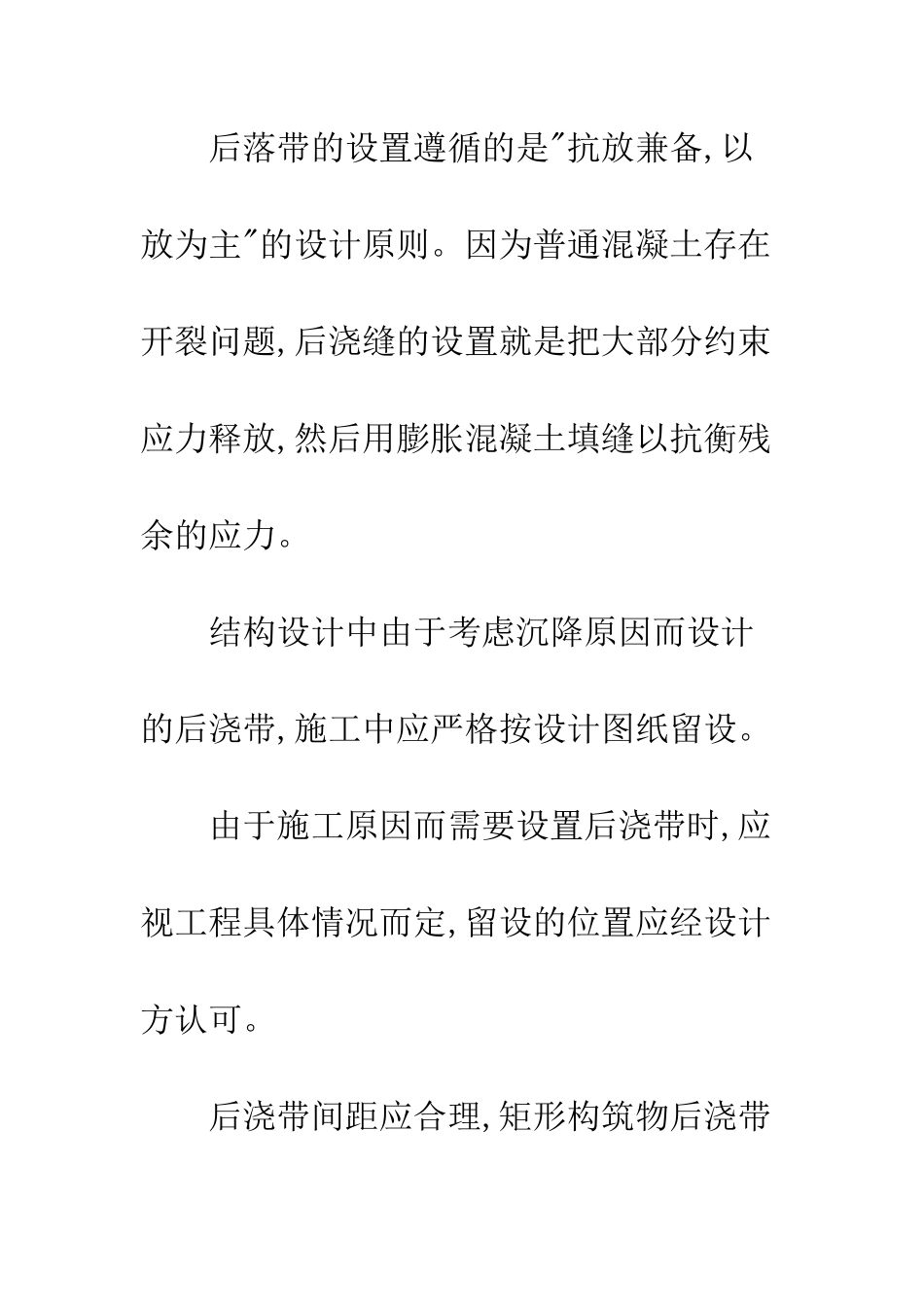

1 后浇带设计注意事项 后落带的设置遵循的是"抗放兼备,以放为主"的设计原则
因为普通混凝土存在开裂问题,后浇缝的设置就是把大部分约束应力释放,然后用膨胀混凝土填缝以抗衡残余的应力
结构设计中由于考虑沉降原因而设计的后浇带,施工中应严格按设计图纸留设
由于施工原因而需要设置后浇带时,应视工程具体情况而定,留设的位置应经设计方认可

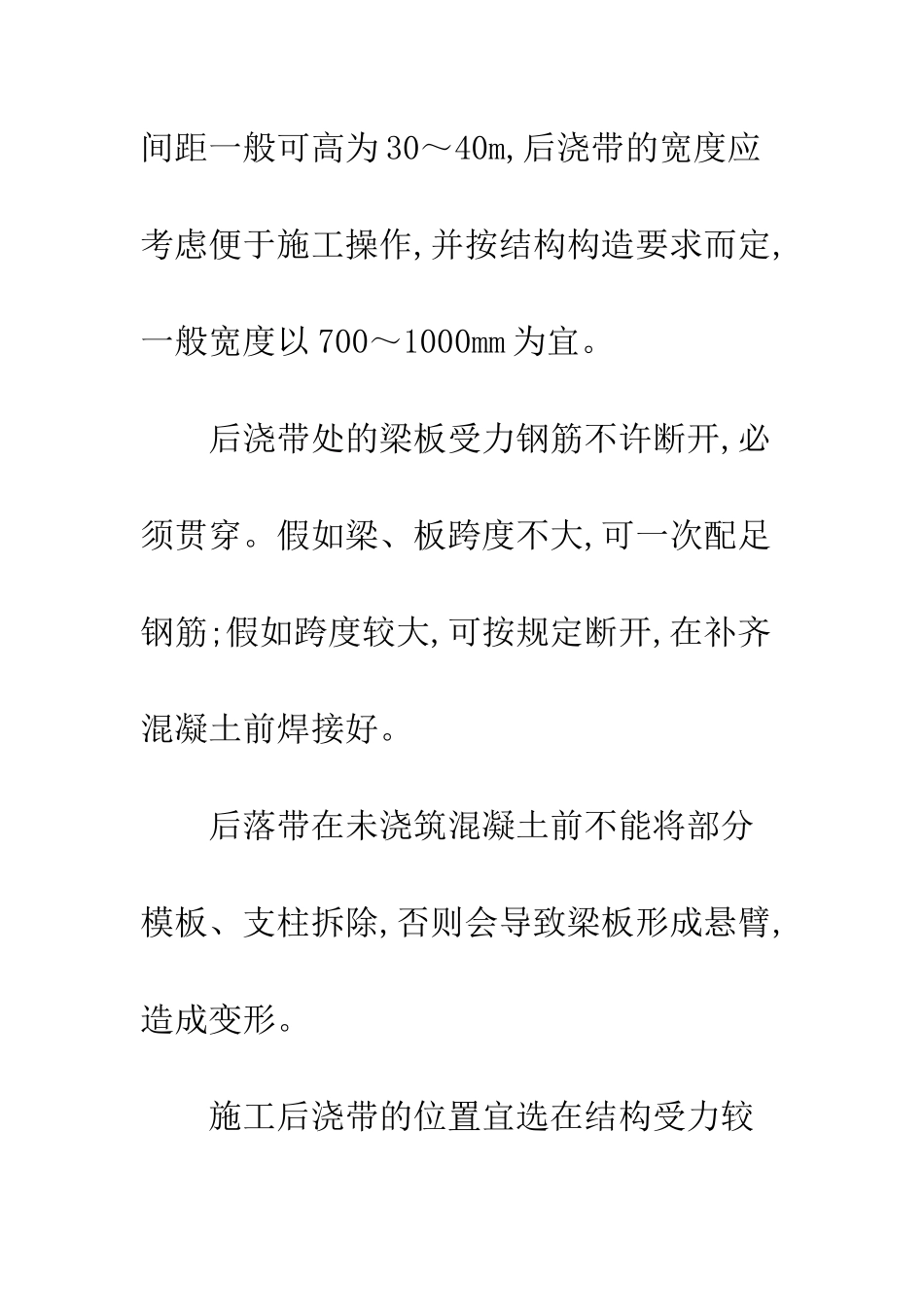

后浇带间距应合理,矩形构筑物后浇带间距一般可高为 30~40m,后浇带的宽度应考虑便于施工操作,并按结构构造要求而定,一般宽度以 700~1000mm 为宜
后浇带处的梁板受力钢筋不许断开,必须贯穿
假如梁、板跨度不大,可一次配足钢筋;假如跨度较大,可按规定断开,在补齐混凝土前焊接好
后落带在未浇筑混凝土前不能将部分模板、支柱拆除,否则会导致梁板形成悬臂,造成变形
施工后浇带的位置宜选在结构受力较小的部位,一般在梁、板的反弯点附近,此位置弯矩不大,剪力也不大;也可选在梁、板的中部,弯矩虽大,但剪力很小
后浇带的断面形式应考虑浇筑混凝土后连接牢固,一般宜避开留直缝
对于板,可留斜缝;对于梁及基础,可留企口缝,而企口缝又有多种形式,可根据结构断面情况确定
2 后浇带施工工艺要求 模板支设 根据分块图划分出的混凝土浇筑施工层段支设模板,并严格按施工方案的要求进行
地下室顶板混凝土浇筑 混凝土浇筑厚度应严格按法律规范和施工方案进行,以免因浇筑厚度较大钢丝网模板的侧压力增大而向外凸出,造成尺寸偏差
