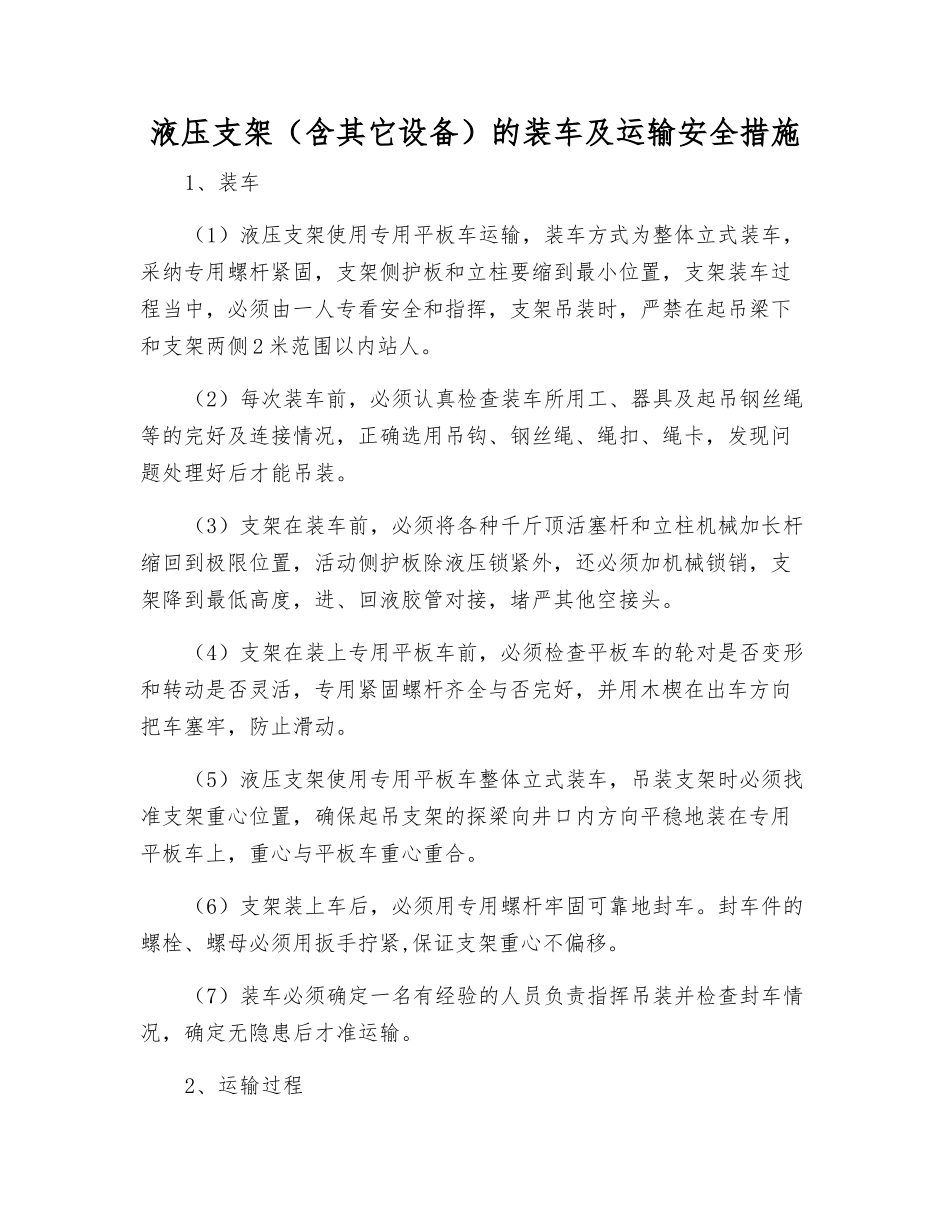

液压支架(含其它设备)的装车及运输安全措施1、装车(1)液压支架使用专用平板车运输,装车方式为整体立式装车,采纳专用螺杆紧固,支架侧护板和立柱要缩到最小位置,支架装车过程当中,必须由一人专看安全和指挥,支架吊装时,严禁在起吊梁下和支架两侧 2 米范围以内站人
(2)每次装车前,必须认真检查装车所用工、器具及起吊钢丝绳等的完好及连接情况,正确选用吊钩、钢丝绳、绳扣、绳卡,发现问题处理好后才能吊装
(3)支架在装车前,必须将各种千斤顶活塞杆和立柱机械加长杆缩回到极限位置,活动侧护板除液压锁紧外,还必须加机械锁销,支架降到最低高度,进、回液胶管对接,堵严其他空接头
(4)支架在装上专用平板车前,必须检查平板车的轮对是否变形和转动是否灵活,专用紧固螺杆齐全与否完好,并用木楔在出车方向把车塞牢,防止滑动
(5)液压支架使用专用平板车整体立式装车,吊装支架时必须找准支架重心位置,确保起吊支架的探梁向井口内方向平稳地装在专用平板车上,重心与平板车重心重合
(6)支架装上车后,必须用专用螺杆牢固可靠地封车
封车件的螺栓、螺母必须用扳手拧紧,保证支架重心不偏移
(7)装车必须确定一名有经验的人员负责指挥吊装并检查封车情况,确定无隐患后才准运输

2、运输过程(1)工作面液压支架运输路线:+535 井口装车位置—+535 平硐—+535 大巷—304 采区轨道上山—304 采区+458 区段平巷—31343 风巷——31343 工作面—安装点
(2)在支架运输前,必须对支架将要通过沿途巷道的电缆和轨道等情况进行详细检查,发现问题时快速进行处理,保证支架运输畅通无阻
(3)运送支架前必须向调度室汇报,以防中途堵车
(4)在运输过程当中,保持匀速运转,严禁人员站在支架下方和两侧
大巷运输时跟车人员在支架后面步行跟车,严禁站在支架两边和搭乘支架车,并严格执行机运科制定的《大件设备运输技术安全措施》
