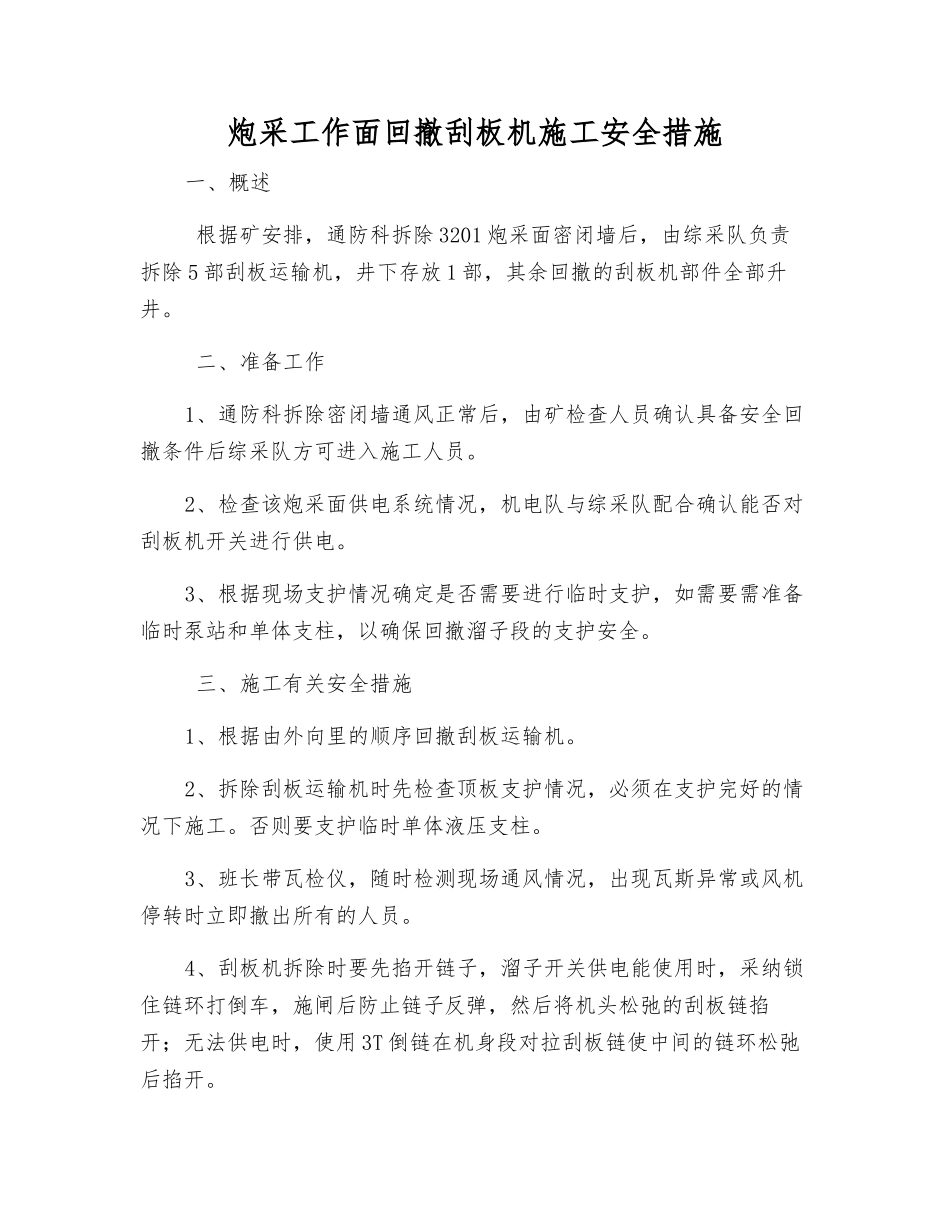

炮采工作面回撤刮板机施工安全措施一、概述 根据矿安排,通防科拆除 3201 炮采面密闭墙后,由综采队负责拆除 5 部刮板运输机,井下存放 1 部,其余回撤的刮板机部件全部升井
二、准备工作1、通防科拆除密闭墙通风正常后,由矿检查人员确认具备安全回撤条件后综采队方可进入施工人员
2、检查该炮采面供电系统情况,机电队与综采队配合确认能否对刮板机开关进行供电
3、根据现场支护情况确定是否需要进行临时支护,如需要需准备临时泵站和单体支柱,以确保回撤溜子段的支护安全
三、施工有关安全措施1、根据由外向里的顺序回撤刮板运输机
2、拆除刮板运输机时先检查顶板支护情况,必须在支护完好的情况下施工
否则要支护临时单体液压支柱
3、班长带瓦检仪,随时检测现场通风情况,出现瓦斯异常或风机停转时立即撤出所有的人员
4、刮板机拆除时要先掐开链子,溜子开关供电能使用时,采纳锁住链环打倒车,施闸后防止链子反弹,然后将机头松弛的刮板链掐开;无法供电时,使用 3T 倒链在机身段对拉刮板链使中间的链环松弛后掐开

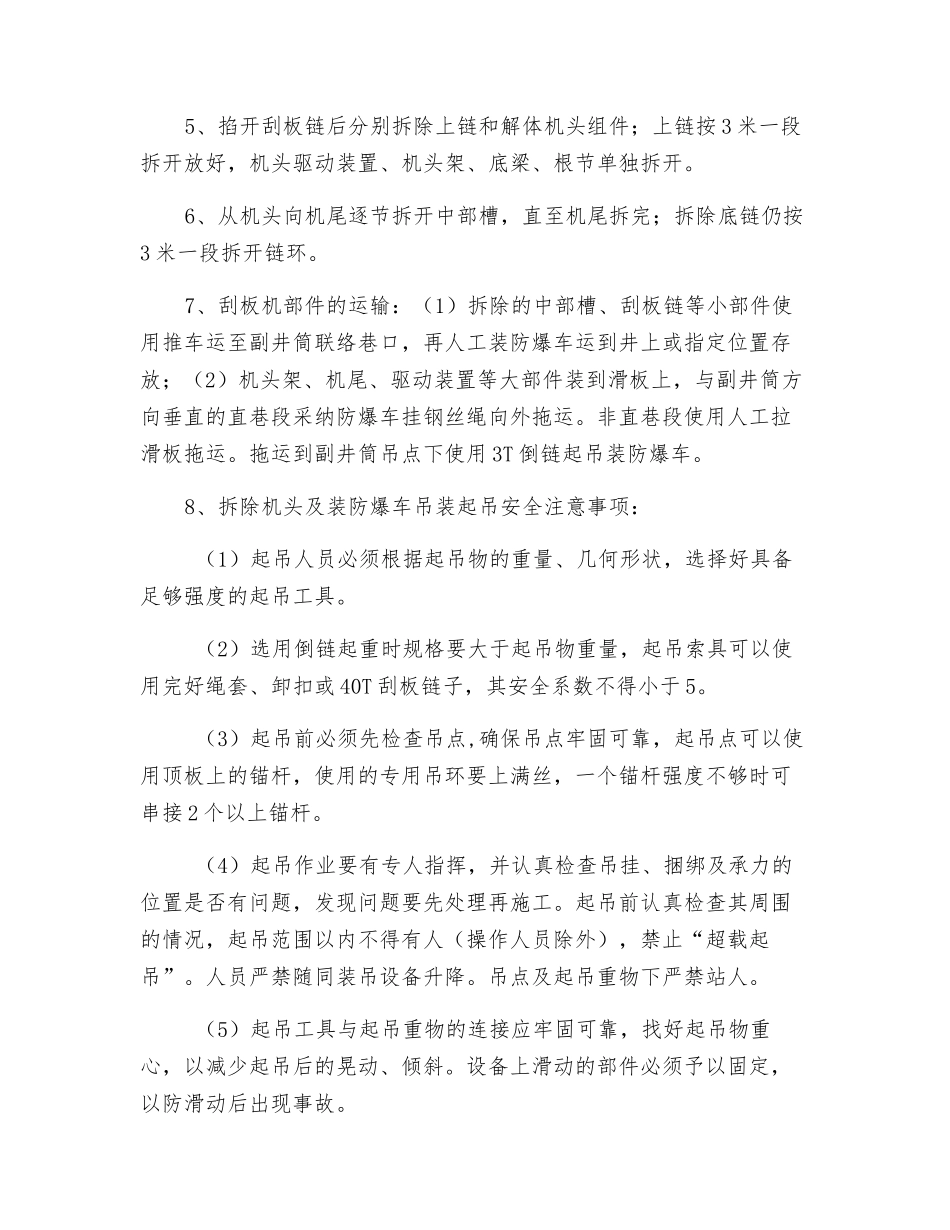

5、掐开刮板链后分别拆除上链和解体机头组件;上链按 3 米一段拆开放好,机头驱动装置、机头架、底梁、根节单独拆开
6、从机头向机尾逐节拆开中部槽,直至机尾拆完;拆除底链仍按3 米一段拆开链环
7、刮板机部件的运输:(1)拆除的中部槽、刮板链等小部件使用推车运至副井筒联络巷口,再人工装防爆车运到井上或指定位置存放;(2)机头架、机尾、驱动装置等大部件装到滑板上,与副井筒方向垂直的直巷段采纳防爆车挂钢丝绳向外拖运
非直巷段使用人工拉滑板拖运
拖运到副井筒吊点下使用 3T 倒链起吊装防爆车
8、拆除机头及装防爆车吊装起吊安全注意事项: (1)起吊人员必须根据起吊物的重量、几何形状,选择好具备足够强度的起吊工具

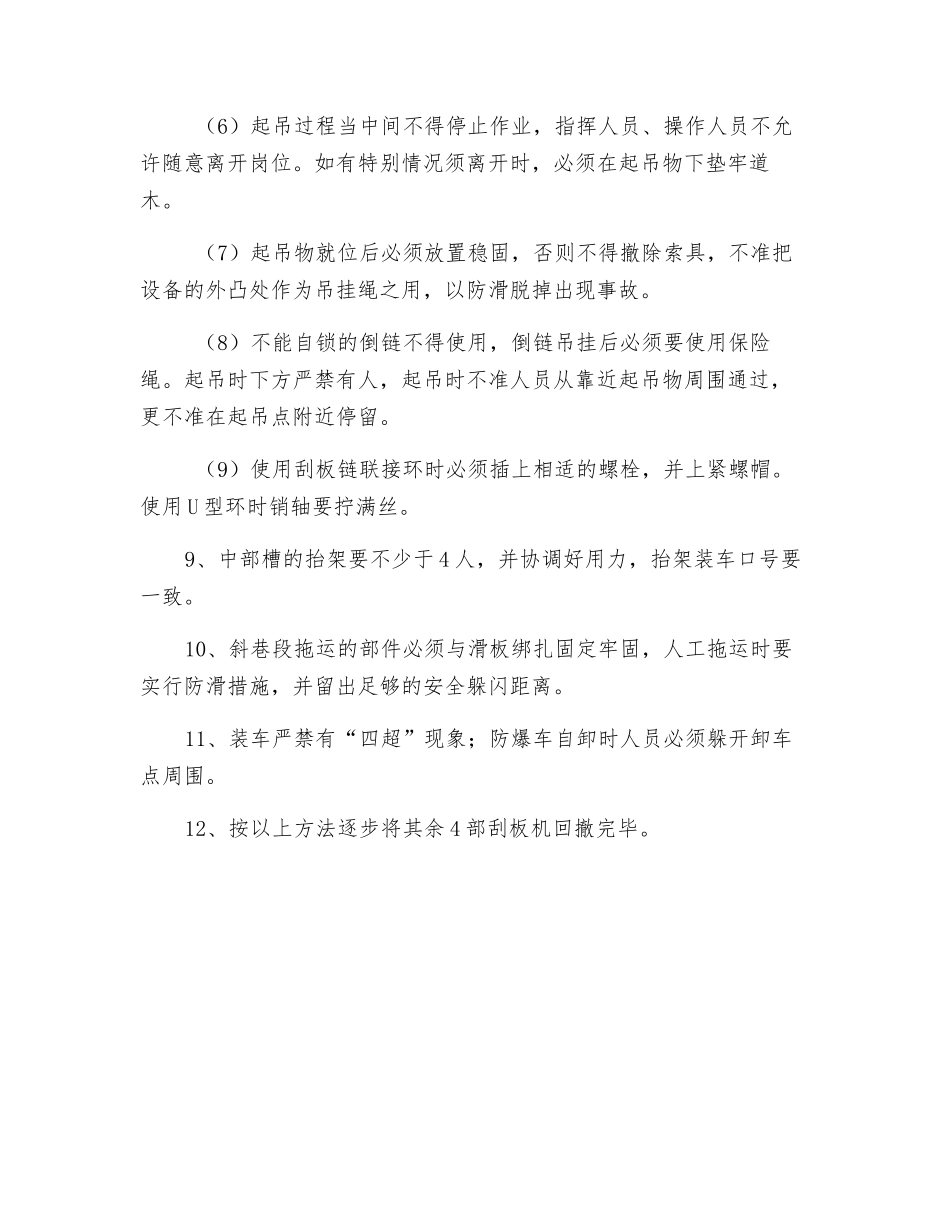

(2)选用倒链起重时规格要大于起吊物重量,起吊索具可以使用完好绳套、卸扣或 40T 刮板链子
