煤矿回风井井筒冬季施工安全技术措施 一、编制说明:为了进一步确保回风井井筒冬季正常、顺利施工,进一步提高工程施工质量,特制订冬季施工安全技术措施
二、工程概况回风井井筒全长 556
06m,其中明硐倾角 0°,长 30m;斜井倾角 16°,斜长 526
06m,均为直墙半圆拱形断面,净宽 5
4m,净高4
7m,净断面积 22
现平硐段已施工完毕,转入斜巷风化基岩段施工,支护方式U29 钢棚+钢筋砼
三、取暖保温的地点:1、取暖保温的地点:井口棚、混合料搅拌站及附属设施、提升机房、空压机房、井口值班室、井口工具室等
2、取暖保温的设备:需要取暖保温的主要设备有:提升机、空压机、混合料搅拌站设备、地面供水、排水管路及阀门、压风管路阀门等
3、取暖保温的原材料:取暖保温的原材料:砼拌制用水、石子、砂子、水泥、防冻剂等
四、取暖保温措施1、井口棚的保温:用井口围墙、围壁进行保温,所留的搅拌站口和人员、车辆出入口、吊挂用蓬布缝制的门帘,在进行砼浇筑、进出人、车的时候打开,其余时间关闭封严
2、提升机房、空压机站各安设 2 个电暖气进行保温取暖
3、井口值班室、井口工具室、充电房、机修房、材料库等、均实行安设电暖气取暖保温的措施
4、供压风、供水管路上的各支线闸阀,实行在闸阀上覆盖专用保温层保温取暖
集中管理的供风、供水闸阀用砖砌筑房屋,内架设电暖气取暖保温
排水管沟:实行用水泥盖板将其盖住后,上面覆盖黄土进行保温的措施

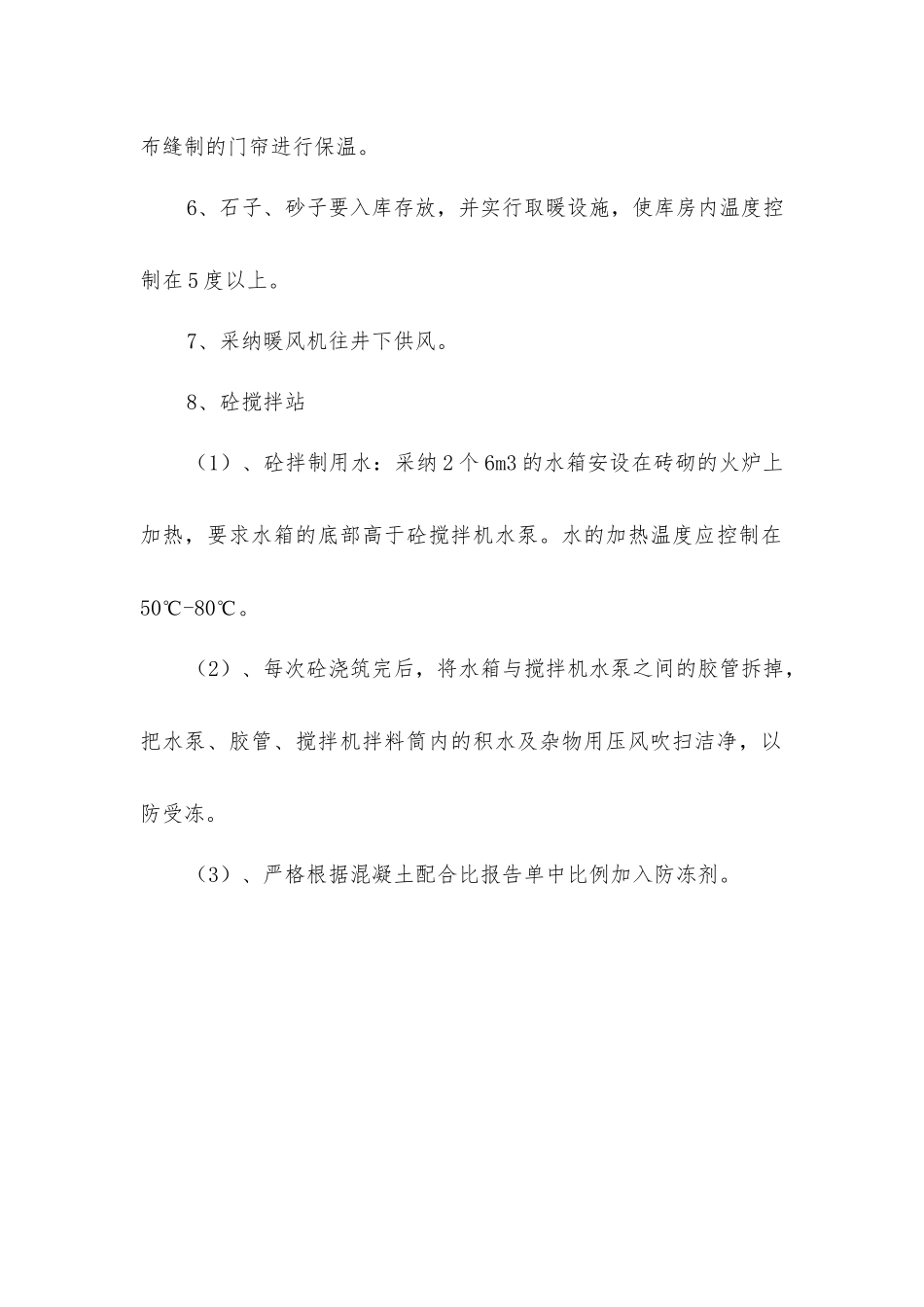

5、水泥要入库存放,并注意防潮,并在水泥库房门口吊挂用蓬布缝制的门帘进行保温
6、石子、砂子要入库存放,并实行取暖设施,使库房内温度控制在 5 度以上
7、采纳暖风机往井下供风
8、砼搅拌站(1)、砼拌制用水:采纳 2 个 6m3 的水箱安设在砖砌的火炉上加热,要求水箱的底部高于砼搅拌机水泵
水的加热温度应控制在50℃-80℃
(2)、每次砼浇筑完后,将水箱
