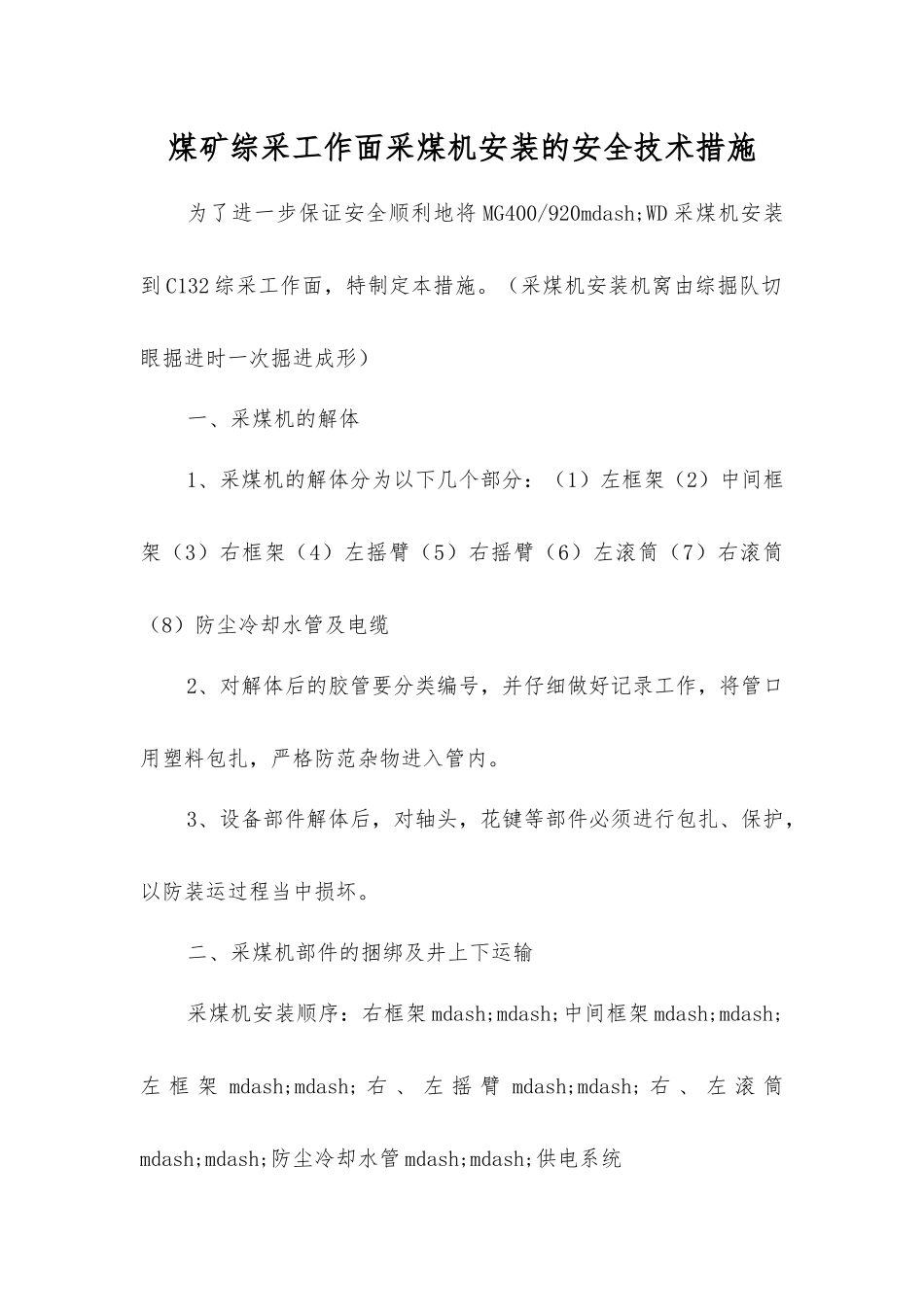

煤矿综采工作面采煤机安装的安全技术措施为了进一步保证安全顺利地将 MG400/920mdash;WD 采煤机安装到 C132 综采工作面,特制定本措施

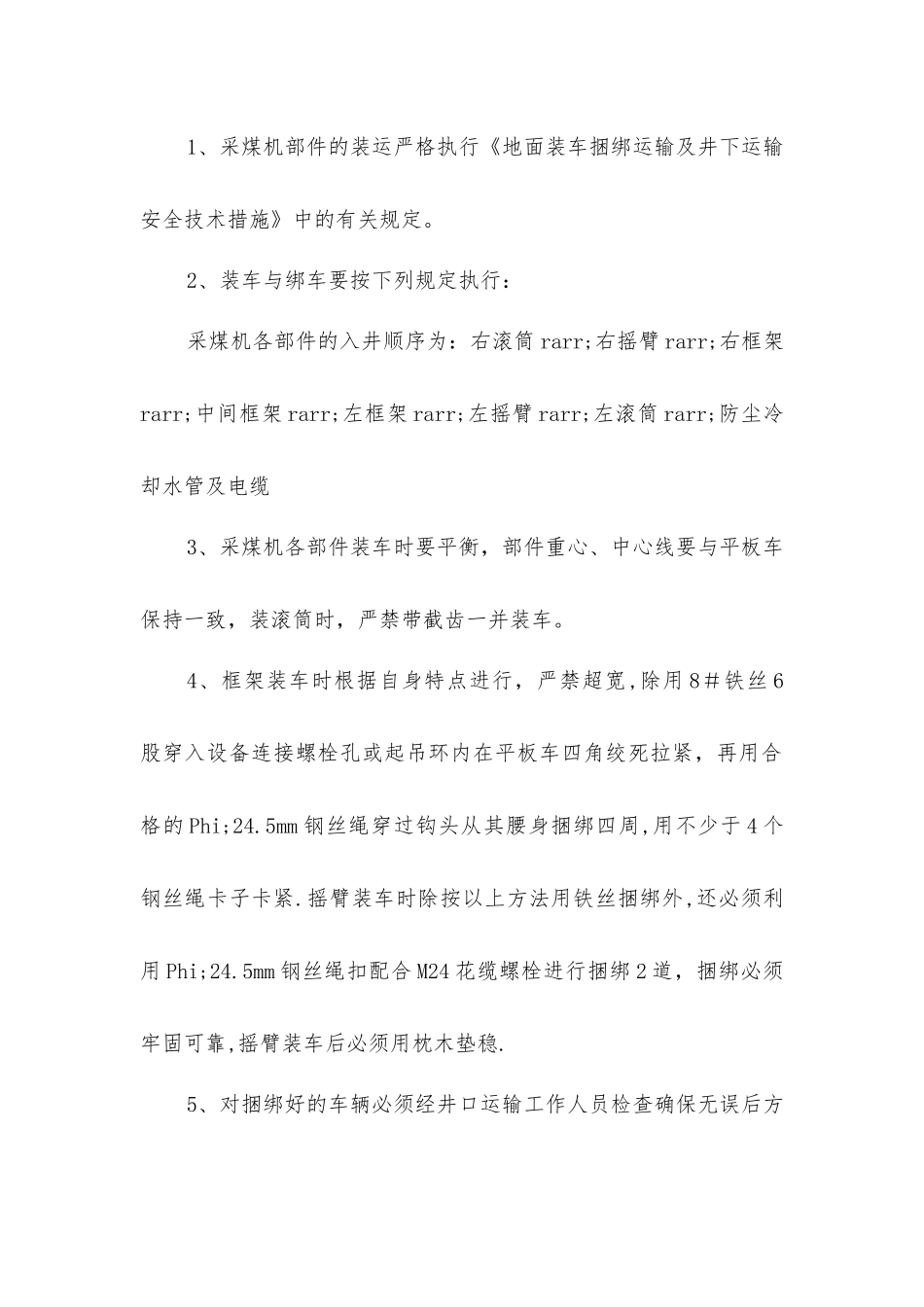

(采煤机安装机窝由综掘队切眼掘进时一次掘进成形)一、采煤机的解体1、采煤机的解体分为以下几个部分:(1)左框架(2)中间框架(3)右框架(4)左摇臂(5)右摇臂(6)左滚筒(7)右滚筒(8)防尘冷却水管及电缆2、对解体后的胶管要分类编号,并仔细做好记录工作,将管口用塑料包扎,严格防范杂物进入管内
3、设备部件解体后,对轴头,花键等部件必须进行包扎、保护,以防装运过程当中损坏
二、采煤机部件的捆绑及井上下运输采煤机安装顺序:右框架 mdash;mdash;中间框架 mdash;mdash;左 框 架 mdash;mdash; 右 、 左 摇 臂 mdash;mdash; 右 、 左 滚 筒mdash;mdash;防尘冷却水管 mdash;mdash;供电系统1、采煤机部件的装运严格执行《地面装车捆绑运输及井下运输安全技术措施》中的有关规定
2、装车与绑车要按下列规定执行:采煤机各部件的入井顺序为:右滚筒 rarr;右摇臂 rarr;右框架rarr;中间框架 rarr;左框架 rarr;左摇臂 rarr;左滚筒 rarr;防尘冷却水管及电缆3、采煤机各部件装车时要平衡,部件重心、中心线要与平板车保持一致,装滚筒时,严禁带截齿一并装车
4、框架装车时根据自身特点进行,严禁超宽,除用 8#铁丝 6股穿入设备连接螺栓孔或起吊环内在平板车四角绞死拉紧,再用合格的 Phi;24
5mm 钢丝绳穿过钩头从其腰身捆绑四周,用不少于 4 个钢丝绳卡子卡紧
摇臂装车时除按以上方法用铁丝捆绑外,还必须利用 Phi;24
5mm 钢丝绳扣配合 M24 花缆螺栓进行捆绑 2 道,捆绑必须牢固可靠,摇臂装车后必须用枕木垫稳

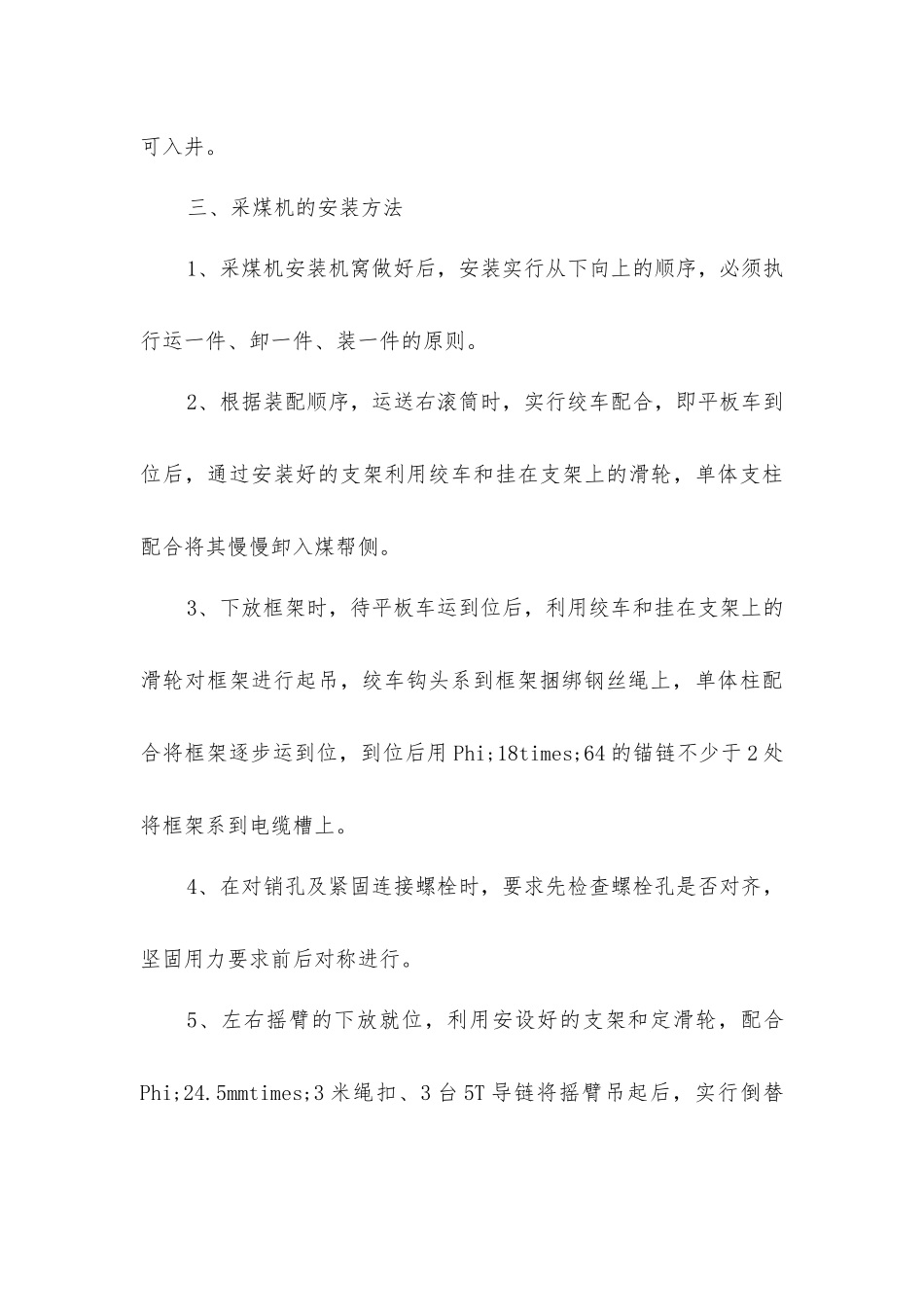

5、对捆绑好的车辆必须经井口运
