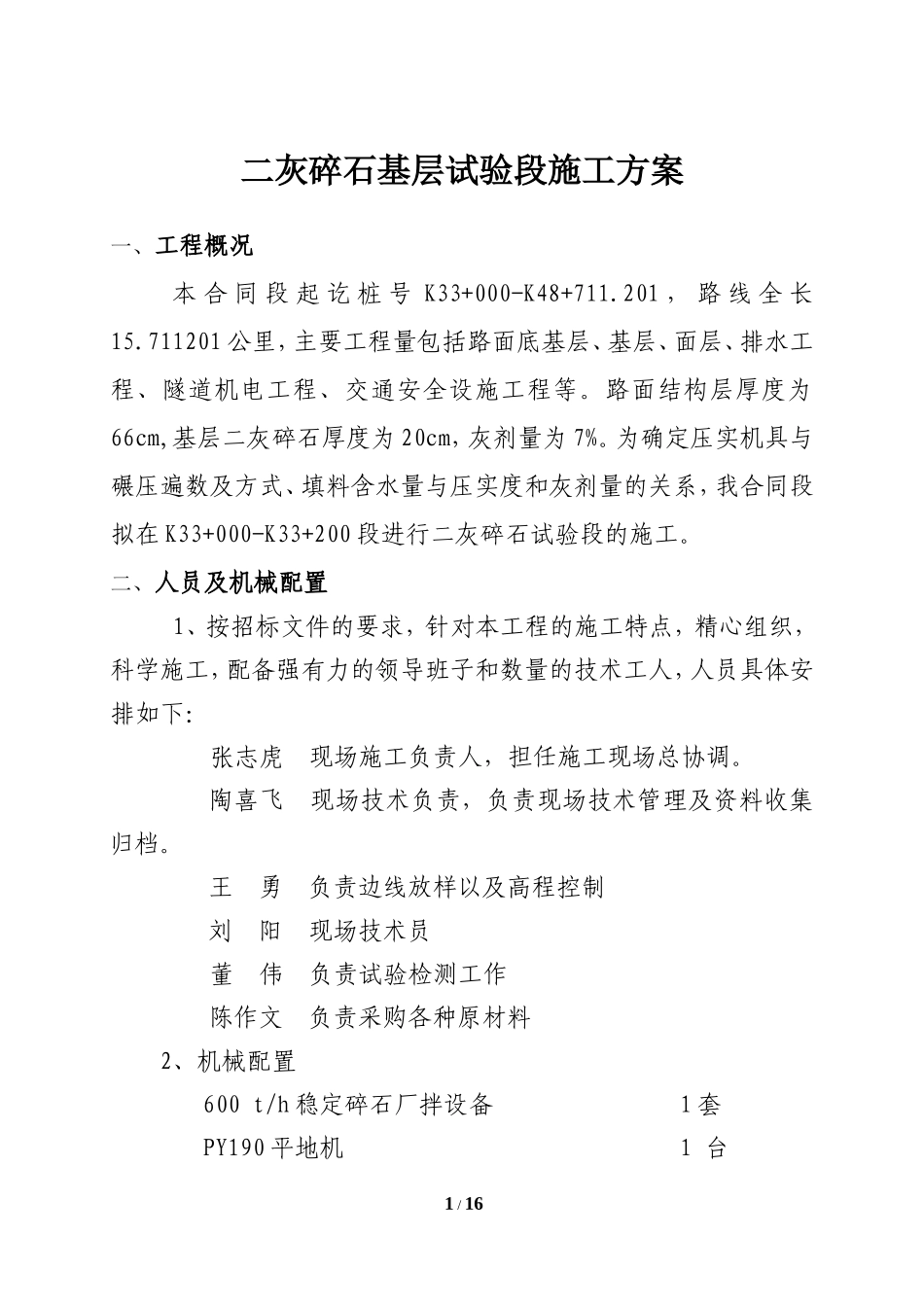

二灰碎石基层试验段施工方案一、工程概况本 合 同 段 起 讫 桩 号 K33+000-K48+711
201 , 路 线 全 长15
711201 公里,主要工程量包括路面底基层、基层、面层、排水工程、隧道机电工程、交通安全设施工程等
路面结构层厚度为66cm,基层二灰碎石厚度为 20cm,灰剂量为 7%
为确定压实机具与碾压遍数及方式、填料含水量与压实度和灰剂量的关系,我合同段拟在 K33+000-K33+200 段进行二灰碎石试验段的施工

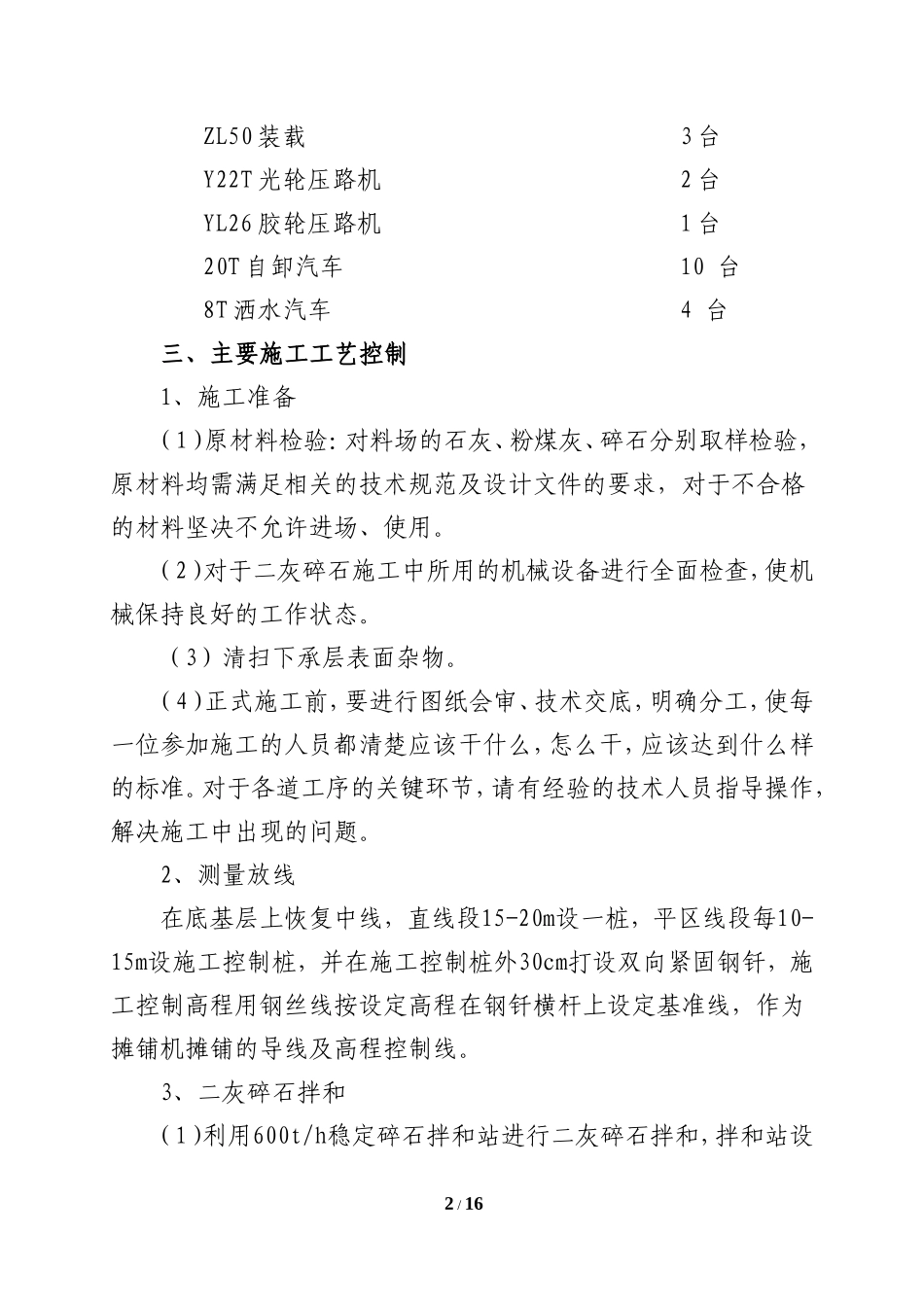

二、人员及机械配置1、按招标文件的要求,针对本工程的施工特点,精心组织,科学施工,配备强有力的领导班子和数量的技术工人,人员具体安排如下:张志虎 现场施工负责人,担任施工现场总协调
陶喜飞 现场技术负责,负责现场技术管理及资料收集归档
王 勇 负责边线放样以及高程控制刘 阳 现场技术员董 伟 负责试验检测工作陈作文 负责采购各种原材料2、机械配置600 t/h 稳定碎石厂拌设备 1 套PY190 平地机 1 台 1 / 16ZL50 装载 3 台Y22T 光轮压路机 2 台YL26 胶轮压路机 1 台20T 自卸汽车 10 台8T 洒水汽车 4 台三、主要施工工艺控制1、施工准备(1)原材料检验:对料场的石灰、粉煤灰、碎石分别取样检验,原材料均需满足相关的技术规范及设计文件的要求,对于不合格的材料坚决不允许进场、使用
(2)对于二灰碎石施工中所用的机械设备进行全面检查,使机械保持良好的工作状态
(3)清扫下承层表面杂物
(4)正式施工前,要进行图纸会审、技术交底,明确分工,使每一位参加施工的人员都清楚应该干什么,怎么干,应该达到什么样的标准
对于各道工序的关键环节,请有经验的技术人员指导操作,解决施工中出现的问题
2、测量放线在底基层上恢复中线,直线段15-20m设一桩,平区线段每10-15m设施工控制桩,并在施工控制桩外30cm打设
