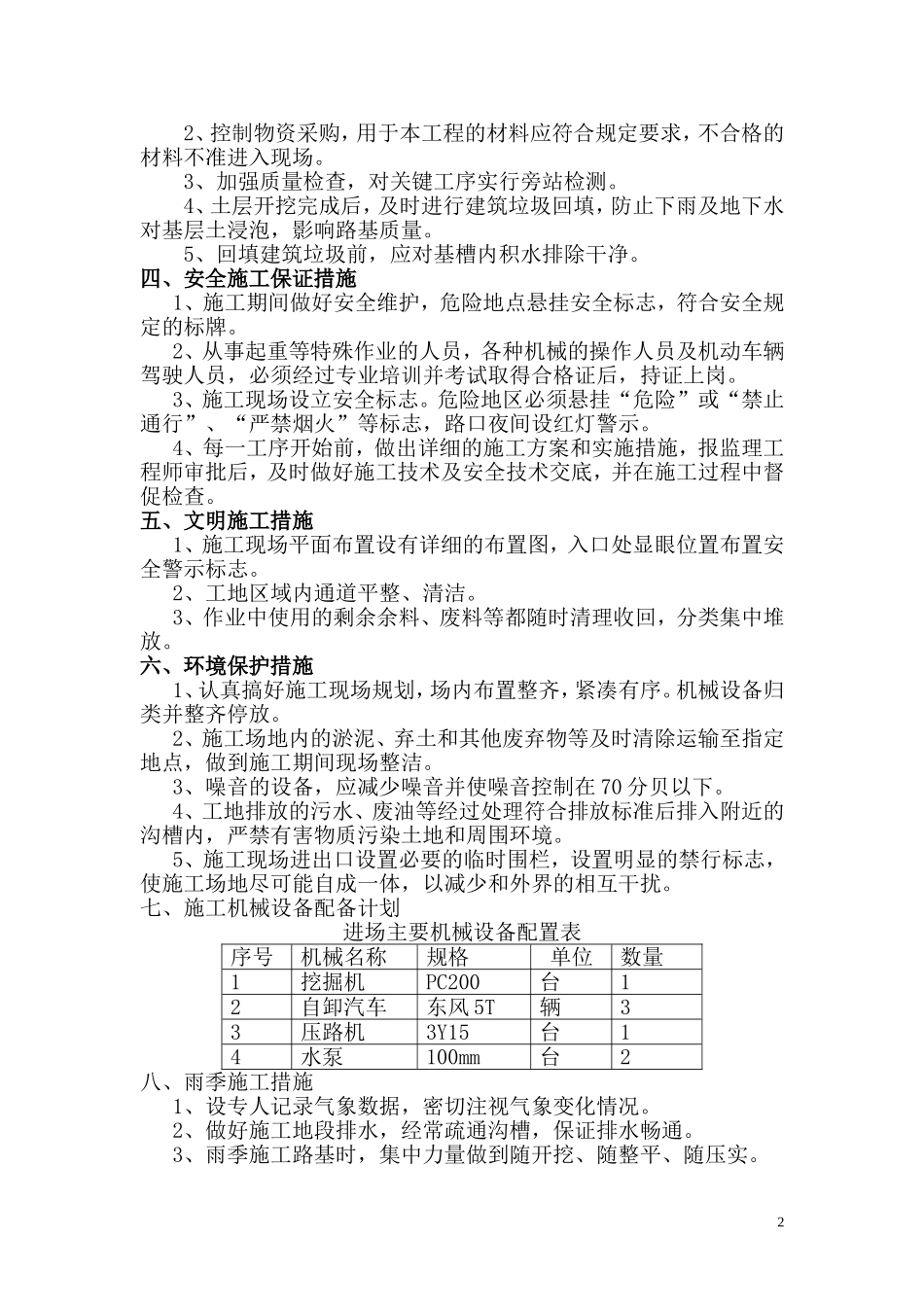

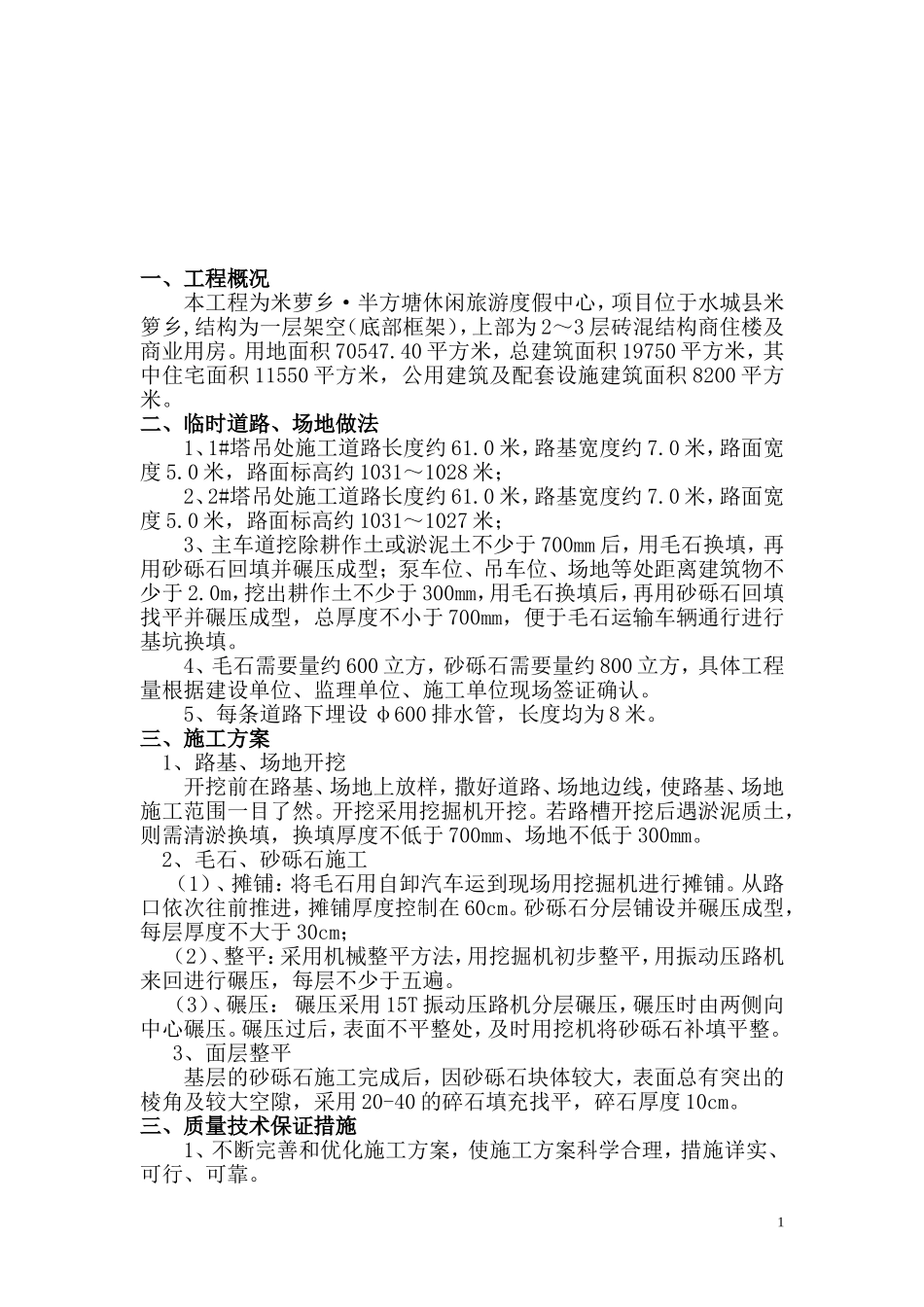

一、工程概况本工程为米萝乡·半方塘休闲旅游度假中心,项目位于水城县米箩乡,结构为一层架空(底部框架),上部为 2~3 层砖混结构商住楼及商业用房。用地面积 70547.40 平方米,总建筑面积 19750 平方米,其中住宅面积 11550 平方米,公用建筑及配套设施建筑面积 8200 平方米。二、临时道路、场地做法1、1#塔吊处施工道路长度约 61.0 米,路基宽度约 7.0 米,路面宽度 5.0 米,路面标高约 1031~1028 米;2、2#塔吊处施工道路长度约 61.0 米,路基宽度约 7.0 米,路面宽度 5.0 米,路面标高约 1031~1027 米;3、主车道挖除耕作土或淤泥土不少于 700mm 后,用毛石换填,再用砂砾石回填并碾压成型;泵车位、吊车位、场地等处距离建筑物不少于 2.0m,挖出耕作土不少于 300mm,用毛石换填后,再用砂砾石回填找平并碾压成型,总厚度不小于 700mm,便于毛石运输车辆通行进行基坑换填。4、毛石需要量约 600 立方,砂砾石需要量约 800 立方,具体工程量根据建设单位、监理单位、施工单位现场签证确认。5、每条道路下埋设 φ600 排水管,长度均为 8 米。三、施工方案1、路基、场地开挖开挖前在路基、场地上放样,撒好道路、场地边线,使路基、场地施工范围一目了然。开挖采用挖掘机开挖。若路槽开挖后遇淤泥质土,则需清淤换填,换填厚度不低于 700mm、场地不低于 300mm。2、毛石、砂砾石施工(1)、摊铺:将毛石用自卸汽车运到现场用挖掘机进行摊铺。从路口依次往前推进,摊铺厚度控制在 60cm。砂砾石分层铺设并碾压成型,每层厚度不大于 30cm;(2)、整平:采用机械整平方法,用挖掘机初步整平,用振动压路机来回进行碾压,每层不少于五遍。(3)、碾压: 碾压采用 15T 振动压路机分层碾压,碾压时由两侧向中心碾压。碾压过后,表面不平整处,及时用挖机将砂砾石补填平整。3、面层整平基层的砂砾石施工完成后,因砂砾石块体较大,表面总有突出的棱角及较大空隙,采用 20-40 的碎石填充找平,碎石厚度 10cm。三、质量技术保证措施1、不断完善和优化施工方案,使施工方案科学合理,措施详实、可行、可靠。12、控制物资采购,用于本工程的材料应符合规定要求,不合格的材料不准进入现场。3、加强质量检查,对关键工序实行旁站检测。4、土层开挖完成后,及时进行建筑垃圾回填,防止下雨及地下水对基层土浸泡,影响路基质量。5、回填建筑垃圾前,应对基槽内积水排除干净。四、安全施工保证措施1、施工期...
