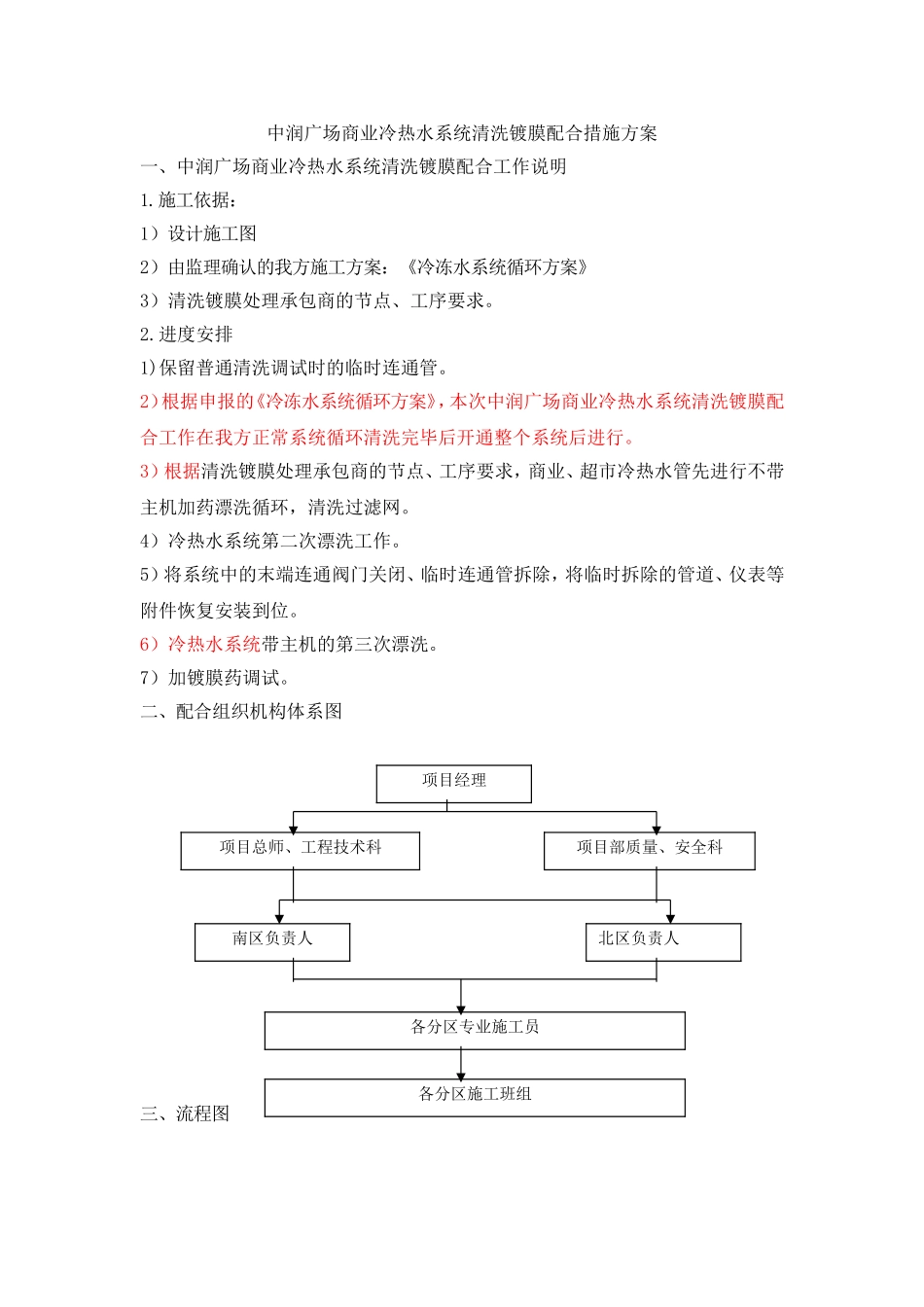

中润广场商业冷热水系统清洗镀膜配合措施方案一、中润广场商业冷热水系统清洗镀膜配合工作说明1
施工依据:1)设计施工图2)由监理确认的我方施工方案:《冷冻水系统循环方案》3)清洗镀膜处理承包商的节点、工序要求
进度安排1)保留普通清洗调试时的临时连通管
2)根据申报的《冷冻水系统循环方案》,本次中润广场商业冷热水系统清洗镀膜配合工作在我方正常系统循环清洗完毕后开通整个系统后进行
3)根据清洗镀膜处理承包商的节点、工序要求,商业、超市冷热水管先进行不带主机加药漂洗循环,清洗过滤网
4)冷热水系统第二次漂洗工作
5)将系统中的末端连通阀门关闭、临时连通管拆除,将临时拆除的管道、仪表等附件恢复安装到位
6)冷热水系统带主机的第三次漂洗
7)加镀膜药调试

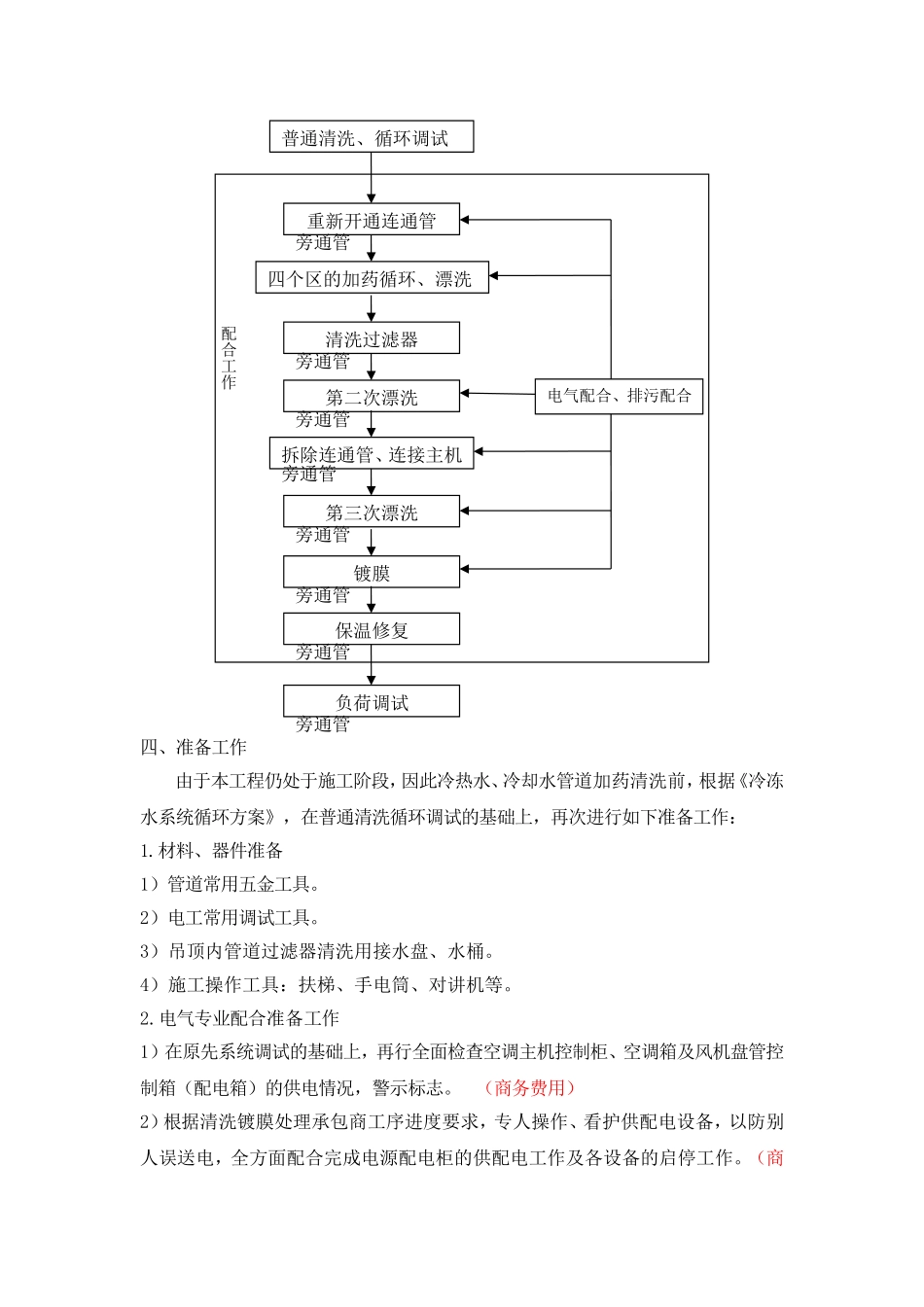

二、配合组织机构体系图三、流程图项目经理项目总师、工程技术科南区负责人北区负责人各分区专业施工员项目部质量、安全科各分区施工班组四、准备工作 由于本工程仍处于施工阶段,因此冷热水、冷却水管道加药清洗前,根据《冷冻水系统循环方案》,在普通清洗循环调试的基础上,再次进行如下准备工作:1
材料、器件准备1)管道常用五金工具
2)电工常用调试工具
3)吊顶内管道过滤器清洗用接水盘、水桶
4)施工操作工具:扶梯、手电筒、对讲机等
电气专业配合准备工作1)在原先系统调试的基础上,再行全面检查空调主机控制柜、空调箱及风机盘管控制箱(配电箱)的供电情况,警示标志
(商务费用)2)根据清洗镀膜处理承包商工序进度要求,专人操作、看护供配电设备,以防别人误送电,全方面配合完成电源配电柜的供配电工作及各设备的启停工作

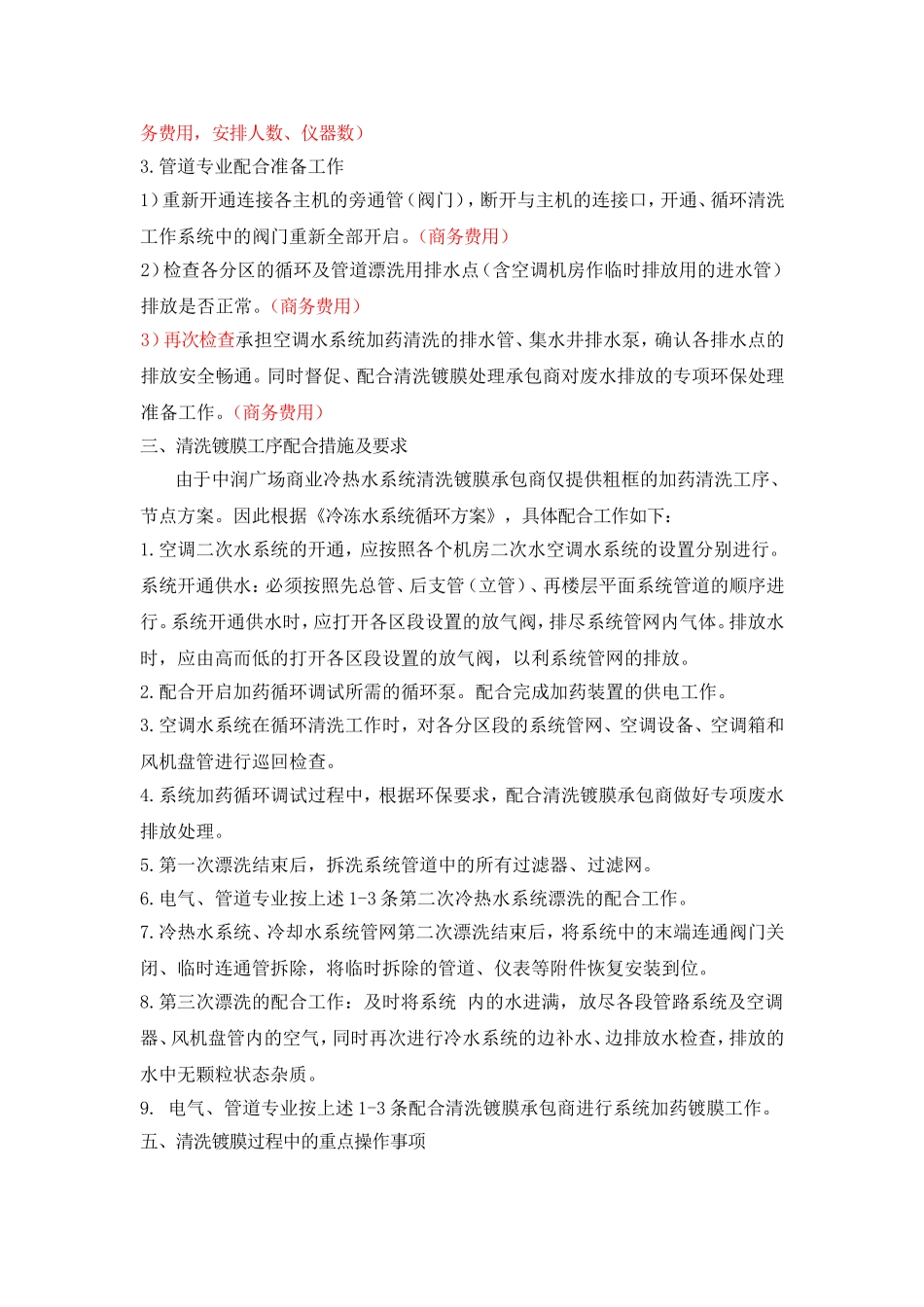

(商普通清洗、循环调试四个区的加药循环、漂洗重新开通连通管旁通管清洗过滤器旁通管第二次漂洗旁通管拆除连通管、连接主机旁通管第三次漂洗旁通管镀膜旁通管负荷调试旁通管配合工作电气配合、排污配合保温修复旁通管务费用,安排人数、仪器数)3
