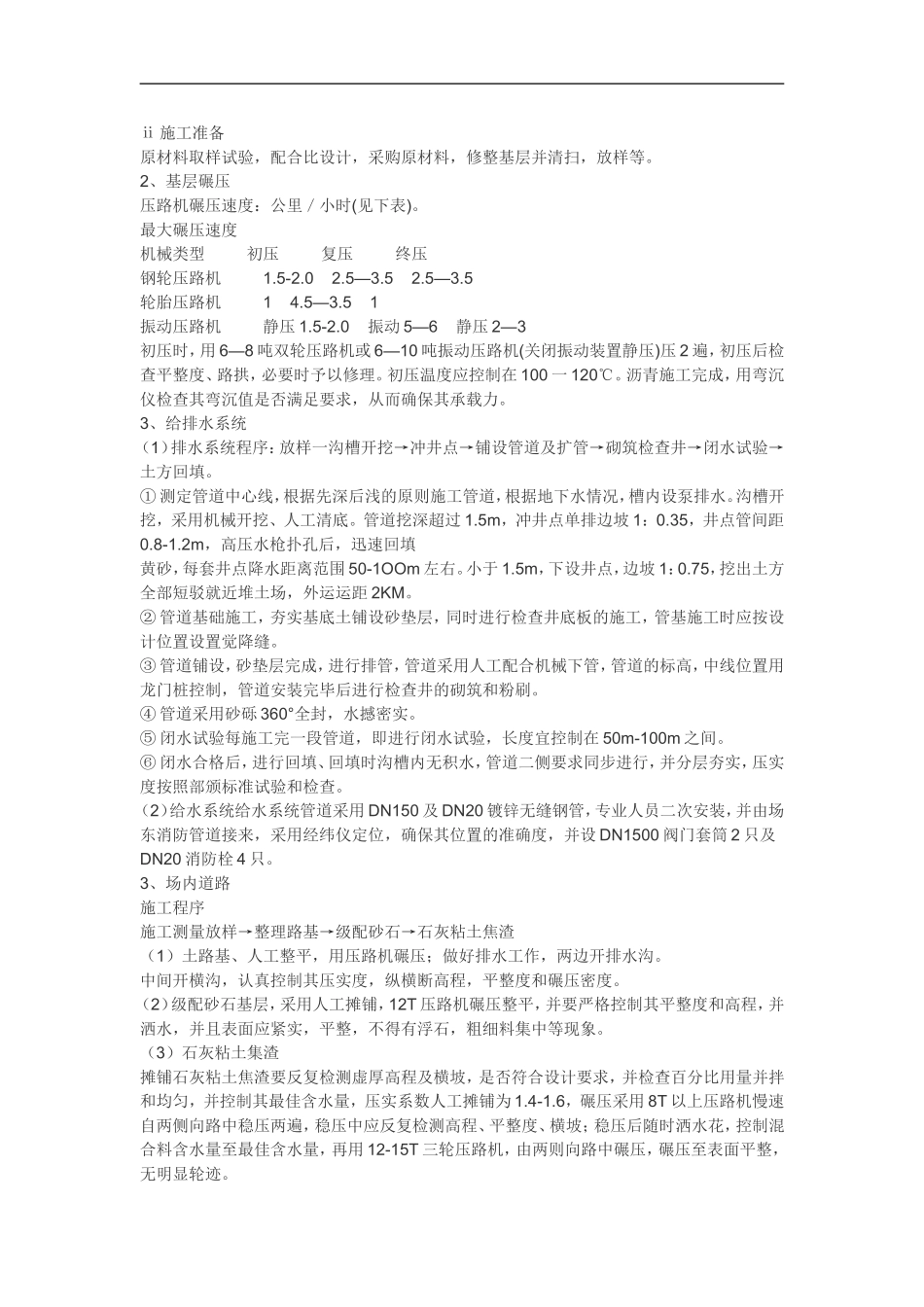

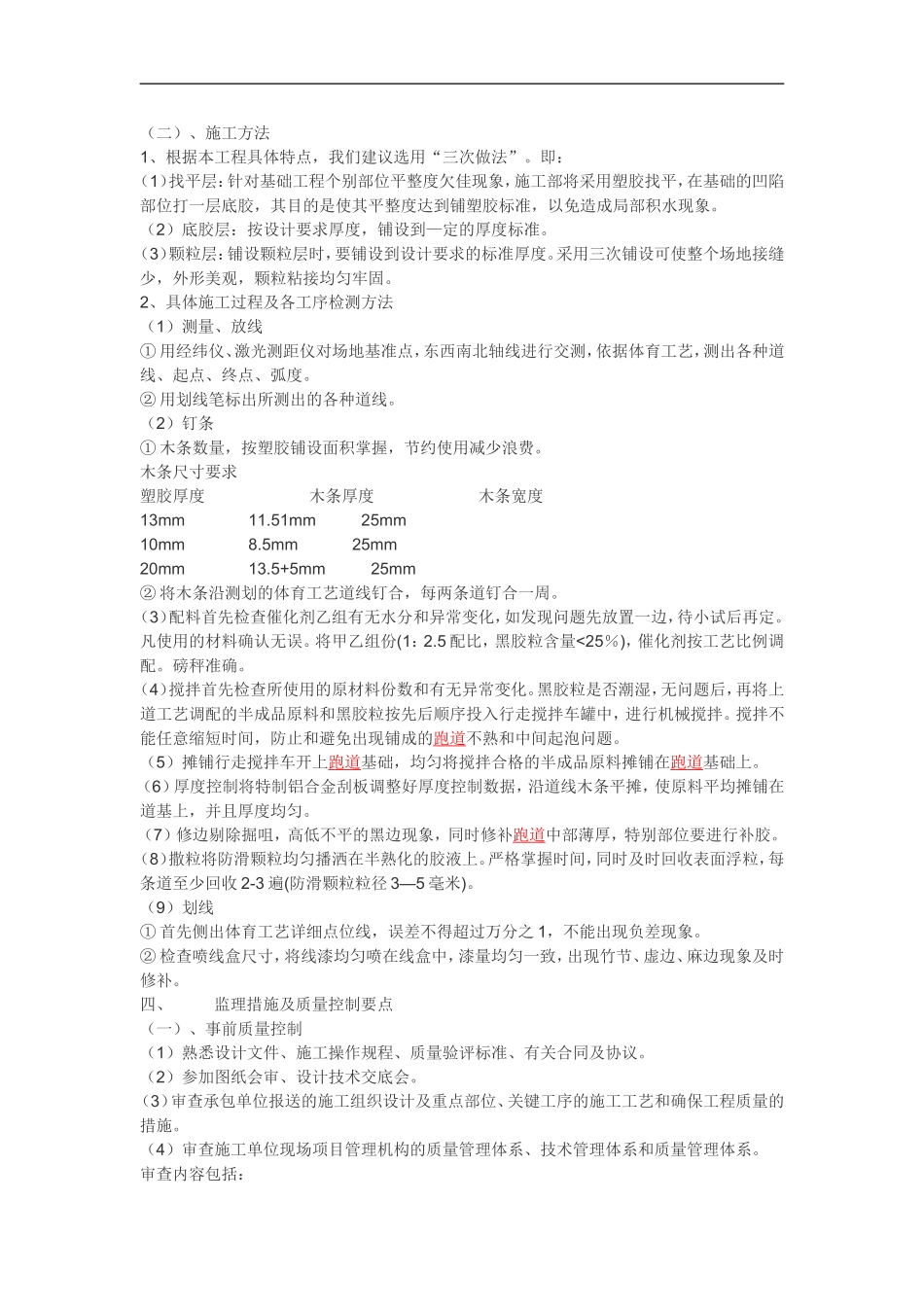

一、 工程概况二、 工程监理依据工 三、工艺流程及施工方法(一)、工艺流程 1、塑胶跑道 清理场地→复测基准桩→放施工线→地基处理(回填压实)→盲沟施工→明沟及球场内排水系统施工→结构层施工→混凝土结构层施工→混凝土保养→给排水系统及场内道路施工→塑胶面层铺摊→(内环沟→南北半圆→主跑道→周遍辅助场)→测量放线→清理现场碾压时压路机自边向中,三轮式压路机每次重叠宜为后轮宽 l/2,双轮式压路机每次重叠为 30cm,不得在新铺沥青混合料上转向、调头、左右移动位置或突然刹车和从碾压完毕的路段进出。(1)清表施工前,应先清除表层耕植土,若遇沟渠、水塘,先进行清淤,再用 40cm 块石疏排,并采用250 厚粘质粉二卜或砂质粉土,分层回填,并分层碾压密实。(2)土基施工① 土基施工前放样,全站仪定位、测量前由设计部门办理交桩手续,用全球定位议设转角点桩及方向桩,并作点志标记并根据设计图纸设线,测没中心桩、边线桩、各主要位置位,施工中经常检查各测量标志,对遗失或位置移动者随时补钉校正。② 切实做好土基排水及土基处理,确保土基的强度和稳定性。③ 该区域属回填、故填土必须按规定厚度(25cm 以内)分层压实,压实至规定密实度 87%,填土严禁采用腐植土、淤泥、生活垃圾等,在填土碾压过程中按标准规定(环卫法)检验土的含水量和压实度,并做好试验记录。④ 土基处理,考虑工程实际状况(即地下水位偏高),在施工过程中若遇土质不好地段需采取地基加固措施,换填有级配的砂砾等方法加固地基,若采用上述的加固措施仍满足不了质量要求,需请设计单位确定最后的地基加固处理措施。⑤ 土基整平后经 12T 以上压路机碾压成型,验收后进入下道工序盲沟施工及田径场内排水沟,排水管道施工序盲沟施工待回填土基整平碾压密实后,严按按设计位置要求布没,采用 C20 砼现浇,沟身配φ8 钢筋,高度 35cm,宽 39cm,上盖铸铁篦子,并接入新建明沟及雨水口。内排水沟总长度 200m,尺寸高度 30cm,采用 C20 素砼现浇沟身,上予制 C20 砼盖板,配钢筋 φ6.5(尺寸 500×340×50),接新建排水系统。田径场内排水详见后外排水系统施工方法。(3)基础结构层施工① 200 厚级配砂石基础结构层施工待收沟内排水系统施工完成后进行,严格控制其结构层的厚度,200 厚级配砾石高度,严格控制其材料的粒径,级配,含泥量,并充分碾压,以确保其联接紧密,满足压实度要求。表面应坚实平整,不得有浮石,粗...
