围堰导流专项施工方案本工程施工环境有部分处在河堤底,施工时按具体情况采取围堰和导流的方法保证场地实现干作业
(一)导流围堰设置形式施工导流采用的方法是:将河道左右侧分期施工,先按一定顺序采用三向围堰,将河道分为若干段,再将每段分两期施工,河水通过河床中没有围堰的束窄部分导流
分段长度取200m左右一段,在堰身底部每隔50m设D=500mm钢筋混凝土涵管,用于及时排走围堰内施工范围内的积水
本次工程对施工围堰的级别不列等,围堰采用土石料填筑

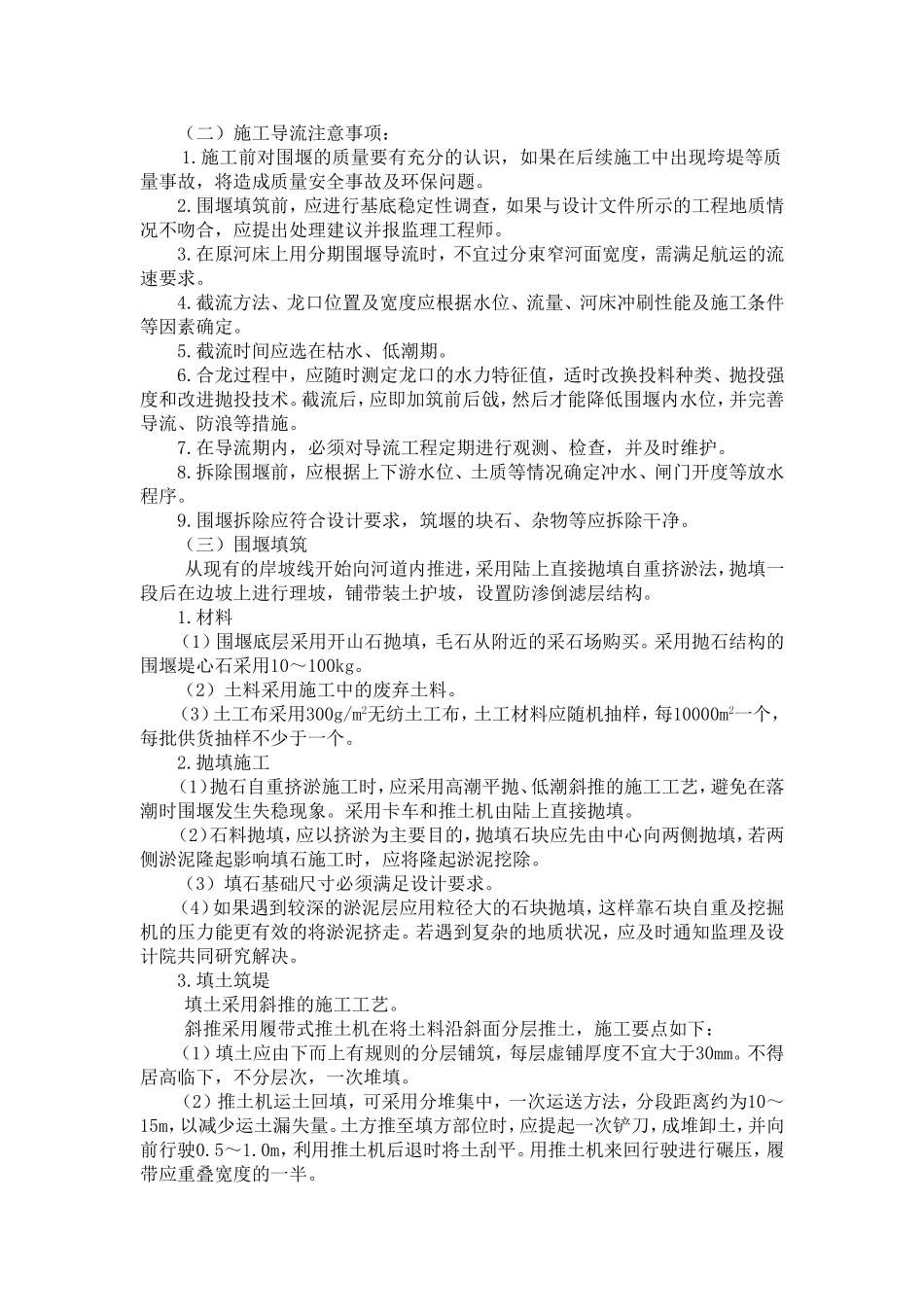

堰身见下图:(二)施工导流注意事项:1
施工前对围堰的质量要有充分的认识,如果在后续施工中出现垮堤等质量事故,将造成质量安全事故及环保问题
围堰填筑前,应进行基底稳定性调查,如果与设计文件所示的工程地质情况不吻合,应提出处理建议并报监理工程师
在原河床上用分期围堰导流时,不宜过分束窄河面宽度,需满足航运的流速要求
截流方法、龙口位置及宽度应根据水位、流量、河床冲刷性能及施工条件等因素确定
截流时间应选在枯水、低潮期
合龙过程中,应随时测定龙口的水力特征值,适时改换投料种类、抛投强度和改进抛投技术
截流后,应即加筑前后戗,然后才能降低围堰内水位,并完善导流、防浪等措施
在导流期内,必须对导流工程定期进行观测、检查,并及时维护
拆除围堰前,应根据上下游水位、土质等情况确定冲水、闸门开度等放水程序
围堰拆除应符合设计要求,筑堰的块石、杂物等应拆除干净

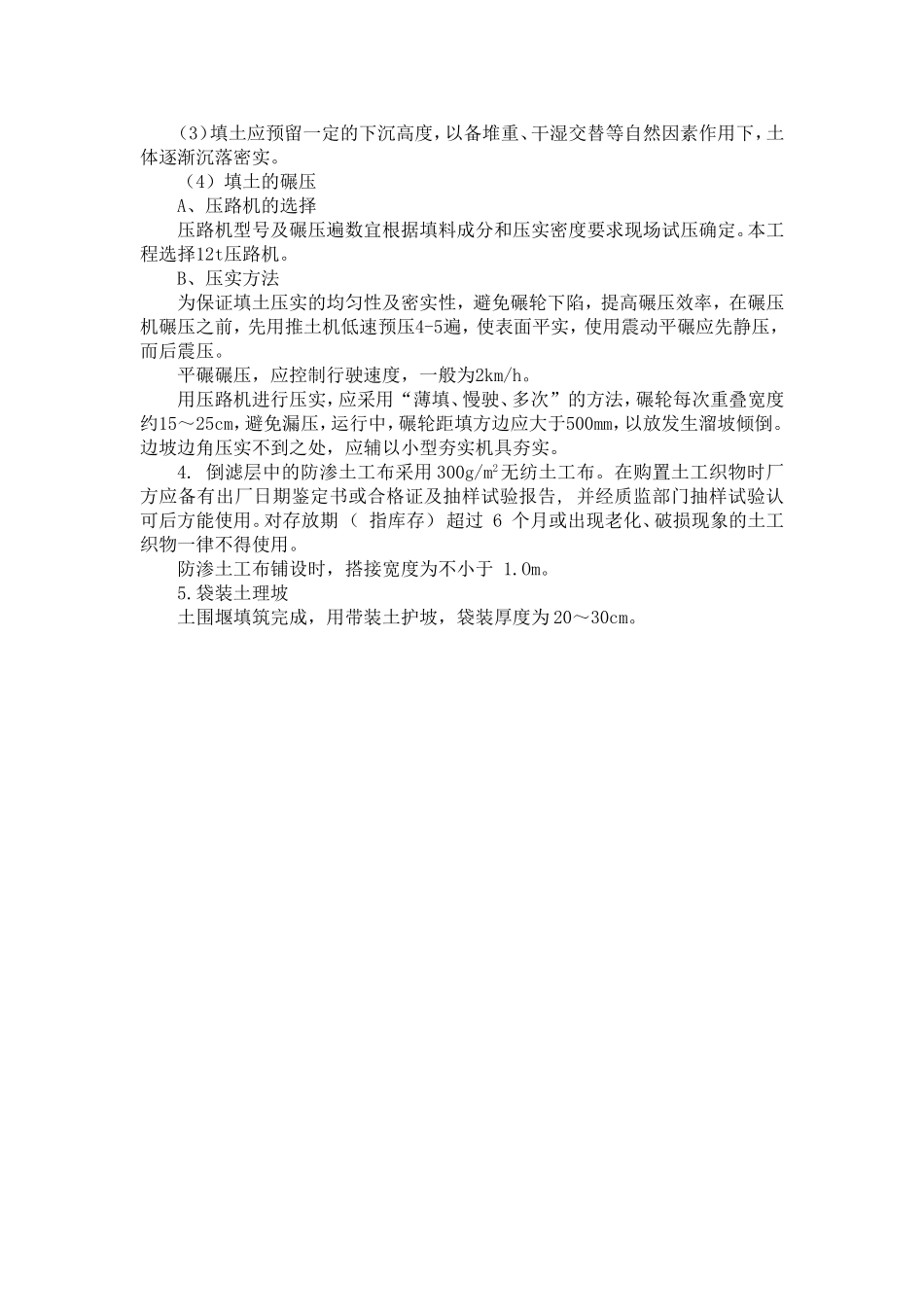

(三)围堰填筑从现有的岸坡线开始向河道内推进,采用陆上直接抛填自重挤淤法,抛填一段后在边坡上进行理坡,铺带装土护坡,设置防渗倒滤层结构
材料(1)围堰底层采用开山石抛填,毛石从附近的采石场购买
采用抛石结构的围堰堤心石采用10~100kg
(2)土料采用施工中的废弃土料
(3)土工布采用300g/m2无纺土工布,土工材料应随机抽样,每10000m2一个,每批供货
