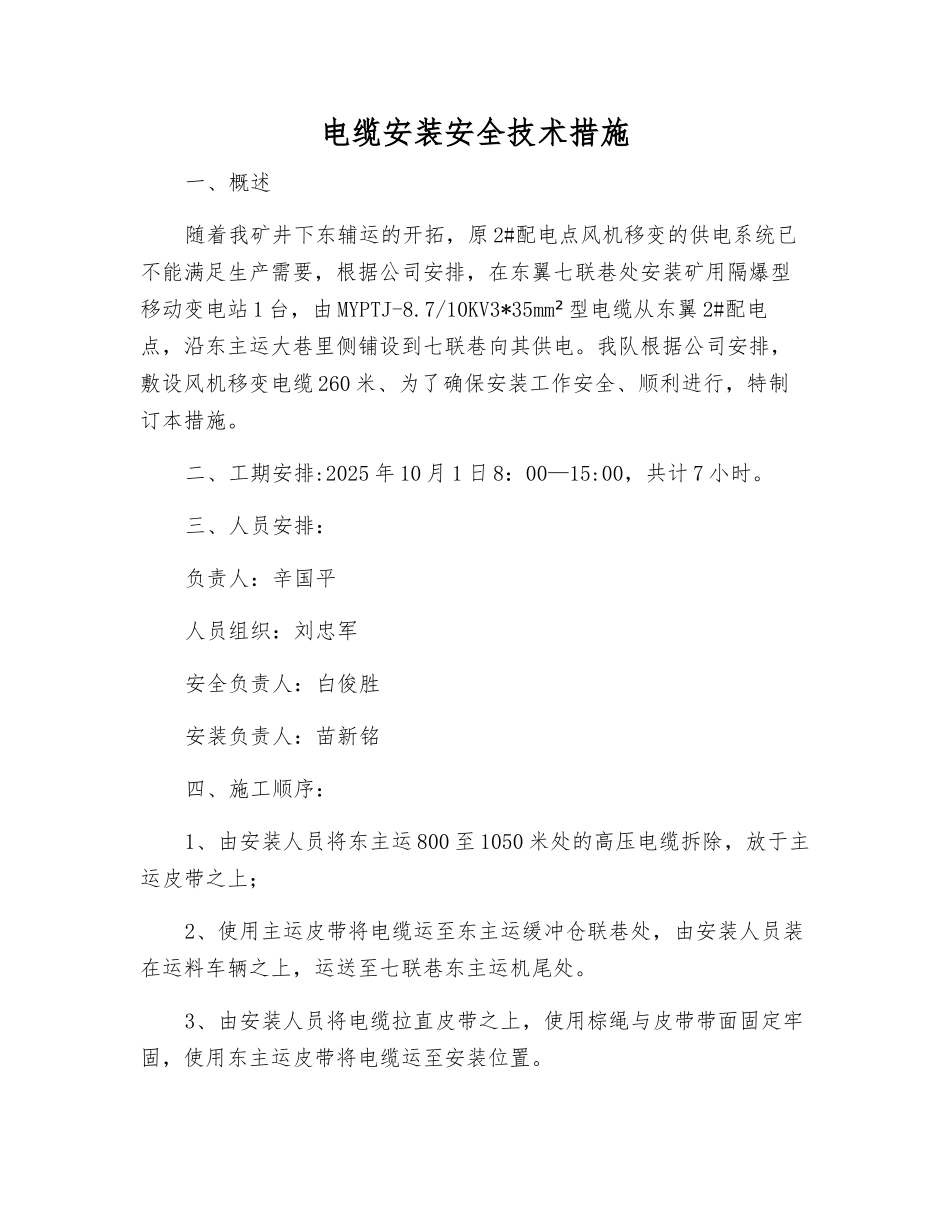

电缆安装安全技术措施一、概述随着我矿井下东辅运的开拓,原 2#配电点风机移变的供电系统已不能满足生产需要,根据公司安排,在东翼七联巷处安装矿用隔爆型移动变电站 1 台,由 MYPTJ-8
7/10KV3*35mm² 型电缆从东翼 2#配电点,沿东主运大巷里侧铺设到七联巷向其供电
我队根据公司安排,敷设风机移变电缆 260 米、为了确保安装工作安全、顺利进行,特制订本措施
二、工期安排:2025 年 10 月 1 日 8:00—15:00,共计 7 小时
三、人员安排:负责人:辛国平人员组织:刘忠军安全负责人:白俊胜安装负责人:苗新铭四、施工顺序:1、由安装人员将东主运 800 至 1050 米处的高压电缆拆除,放于主运皮带之上;2、使用主运皮带将电缆运至东主运缓冲仓联巷处,由安装人员装在运料车辆之上,运送至七联巷东主运机尾处
3、由安装人员将电缆拉直皮带之上,使用棕绳与皮带带面固定牢固,使用东主运皮带将电缆运至安装位置

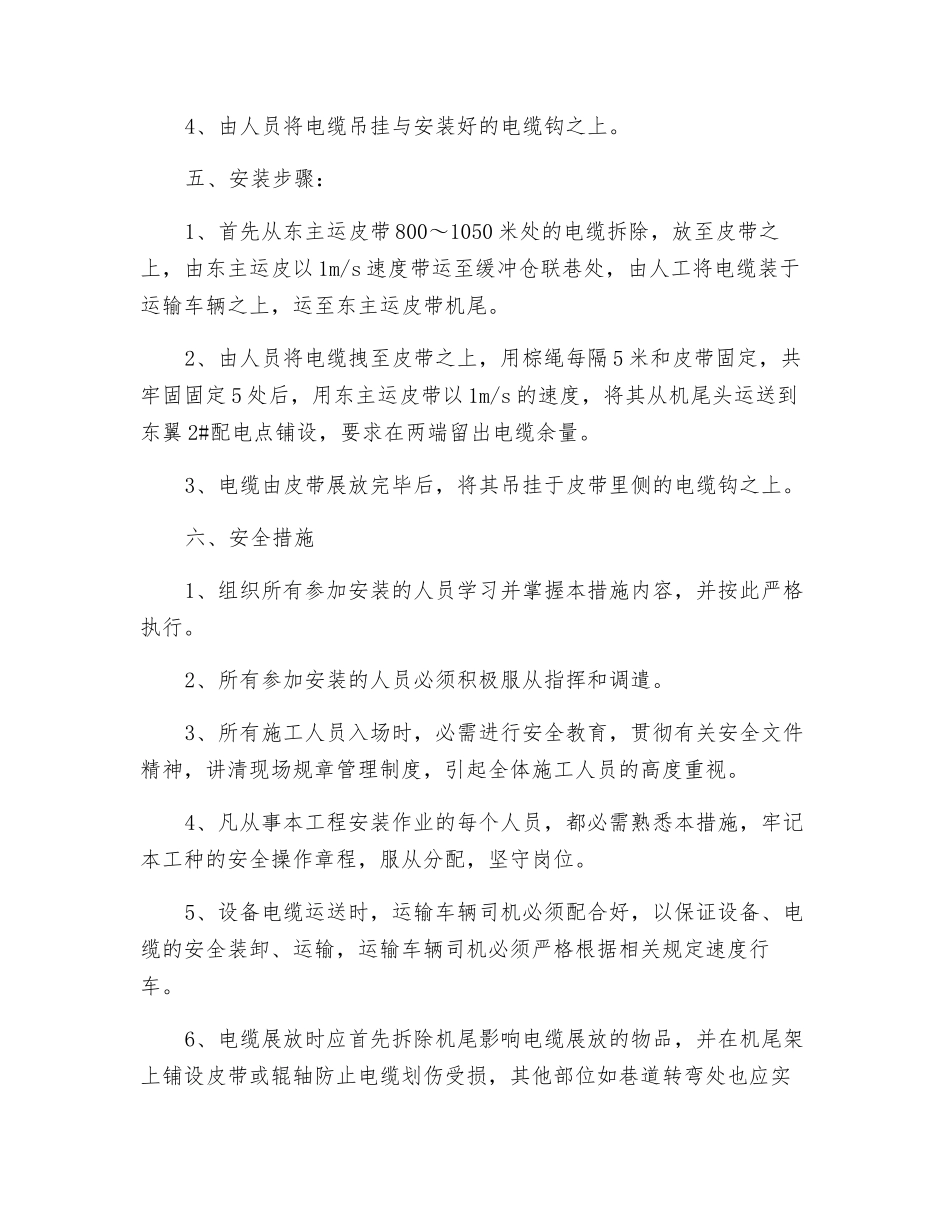

4、由人员将电缆吊挂与安装好的电缆钩之上
五、安装步骤:1、首先从东主运皮带 800~1050 米处的电缆拆除,放至皮带之上,由东主运皮以 1m/s 速度带运至缓冲仓联巷处,由人工将电缆装于运输车辆之上,运至东主运皮带机尾
2、由人员将电缆拽至皮带之上,用棕绳每隔 5 米和皮带固定,共牢固固定 5 处后,用东主运皮带以 1m/s 的速度,将其从机尾头运送到东翼 2#配电点铺设,要求在两端留出电缆余量
3、电缆由皮带展放完毕后,将其吊挂于皮带里侧的电缆钩之上
六、安全措施1、组织所有参加安装的人员学习并掌握本措施内容,并按此严格执行
2、所有参加安装的人员必须积极服从指挥和调遣
3、所有施工人员入场时,必需进行安全教育,贯彻有关安全文件精神,讲清现场规章管理制度,引起全体施工人员的高度重视

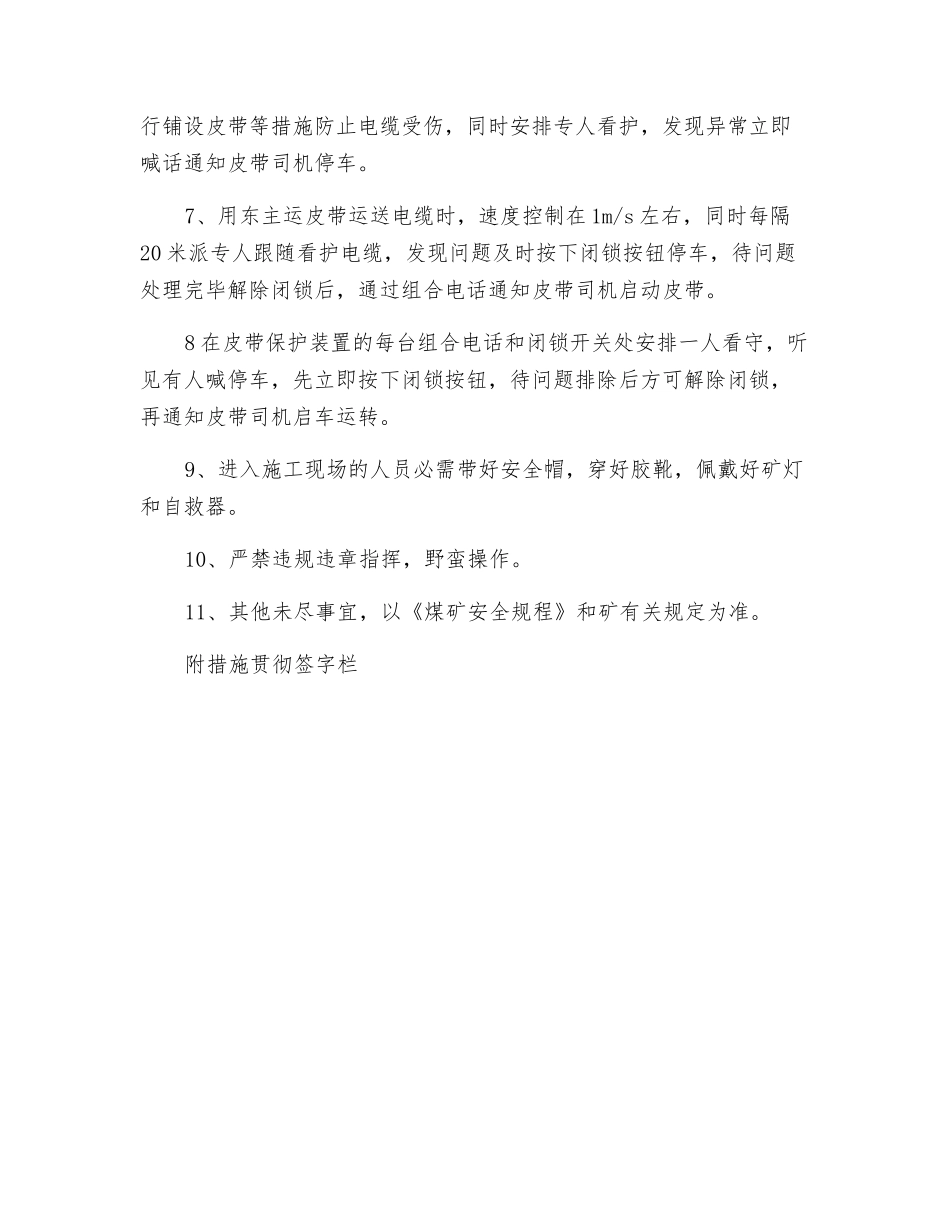

4、凡从事本工程安装作业的每个人员,都必需熟悉本措施,牢记本工种的安全
