盾构法冻结施工安全技术规定

盾构法冻结施工安全技术规定_第1页
1/3
盾构法冻结施工安全技术规定_第2页
2/3
盾构法冻结施工安全技术规定_第3页
3/3

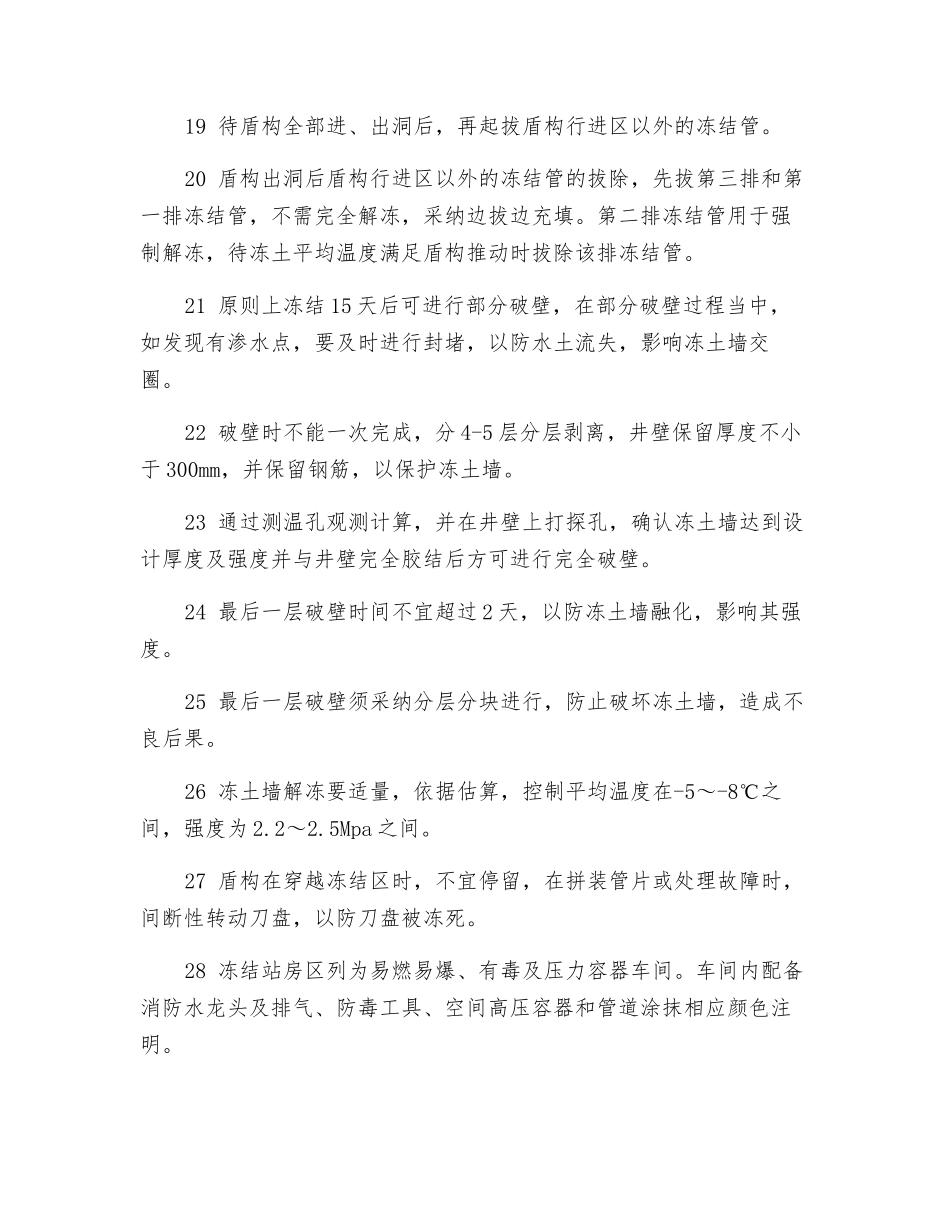

盾构法冻结施工安全技术规定1 冻结站房区内应配备消防水及排气、防毒工具,高压容器和管道应涂抹相应颜色注明。2 当冻土墙达到设计强度和厚度且与井壁完全胶结,方可进行完全进,出洞施工。破壁时间应尽量缩短,不宜超过三天,否则需对井壁进行保温。3 控制板块部分冻结管拔除长度和数量。隧道外冻结管临时不宜拔除,以备盾构被冻住时作为解冻之用;隧道内冻结管拔至洞圈以上0.5m,同时做好二次冻结的准备。4 盾构进出洞顶进冻结壁时,盾构头端部要保持与冻土墙一定距离,一般不小于 0.2m。防止盾构紧靠冻土墙,而使冻土墙变形,造成拔管困难。5 盾构在穿越冻土墙时,尽量保证正常,不宜停留,防止盾构被冻抱住。6 在原有垂直冻结孔的基础上,在盾构进洞口的下部应布置一排水平冻结孔,来保证垂直冻结孔拔除后下部能够继续冻结维护。7 水平冻结孔施工,在冻结孔管片开孔前,应通过孔位确认,在预埋管内施工。8 冻结施工之前,必须对所有影响范围以内的管线实行适当的保护措施。施工过程当中,加强检测,控制冻胀影响。9 解冻后,应在隧道内进行适当的跟踪注浆,减少融沉量,减小冻结对周围环境的影响。在冻结管拔出的同时在孔内灌注水泥、粘土浆或粉煤灰浆,以防止低温对注浆强度的影响。水泥、粘土浆或粉煤灰浆内宜掺 2~3%防冻早强剂氯化钙。10 设计选用标准制冷量较大的冷冻机组,在短时间内把盐水温度降到设计值,以加快冻土进展,提高冻土强度,减少冻胀和融沉量。11 掌握和调整盐水温度和盐水流量,必要时可实行间歇式冻结,控制冻土进展量,以减少冻胀和融沉。12 估计融沉量较大的部位可实行压浆充填,以把融沉造成的危害降低到最低限度。13 为了防止解冻拔管后,由于地层沉降而导致的盾构磕头,解冻拔管后,在解冻孔内回填水泥-粘土浆或粉煤灰浆,密实冻结孔。14 拔冰冻管要在盾构进入洞口内,且安装好密封装置后进行,盾构头部距冻土墙不小于 0.2m,以防影响拔管。15 盾构出洞拔管按推动方向由内到外依次先拔第一、第二、第三排盾构行进区的冻结管,不需完全解冻。将板块隧道内冻结管拔至隧道顶板以上 0.5m 左右,并做二次冻结。16 盾构进洞拔管按推动方向由内到外依次先拔第三、第二、第一排盾构行进区的冻结管,不需完全解冻。要保证水平冻结孔在盾构没完全进洞前仍在积极冻结状态。17 在隧道范围以内所有冻结管全部拔出盾构顶板以上后,盾构方可开始推动。18 每拔完一根冻结管要及时进行充填,在隧道顶板以下充填黄砂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

盾构法冻结施工安全技术规定

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
