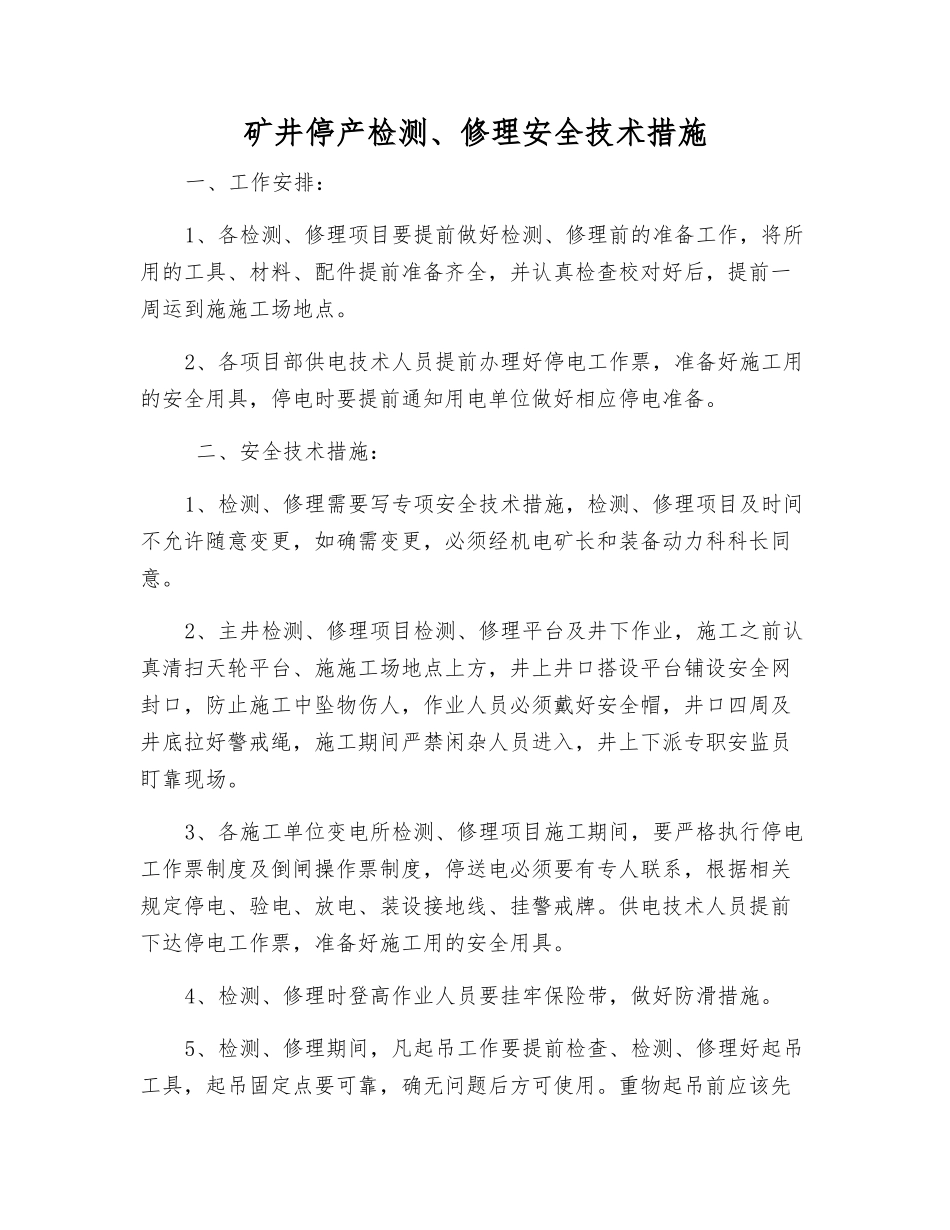

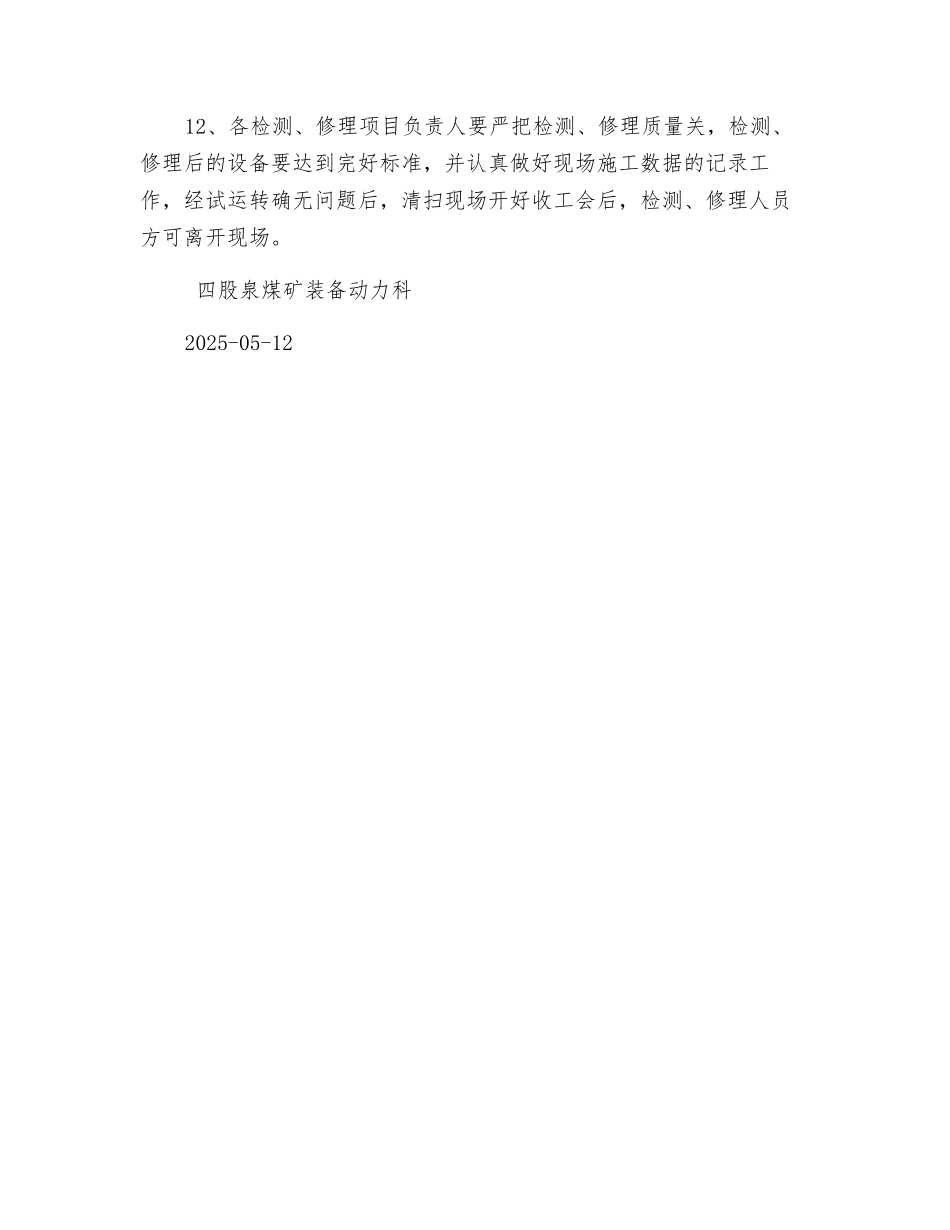

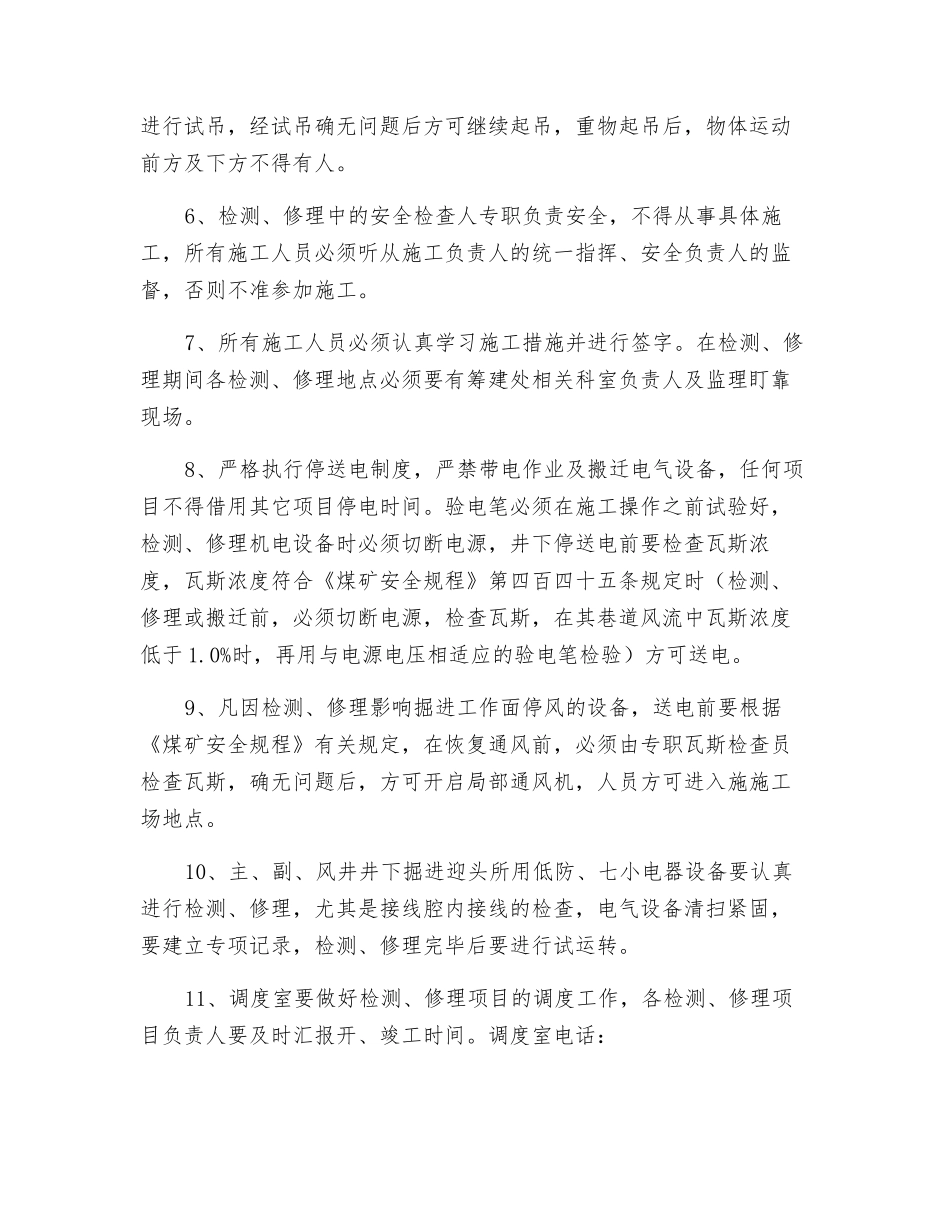

矿井停产检测、修理安全技术措施一、工作安排:1、各检测、修理项目要提前做好检测、修理前的准备工作,将所用的工具、材料、配件提前准备齐全,并认真检查校对好后,提前一周运到施施工场地点。2、各项目部供电技术人员提前办理好停电工作票,准备好施工用的安全用具,停电时要提前通知用电单位做好相应停电准备。 二、安全技术措施:1、检测、修理需要写专项安全技术措施,检测、修理项目及时间不允许随意变更,如确需变更,必须经机电矿长和装备动力科科长同意。2、主井检测、修理项目检测、修理平台及井下作业,施工之前认真清扫天轮平台、施施工场地点上方,井上井口搭设平台铺设安全网封口,防止施工中坠物伤人,作业人员必须戴好安全帽,井口四周及井底拉好警戒绳,施工期间严禁闲杂人员进入,井上下派专职安监员盯靠现场。3、各施工单位变电所检测、修理项目施工期间,要严格执行停电工作票制度及倒闸操作票制度,停送电必须要有专人联系,根据相关规定停电、验电、放电、装设接地线、挂警戒牌。供电技术人员提前下达停电工作票,准备好施工用的安全用具。4、检测、修理时登高作业人员要挂牢保险带,做好防滑措施。5、检测、修理期间,凡起吊工作要提前检查、检测、修理好起吊工具,起吊固定点要可靠,确无问题后方可使用。重物起吊前应该先进行试吊,经试吊确无问题后方可继续起吊,重物起吊后,物体运动前方及下方不得有人。6、检测、修理中的安全检查人专职负责安全,不得从事具体施工,所有施工人员必须听从施工负责人的统一指挥、安全负责人的监督,否则不准参加施工。7、所有施工人员必须认真学习施工措施并进行签字。在检测、修理期间各检测、修理地点必须要有筹建处相关科室负责人及监理盯靠现场。8、严格执行停送电制度,严禁带电作业及搬迁电气设备,任何项目不得借用其它项目停电时间。验电笔必须在施工操作之前试验好,检测、修理机电设备时必须切断电源,井下停送电前要检查瓦斯浓度,瓦斯浓度符合《煤矿安全规程》第四百四十五条规定时(检测、修理或搬迁前,必须切断电源,检查瓦斯,在其巷道风流中瓦斯浓度低于 1.0%时,再用与电源电压相适应的验电笔检验)方可送电。9、凡因检测、修理影响掘进工作面停风的设备,送电前要根据《煤矿安全规程》有关规定,在恢复通风前,必须由专职瓦斯检查员检查瓦斯,确无问题后,方可开启局部通风机,人员方可进入施施工场地点。10、主、副、风井井下掘进迎头所用低防、七小电器设备要...
