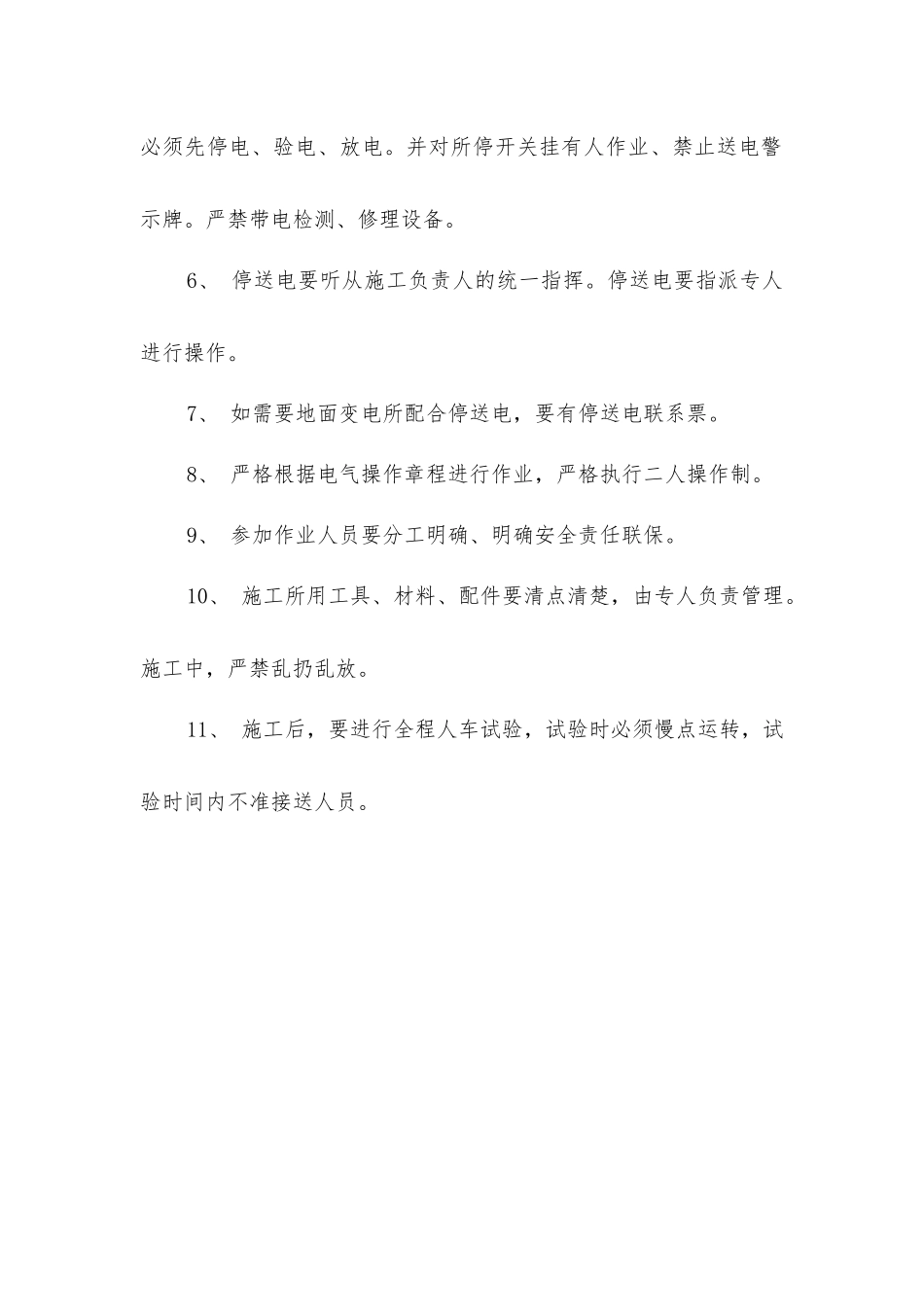

矿井机电设备检测、修理安全技术措施检测、修理地点:四井副井绞车检测、修理时间:2025、2、68:00 ~16:00检测、修理内容:更换部分沟通接触器、继电器,更换部分电阻联线。安全负责人:张俊辉 施工负责人:周金平具体措施如下:1、 施工之前,由安全负责人组织全体参加作业人员仔细贯彻本措施,并签名。2、 施工现场必须要有段干部现场指挥。3、 施工之前,电话汇报调度室。由安全负责人同副井绞车司机及把钩工联系好,将副井钩头甩至地面车场。绞车运转时,严禁进行检测、修理。4、 检测、修理前,要做好材料、配件的准备、检查和性能测试工作。5、 对绞车高低压主回路、控制回路进行检测、修理操作前,必须先停电、验电、放电。并对所停开关挂有人作业、禁止送电警示牌。严禁带电检测、修理设备。6、 停送电要听从施工负责人的统一指挥。停送电要指派专人进行操作。7、 如需要地面变电所配合停送电,要有停送电联系票。8、 严格根据电气操作章程进行作业,严格执行二人操作制。9、 参加作业人员要分工明确、明确安全责任联保。10、 施工所用工具、材料、配件要清点清楚,由专人负责管理。施工中,严禁乱扔乱放。11、 施工后,要进行全程人车试验,试验时必须慢点运转,试验时间内不准接送人员。
