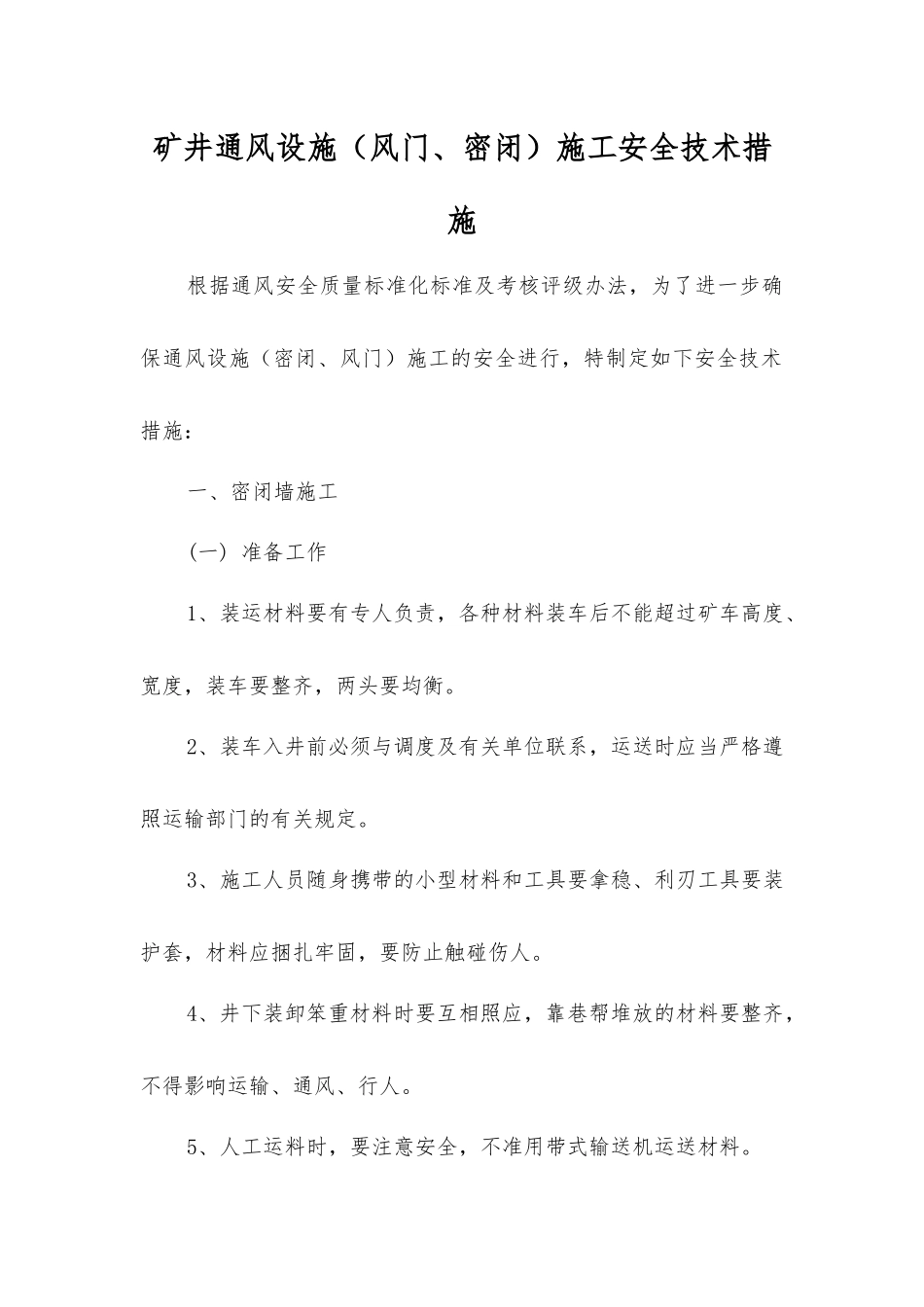

矿井通风设施(风门、密闭)施工安全技术措施根据通风安全质量标准化标准及考核评级办法,为了进一步确保通风设施(密闭、风门)施工的安全进行,特制定如下安全技术措施:一、密闭墙施工(一) 准备工作1、装运材料要有专人负责,各种材料装车后不能超过矿车高度、宽度,装车要整齐,两头要均衡
2、装车入井前必须与调度及有关单位联系,运送时应当严格遵照运输部门的有关规定
3、施工人员随身携带的小型材料和工具要拿稳、利刃工具要装护套,材料应捆扎牢固,要防止触碰伤人
4、井下装卸笨重材料时要互相照应,靠巷帮堆放的材料要整齐,不得影响运输、通风、行人
5、人工运料时,要注意安全,不准用带式输送机运送材料
6、施工之前必须对施施工场地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,做到安全施工
7、密闭位置应选择在顶帮坚硬,未遭破坏的巷道内,尽量避开设在动压区
8、施施工场地点必须通风良好,瓦斯、二氧化碳等有害气体的浓度不得超过《煤矿安全规程》的有关规定
9、施工之前必须先检查施施工场地点前后 5 m 的支护情况,顶板情况,发现问题时快速进行处理,并设专人监护,处理不完必须及时打上临时支架
10、拆除密闭地点的支护时,必须先对附近巷道支护进行加固,若顶板破裂,应该先打前探梁托住,不准空顶作业
11、掏槽时应当注意以下几点:(1)掏槽一般应按先上后下的原则进行,掏出的煤矸等物要及时运走,巷道应清理洁净
(2)掏槽深度 500 毫米,必须符合有关规定要求,见实帮实底

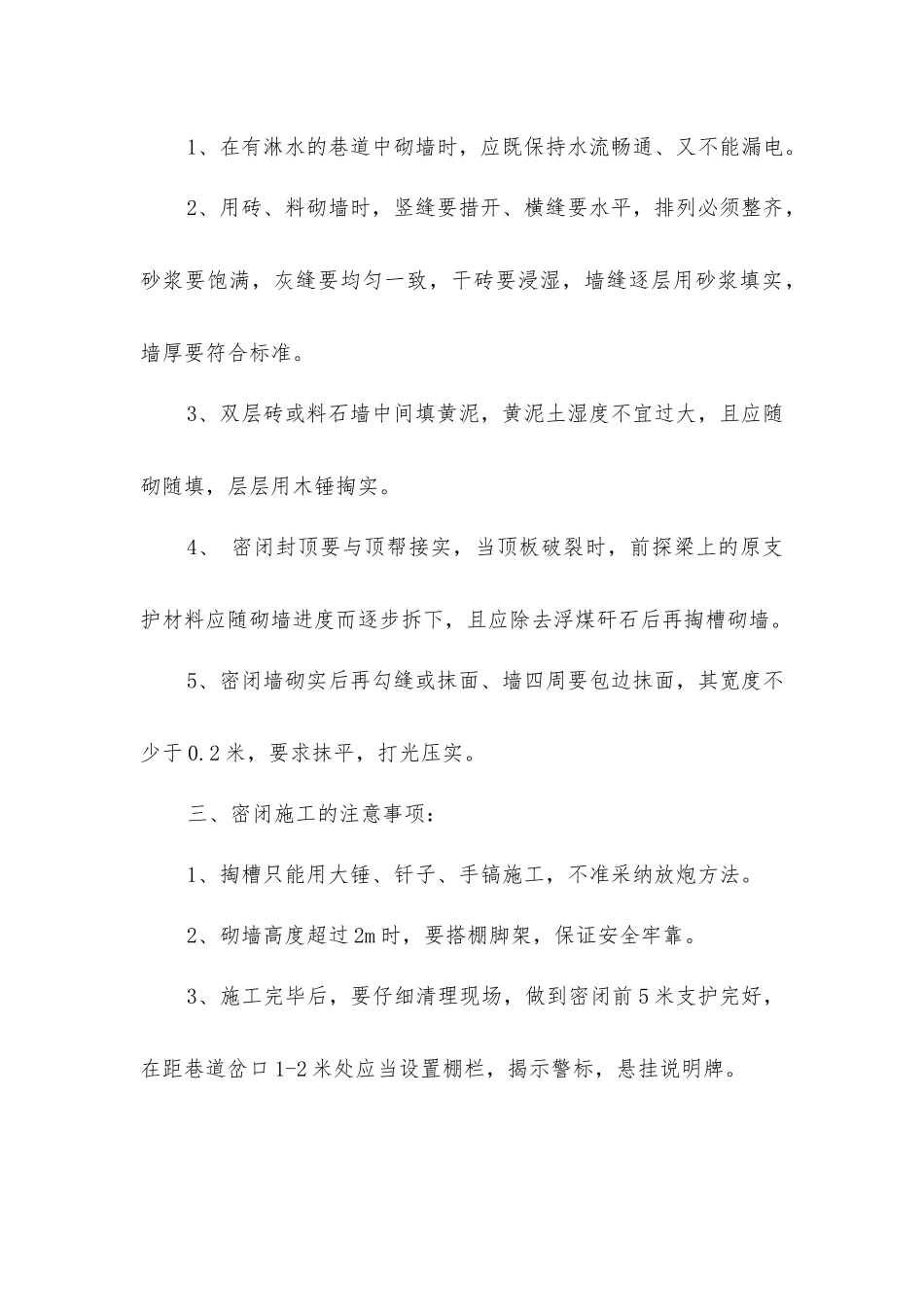

二、密闭墙施工操作:1、在有淋水的巷道中砌墙时,应既保持水流畅通、又不能漏电
2、用砖、料砌墙时,竖缝要措开、横缝要水平,排列必须整齐,砂浆要饱满,灰缝要均匀一致,干砖要浸湿,墙缝逐层用砂浆填实,墙厚要符合标准
3、双层砖或料石墙中间填黄泥,黄泥土湿度不宜过大,且应随砌随填,层层用木锤掏实
4、 密闭封顶要与顶帮接实,当顶板破裂时
