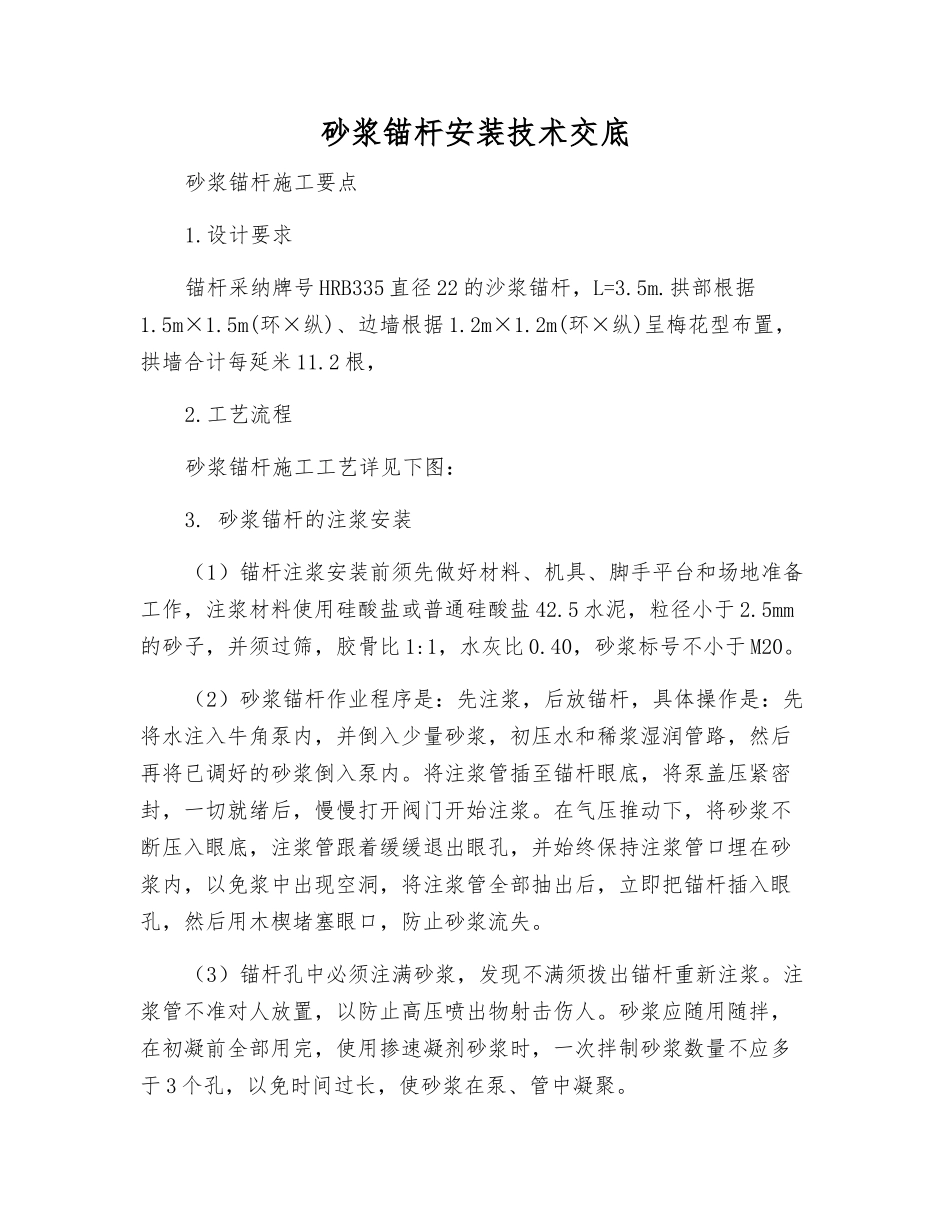

砂浆锚杆安装技术交底砂浆锚杆施工要点1
设计要求锚杆采纳牌号 HRB335 直径 22 的沙浆锚杆,L=3
5m(环×纵)、边墙根据 1
2m(环×纵)呈梅花型布置,拱墙合计每延米 11
工艺流程砂浆锚杆施工工艺详见下图:3
砂浆锚杆的注浆安装(1)锚杆注浆安装前须先做好材料、机具、脚手平台和场地准备工作,注浆材料使用硅酸盐或普通硅酸盐 42
5 水泥,粒径小于 2
5mm的砂子,并须过筛,胶骨比 1:1,水灰比 0
40,砂浆标号不小于 M20
(2)砂浆锚杆作业程序是:先注浆,后放锚杆,具体操作是:先将水注入牛角泵内,并倒入少量砂浆,初压水和稀浆湿润管路,然后再将已调好的砂浆倒入泵内
将注浆管插至锚杆眼底,将泵盖压紧密封,一切就绪后,慢慢打开阀门开始注浆
在气压推动下,将砂浆不断压入眼底,注浆管跟着缓缓退出眼孔,并始终保持注浆管口埋在砂浆内,以免浆中出现空洞,将注浆管全部抽出后,立即把锚杆插入眼孔,然后用木楔堵塞眼口,防止砂浆流失
(3)锚杆孔中必须注满砂浆,发现不满须拨出锚杆重新注浆
注浆管不准对人放置,以防止高压喷出物射击伤人
砂浆应随用随拌,在初凝前全部用完,使用掺速凝剂砂浆时,一次拌制砂浆数量不应多于 3 个孔,以免时间过长,使砂浆在泵、管中凝聚

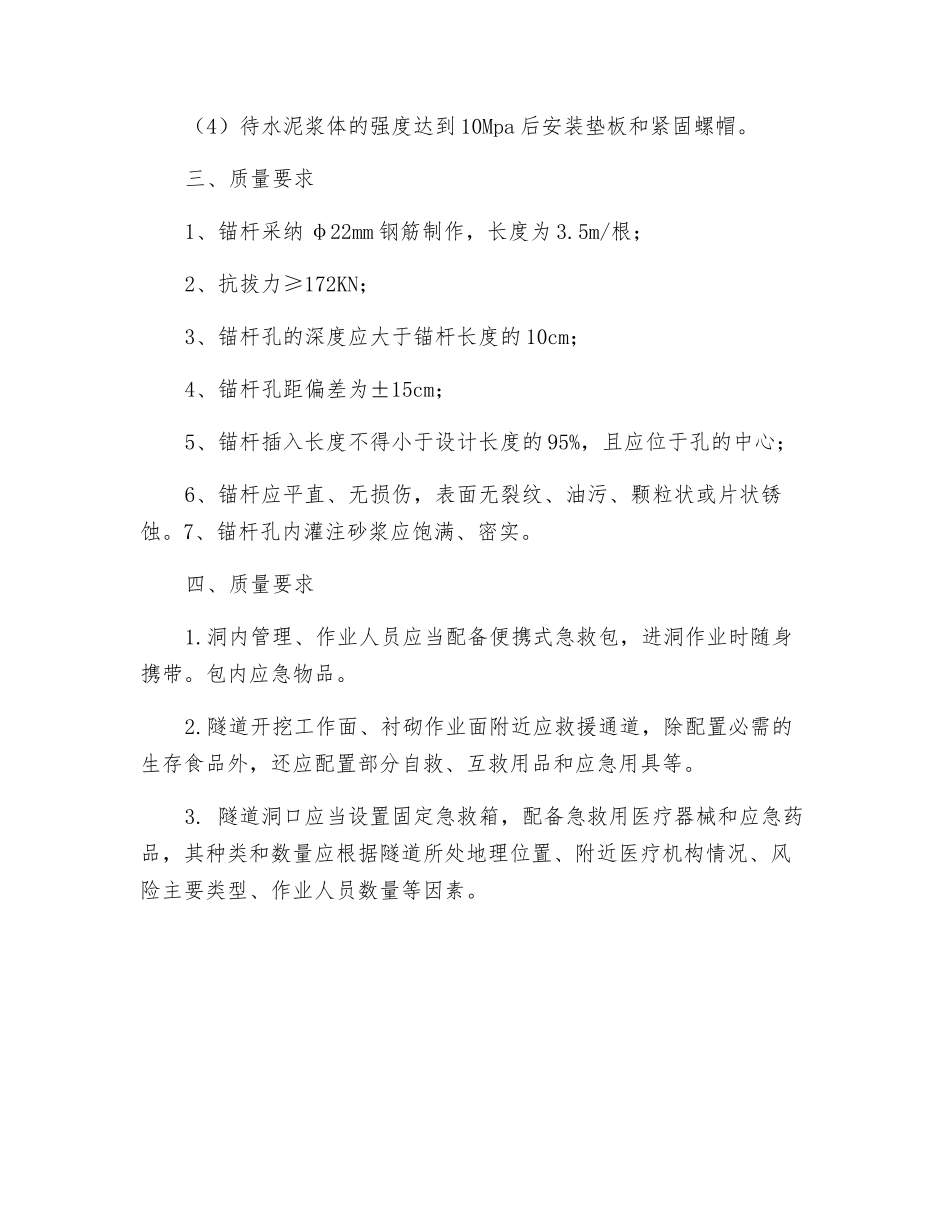

(4)待水泥浆体的强度达到 10Mpa 后安装垫板和紧固螺帽
三、质量要求1、锚杆采纳 φ22mm 钢筋制作,长度为 3
5m/根;2、抗拔力≥172KN;3、锚杆孔的深度应大于锚杆长度的 10cm;4、锚杆孔距偏差为±15cm;5、锚杆插入长度不得小于设计长度的 95%,且应位于孔的中心;6、锚杆应平直、无损伤,表面无裂纹、油污、颗粒状或片状锈蚀
7、锚杆孔内灌注砂浆应饱满、密实
四、质量要求1
洞内管理、作业人员应当配备便携式急救包,进洞作业时随身携带
