砌墙安全措施

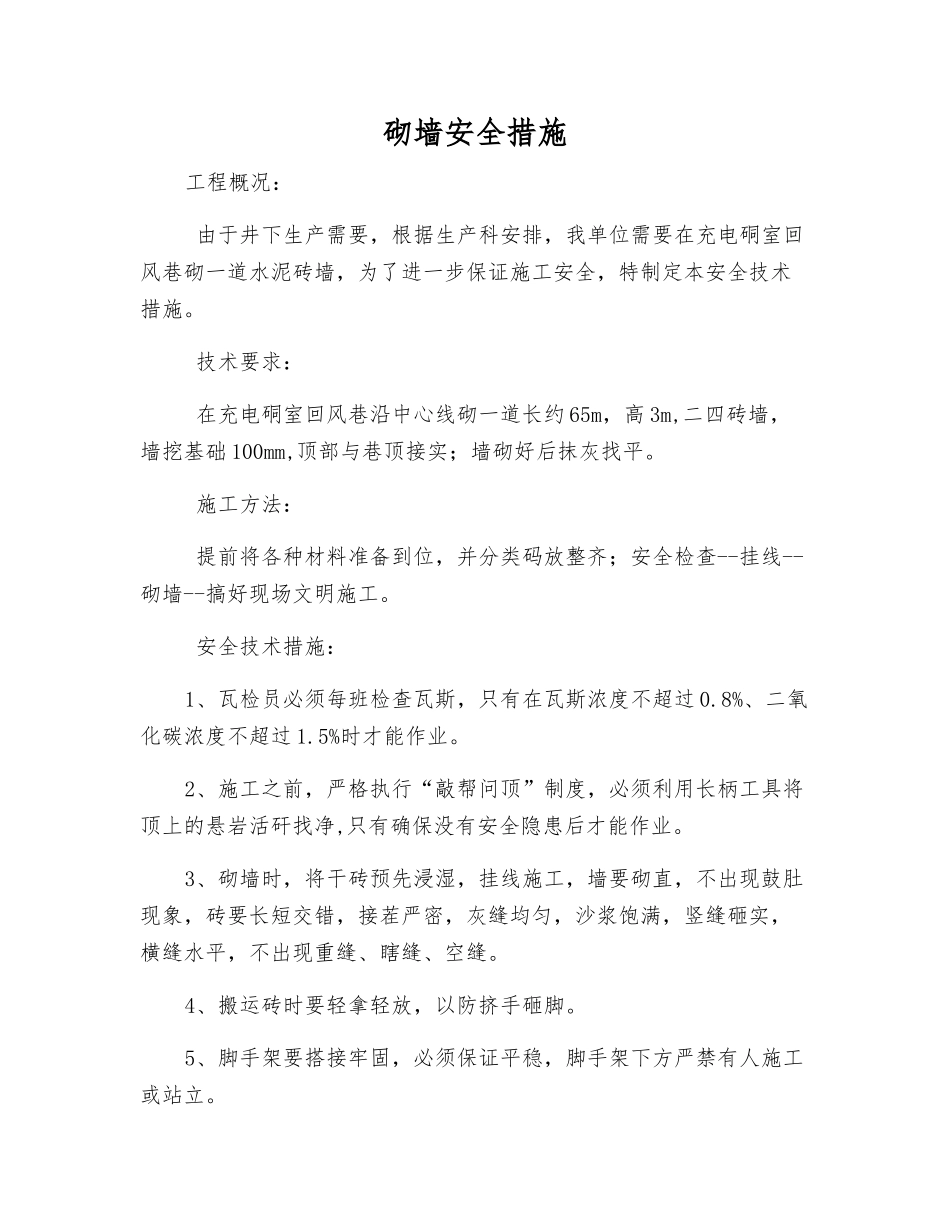

砌墙安全措施_第1页
砌墙安全措施_第2页
砌墙安全措施工程概况: 由于井下生产需要,根据生产科安排,我单位需要在充电硐室回风巷砌一道水泥砖墙,为了进一步保证施工安全,特制定本安全技术措施。 技术要求: 在充电硐室回风巷沿中心线砌一道长约 65m,高 3m,二四砖墙,墙挖基础 100mm,顶部与巷顶接实;墙砌好后抹灰找平。 施工方法: 提前将各种材料准备到位,并分类码放整齐;安全检查--挂线--砌墙--搞好现场文明施工。 安全技术措施:1、瓦检员必须每班检查瓦斯,只有在瓦斯浓度不超过 0.8%、二氧化碳浓度不超过 1.5%时才能作业。2、施工之前,严格执行“敲帮问顶”制度,必须利用长柄工具将顶上的悬岩活矸找净,只有确保没有安全隐患后才能作业。3、砌墙时,将干砖预先浸湿,挂线施工,墙要砌直,不出现鼓肚现象,砖要长短交错,接茬严密,灰缝均匀,沙浆饱满,竖缝砸实,横缝水平,不出现重缝、瞎缝、空缝。4、搬运砖时要轻拿轻放,以防挤手砸脚。5、脚手架要搭接牢固,必须保证平稳,脚手架下方严禁有人施工或站立。6、上架物料要堆放平稳整齐,不准超过脚手架的载荷,重心应落在同一水平上,防止架倒伤人。7、砖墙顶应与巷道顶板接严接实。8、抹灰找平,覆盖均匀平整。9、未尽事宜,严格根据《煤矿安全规程》、《安全技术操作章程》中的相关规定执行。 开拓三队2025 年 5 月 27 日
