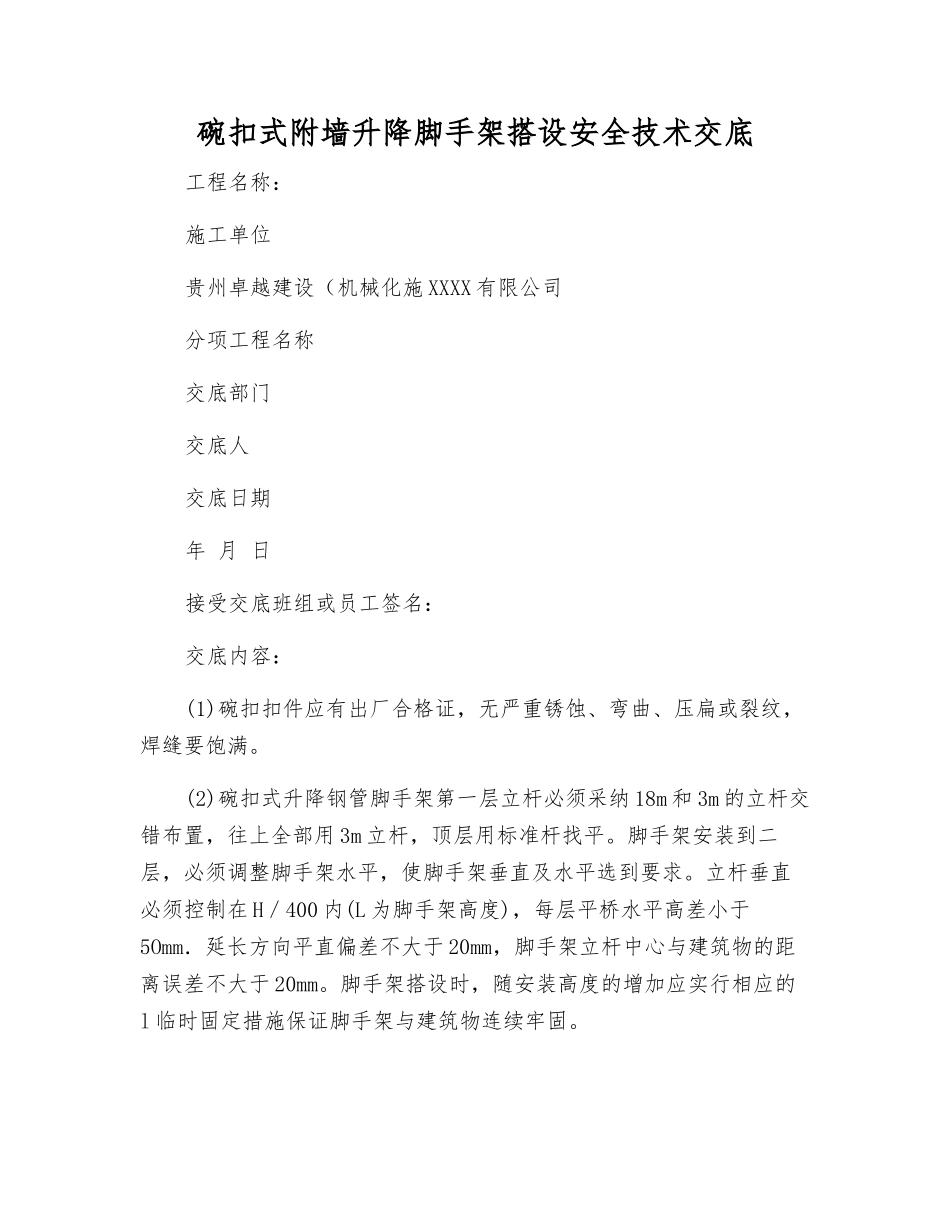

碗扣式附墙升降脚手架搭设安全技术交底工程名称:施工单位贵州卓越建设(机械化施 XXXX 有限公司分项工程名称交底部门交底人交底日期年 月 日接受交底班组或员工签名:交底内容:(1)碗扣扣件应有出厂合格证,无严重锈蚀、弯曲、压扁或裂纹,焊缝要饱满
(2)碗扣式升降钢管脚手架第一层立杆必须采纳 18m 和 3m 的立杆交错布置,往上全部用 3m 立杆,顶层用标准杆找平

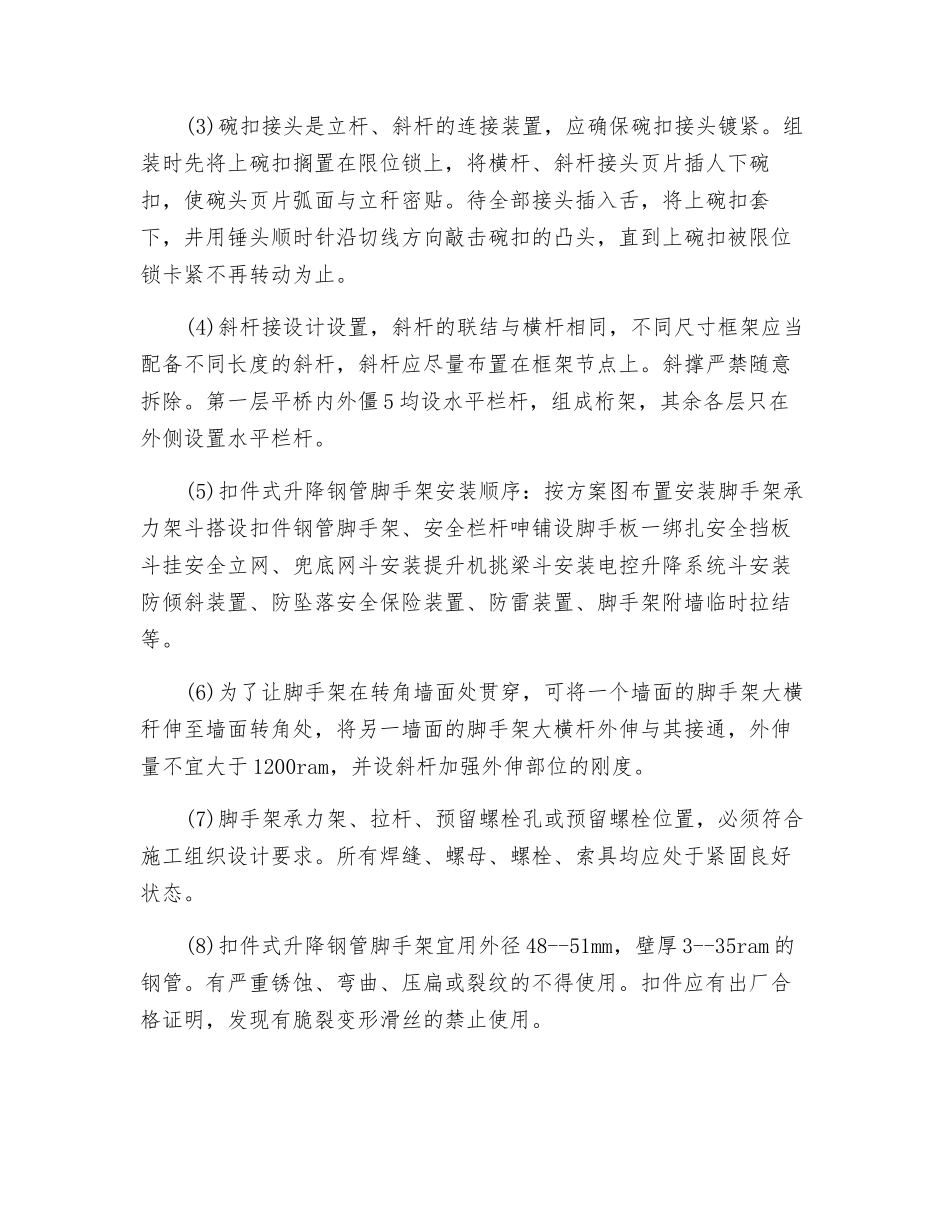

脚手架安装到二层,必须调整脚手架水平,使脚手架垂直及水平选到要求
立杆垂直必须控制在 H/400 内(L 为脚手架高度),每层平桥水平高差小于5Omm.延长方向平直偏差不大于 20mm,脚手架立杆中心与建筑物的距离误差不大于 20mm
脚手架搭设时,随安装高度的增加应实行相应的l 临时固定措施保证脚手架与建筑物连续牢固
(3)碗扣接头是立杆、斜杆的连接装置,应确保碗扣接头镀紧
组装时先将上碗扣搁置在限位锁上,将横杆、斜杆接头页片插人下碗扣,使碗头页片弧面与立秆密贴
待全部接头插入舌,将上碗扣套下,井用锤头顺时针沿切线方向敲击碗扣的凸头,直到上碗扣被限位锁卡紧不再转动为止

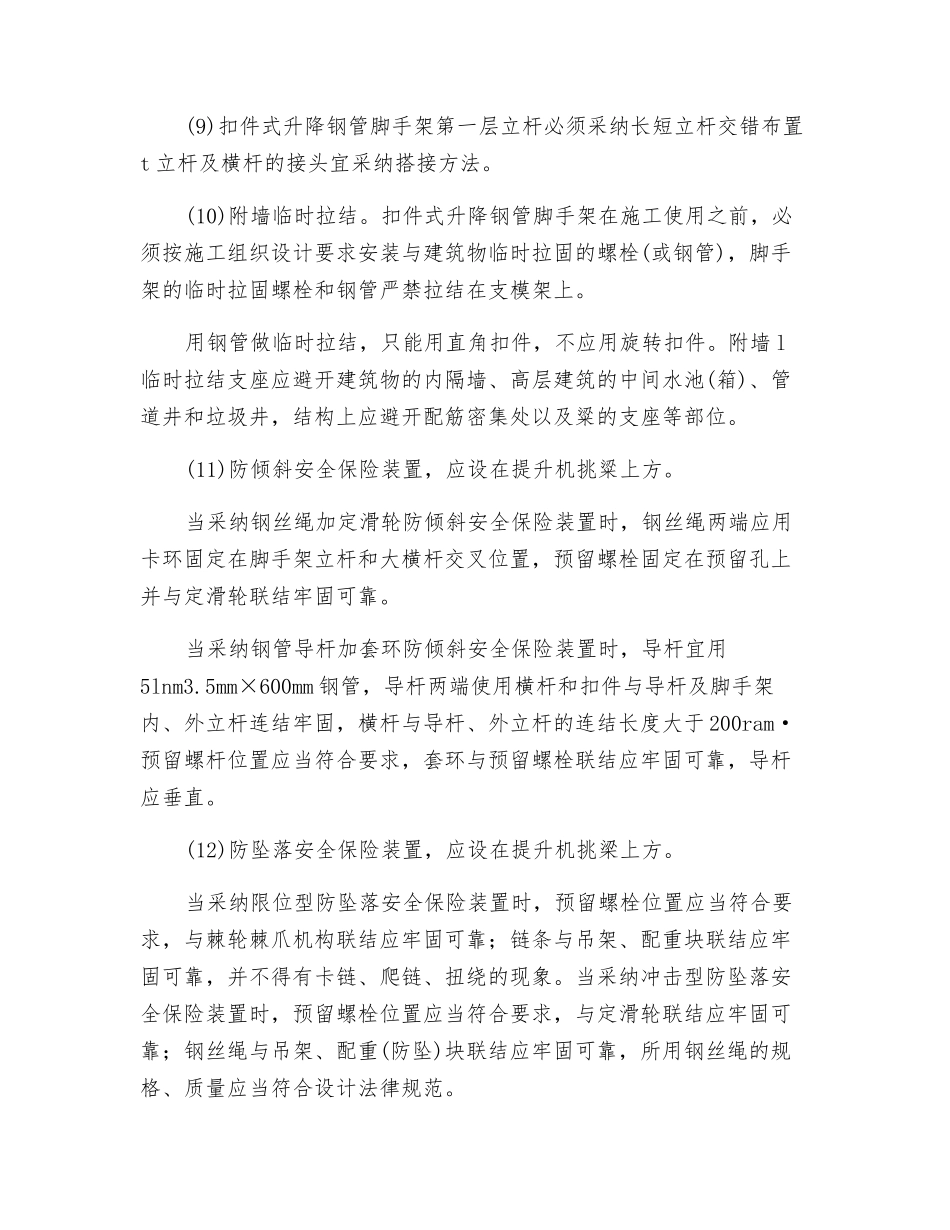

(4)斜杆接设计设置,斜杆的联结与横杆相同,不同尺寸框架应当配备不同长度的斜杆,斜杆应尽量布置在框架节点上
斜撑严禁随意拆除
第一层平桥内外僵 5 均设水平栏杆,组成桁架,其余各层只在外侧设置水平栏杆
(5)扣件式升降钢管脚手架安装顺序:按方案图布置安装脚手架承力架斗搭设扣件钢管脚手架、安全栏杆呻铺设脚手板一绑扎安全挡板斗挂安全立网、兜底网斗安装提升机挑梁斗安装电控升降系统斗安装防倾斜装置、防坠落安全保险装置、防雷装置、脚手架附墙临时拉结等
(6)为了让脚手架在转角墙面处贯穿,可将一个墙面的脚手架大横秆伸至墙面转角处,将另一墙面的脚手架大横杆外伸与其接通,外伸量不宜大于 1200ram,并设斜杆加强外伸部位的刚度
(7)脚手架承力架、拉杆、预留螺
