立井底整修安全技术措施

立井底整修安全技术措施_第1页
1/3
立井底整修安全技术措施_第2页
2/3
立井底整修安全技术措施_第3页
3/3

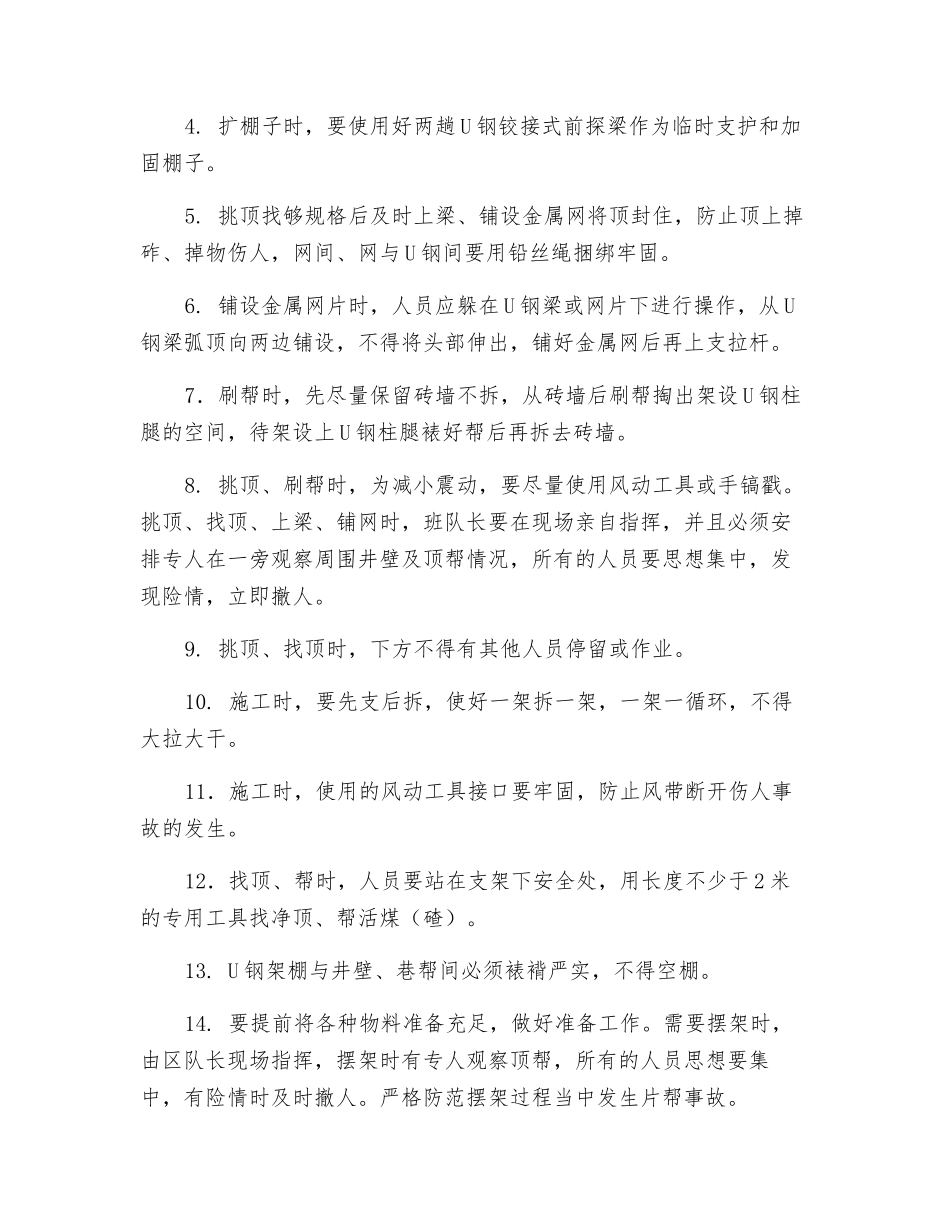

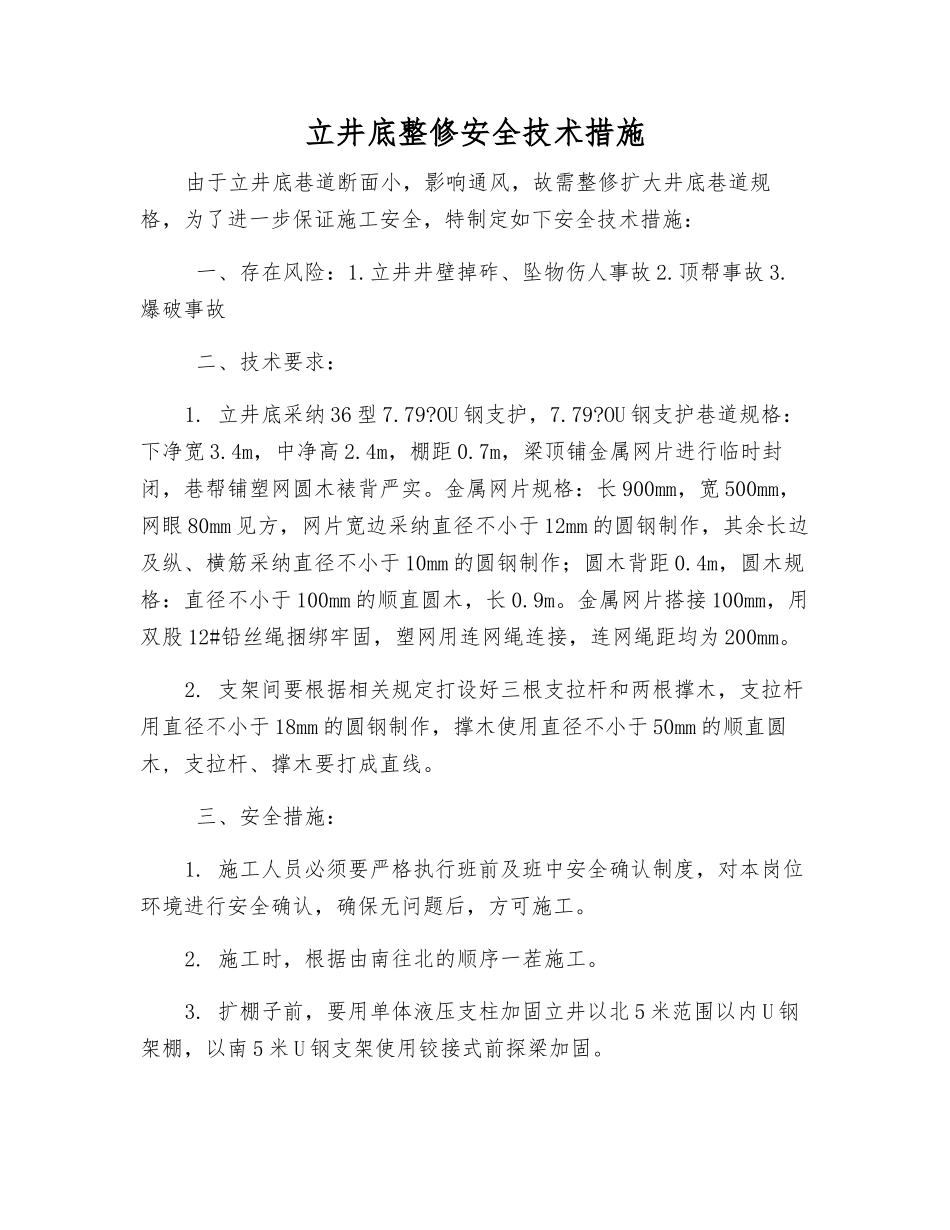

立井底整修安全技术措施由于立井底巷道断面小,影响通风,故需整修扩大井底巷道规格,为了进一步保证施工安全,特制定如下安全技术措施: 一、存在风险:1.立井井壁掉砟、坠物伤人事故 2.顶帮事故 3.爆破事故 二、技术要求:1. 立井底采纳 36 型 7.79?OU 钢支护,7.79?OU 钢支护巷道规格:下净宽 3.4m,中净高 2.4m,棚距 0.7m,梁顶铺金属网片进行临时封闭,巷帮铺塑网圆木裱背严实。金属网片规格:长 900mm,宽 500mm,网眼 80mm 见方,网片宽边采纳直径不小于 12mm 的圆钢制作,其余长边及纵、横筋采纳直径不小于 10mm 的圆钢制作;圆木背距 0.4m,圆木规格:直径不小于 100mm 的顺直圆木,长 0.9m。金属网片搭接 100mm,用双股 12#铅丝绳捆绑牢固,塑网用连网绳连接,连网绳距均为 200mm。2. 支架间要根据相关规定打设好三根支拉杆和两根撑木,支拉杆用直径不小于 18mm 的圆钢制作,撑木使用直径不小于 50mm 的顺直圆木, 支拉杆、撑木要打成直线。 三、安全措施:1. 施工人员必须要严格执行班前及班中安全确认制度,对本岗位环境进行安全确认,确保无问题后,方可施工。2. 施工时,根据由南往北的顺序一茬施工。3. 扩棚子前,要用单体液压支柱加固立井以北 5 米范围以内 U 钢架棚,以南 5 米 U 钢支架使用铰接式前探梁加固。4. 扩棚子时,要使用好两趟 U 钢铰接式前探梁作为临时支护和加固棚子。5. 挑顶找够规格后及时上梁、铺设金属网将顶封住,防止顶上掉砟、掉物伤人,网间、网与 U 钢间要用铅丝绳捆绑牢固。6. 铺设金属网片时,人员应躲在 U 钢梁或网片下进行操作,从 U钢梁弧顶向两边铺设,不得将头部伸出,铺好金属网后再上支拉杆。7.刷帮时,先尽量保留砖墙不拆,从砖墙后刷帮掏出架设 U 钢柱腿的空间,待架设上 U 钢柱腿裱好帮后再拆去砖墙。8. 挑顶、刷帮时,为减小震动,要尽量使用风动工具或手镐戳。挑顶、找顶、上梁、铺网时,班队长要在现场亲自指挥,并且必须安排专人在一旁观察周围井壁及顶帮情况,所有的人员要思想集中,发现险情,立即撤人。9. 挑顶、找顶时,下方不得有其他人员停留或作业。10. 施工时,要先支后拆,使好一架拆一架,一架一循环,不得大拉大干。11.施工时,使用的风动工具接口要牢固,防止风带断开伤人事故的发生。12.找顶、帮时,人员要站在支架下安全处,用长度不少于 2 米的专用工具找净顶、帮活煤(碴)。13. U 钢架棚与井壁、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

立井底整修安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
