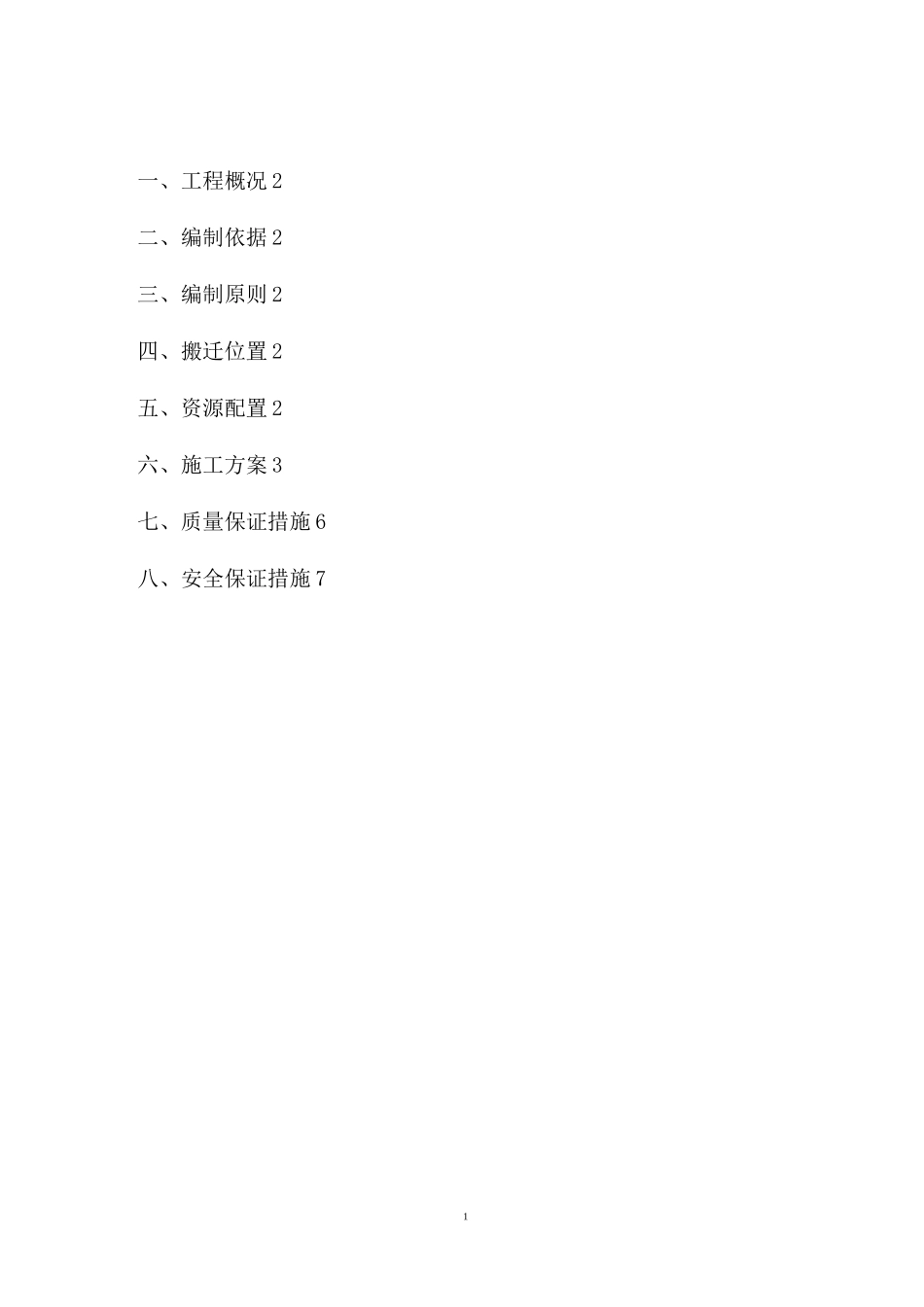

1一、工程概况 2二、编制依据 2三、编制原则 2四、搬迁位置 2五、资源配置 2六、施工方案 3七、质量保证措施 6八、安全保证措施 72泵房搬迁施工方案、工程概况在雨季对在其范围内的雨水进行及时的泄洪排水,排水路线布置在施工便道侧边,在各个排水孔设置沉淀集水井进行沉淀,沉淀后的水流入排水沟,通过排水沟汇入泵房,再一次经过沉淀后用水泵将污水沿管道排入河道,达到排污的目的
二、编制依据路跨渠生产桥设计图纸
业主对泵房进行搬迁的相关文件
三、编制原则围绕泵房搬迁的特点和质量要求,选用钢筋混凝土与砌砖相结合的施工技术、配置足量的设备和人力
加强管理、统筹安排、合理施工,注重环保、安全,同时做好施工现场文明施工
四、搬迁位置在顺沿渠路方向左边 6m,原泵房位置南 100m,重新进行泵房施工
五、资源配置(1)人员配置人员配置表 5-1

序号LJU/亠冈位人员(个)»a1管理32技术43技工114普工95挖机司机33设备配置表 5-2
序号设备名称数量规格型号主要工作性能指标/用途1挖机1 辆2装载机1 辆3钢筋加工台1 套4水泵2 台5氧气乙炔1 套36电焊机1 台六、施工方案总体施工方案:先从泵房到新布置的地方对已埋管路进行确认,在不影响排水的情况下对新泵房进行施工,新泵房采用钢筋混凝土结构,顶部的泵房采用砖进行砌筑
在施工过程中从老泵房把直径 150 钢管引到到新泵房和水泵连接;建管部方向的排水管道,进行铺设预埋,连接到新泵房,最后对铺设管道沟槽进行回填压实
地面高程为 102
7m,地面开挖到高程 99m
1 准备工作在施工位置的前方采取断流,用水泵连接管道直接排到原有泵房里进行外排
2 施工方法(1)施工顺序先对新泵房进行土方开挖,开挖至设计高程再对基础土进行夯实,底板浇筑5cm 垫层,底板绑扎单层钢筋网片钢筋,浇筑 C20 混凝土 30cm 厚,再进行墙体钢筋网
