页脚内容 17通道涵施工方案一、编制依据1、《公路桥涵施工技术规范》(JTG/TF50-2011)
2、《公路工程质量检验评定标准》(JTGF80/1—2004)
3、遂资眉高速公路眉山段建设项目《两阶段施工图设计》(第三册第三分册、第四册第三分册)、涵洞通用图
4、国家和当地政府关于安全生产、文明施工、环境保护和卫生及土地租用等方面的法律法规、条例和有关规定要求
二、工程概况1、本施工段通道涵设置每 6 米一道伸缩缝,缝宽 2cm,缝内填沥青麻絮或不透水材料,缝线要直顺,缝面沥青要均匀;基坑开挖到基底设计标高后根据实际地质情况检查承载力
2、本施工段通道涵:38 道,设计皆为暗涵,其中盖板采用 C30 混凝土;台身、基础均采用 C20 混凝土;洞口八字墙基础、墙身均采用 C20 混凝土;通道铺底采用 C15 混凝土,铺砌采用 C20 混凝土
进出口设跨沟盖板,接路基赔路
HRB335 钢筋 465 吨,C30 砼:约2049m3,C20 砼:约 16742m3
三、施工准备1、首先进行施工放样,确定涵洞位置,便于施工场地、机械、人员的组织
2、材料堆放场在本施工段内
3、搭设钢筋加工场地,场地采取下支上覆的保护措施,排水沟良好通畅,防止雨水侵入,地面保持干燥,避免腐蚀钢筋;4、砼浇筑前期采用商砼,后期采用冷中坝搅拌站砼
5、施工用电采用与当地动力线接驳,另外备用 1 台 30KW 发电机
6、施工队伍由涵洞协作队进行专业化施工
对上岗人员进行专业的技术培训

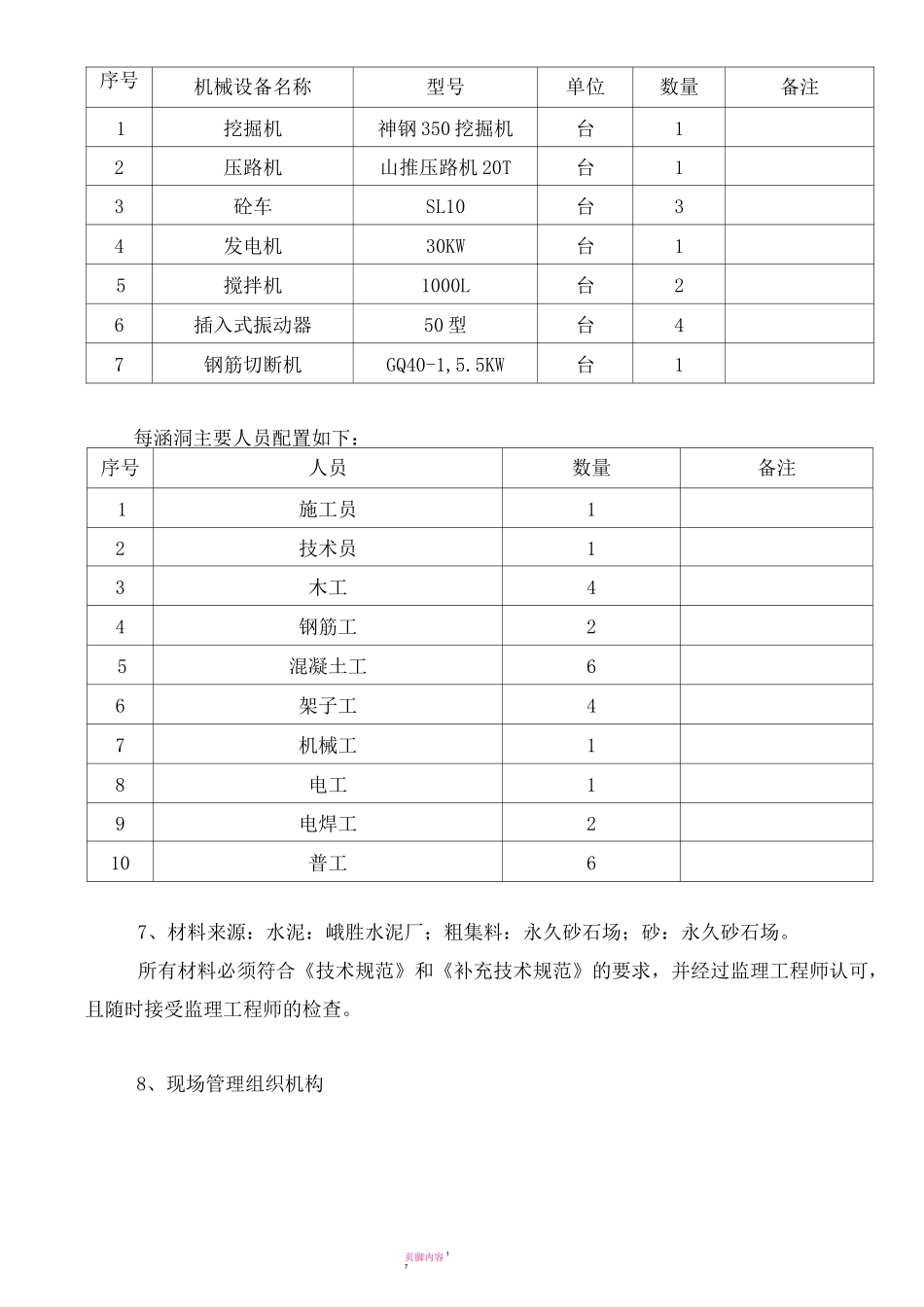

每涵洞机械、人员配备如下:每涵洞主要机械设备配置如下:页脚内容 17序号机械设备名称型号单位数量备注1挖掘机神钢 350 挖掘机台12压路机山推压路机 20T台13砼车SL10台34发电机30KW台15搅拌机1000L台26插入式振动器50 型台47钢筋切断机GQ40-1,5

5KW台1每涵洞主要人员配置如下:序号人员
