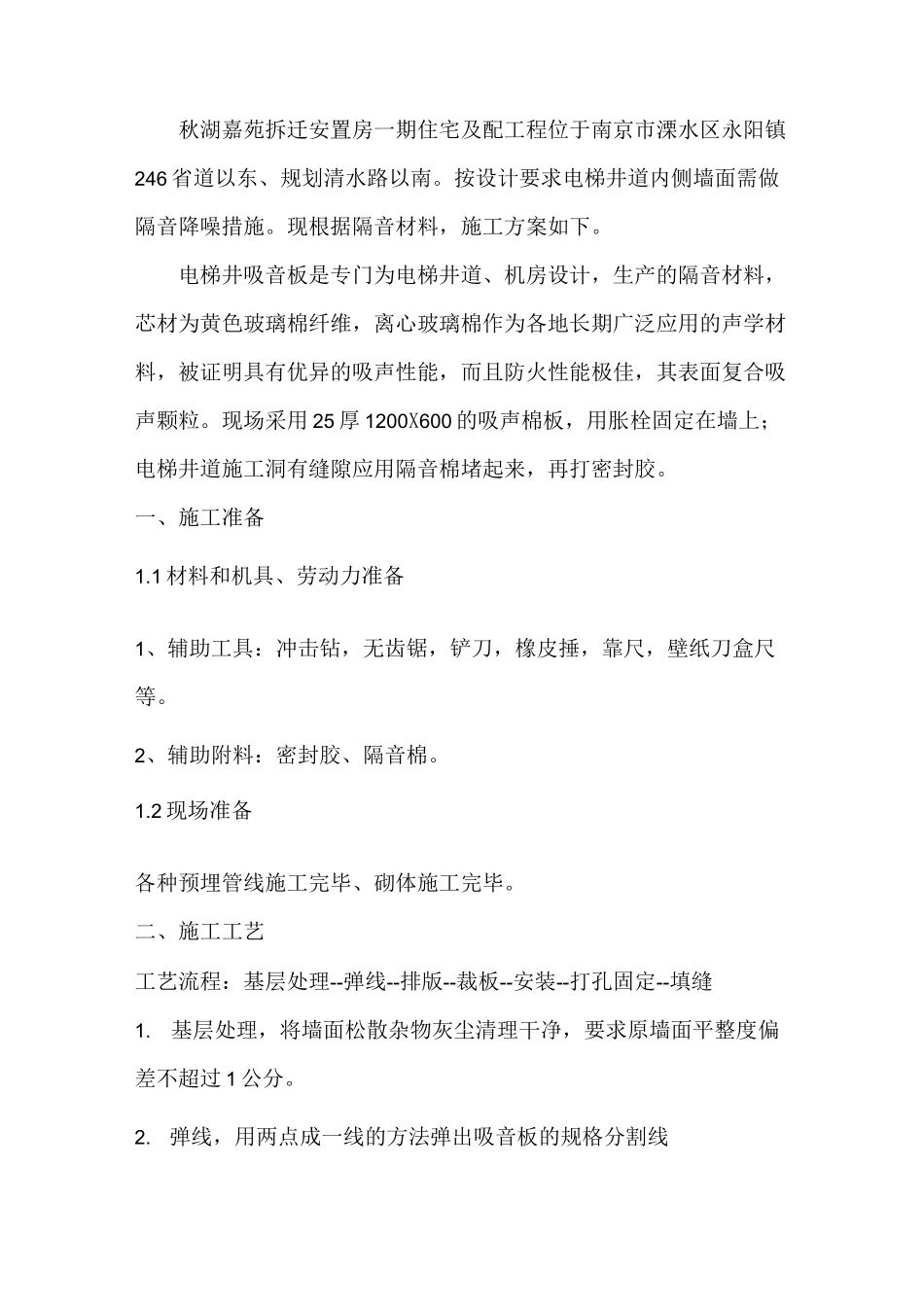

南京溧水中山保障房建设有限公司秋湖嘉苑拆迁安置房项目电梯井道隔音施工方案编制人:审核人:审批人:江苏华飞建设集团有限公司二 0 一八年五月电梯井道隔音施工方案秋湖嘉苑拆迁安置房一期住宅及配工程位于南京市溧水区永阳镇246 省道以东、规划清水路以南。按设计要求电梯井道内侧墙面需做隔音降噪措施。现根据隔音材料,施工方案如下。电梯井吸音板是专门为电梯井道、机房设计,生产的隔音材料,芯材为黄色玻璃棉纤维,离心玻璃棉作为各地长期广泛应用的声学材料,被证明具有优异的吸声性能,而且防火性能极佳,其表面复合吸声颗粒。现场采用 25 厚 1200X600 的吸声棉板,用胀栓固定在墙上;电梯井道施工洞有缝隙应用隔音棉堵起来,再打密封胶。一、施工准备1.1 材料和机具、劳动力准备1、辅助工具:冲击钻,无齿锯,铲刀,橡皮捶,靠尺,壁纸刀盒尺等。2、辅助附料:密封胶、隔音棉。1.2 现场准备各种预埋管线施工完毕、砌体施工完毕。二、施工工艺工艺流程:基层处理--弹线--排版--裁板--安装--打孔固定--填缝1.基层处理,将墙面松散杂物灰尘清理干净,要求原墙面平整度偏差不超过 1 公分。2.弹线,用两点成一线的方法弹出吸音板的规格分割线3.排板,按照弹好的线进行排板,排板整齐,紧密,上下错缝,特别是对不规则的梁柱小板做到均匀拼缝严密。4.裁板,裁板应用壁纸刀和直尺,要小心谨慎的进行裁板,保证板面平直不掉边角。5.安装,电梯井道内施工采用轿厢作为垂直运输工具,施工洞或有缝隙应用隔音棉堵起来,再打密封胶,凹凸面朝外,从下往上依次安装吸音板,安装时随时用靠尺检查吸音板的平整度和垂直度。6.固定,,50 宽镀锌铁条间距 500 作为压条,用保温钉固定,每平米保温钉 8 个左右,用电钻钻出孔,进入结构墙孔的深度约 50mm,同时孔深考虑隔音板的厚度,即可打入塑料胀管及压盘。胀栓的长度要合适,过长,松动不牢固,过短,压盘起不到固定作用。一定要塑料胀管固定压盘与板面的连接,使压盘嵌入板面的深度一致。三、保证质量措施为了更好地达到吸音隔音的效果,吸音板安装采取如下质量保证措施1 吸音板材料性能严格按照要求进场。2 质量检查验收程序。3 质量控制程序。四、文明施工与安全生产4.1、文明施工1、项目施工现场必须严格执行市建委频发的“四项基本标准”各职能部门的管理人员必须协同运作,为安全文明工地打好基础。2、项目施工现场的材料及垃圾,必须要求按照总包方总平面图的要求定点堆放,...
