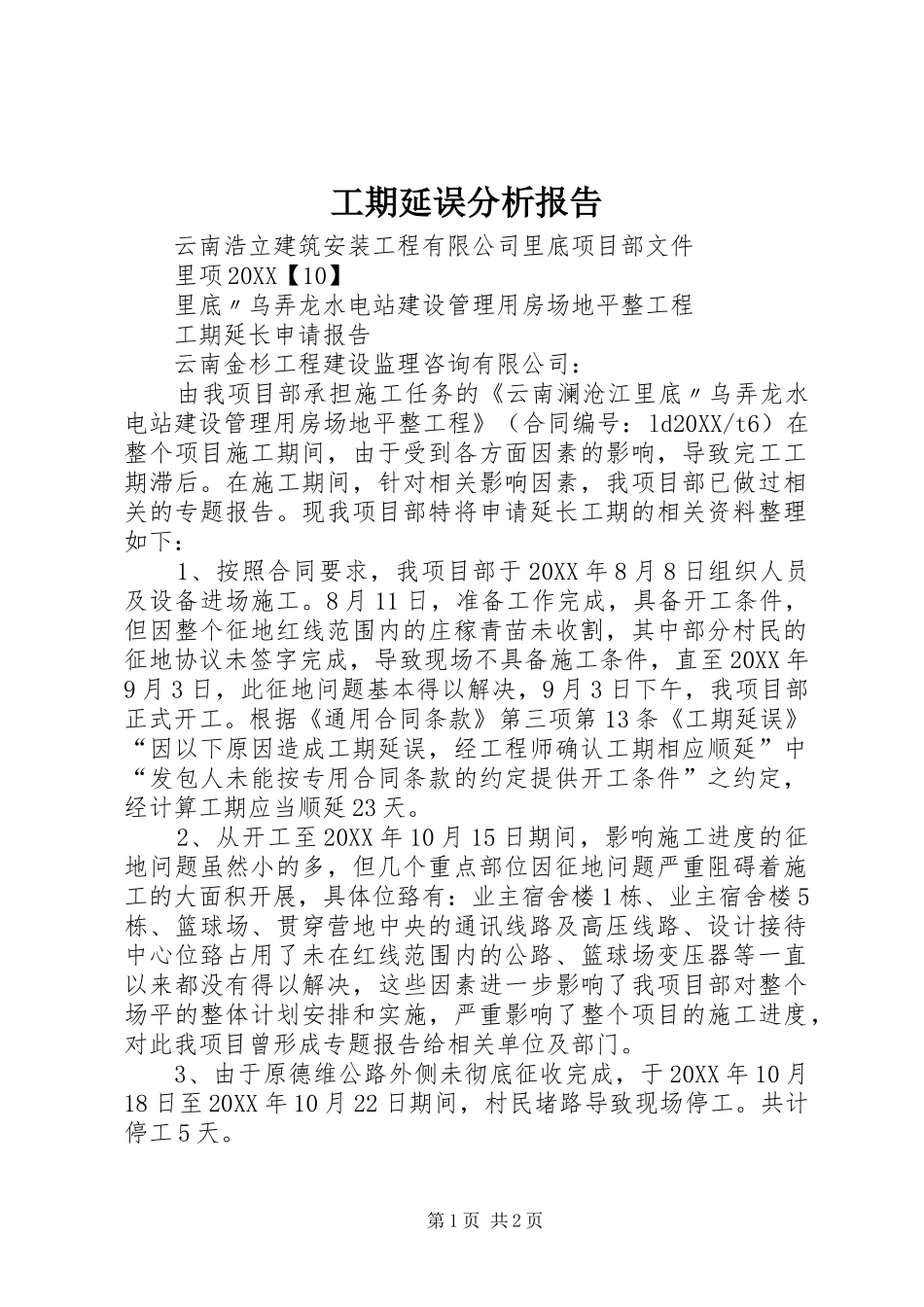

工期延误分析报告云南浩立建筑安装工程有限公司里底项目部文件里项20XX【10】里底〃乌弄龙水电站建设管理用房场地平整工程工期延长申请报告云南金杉工程建设监理咨询有限公司:由我项目部承担施工任务的《云南澜沧江里底〃乌弄龙水电站建设管理用房场地平整工程》(合同编号:ld20XX/t6)在整个项目施工期间,由于受到各方面因素的影响,导致完工工期滞后
在施工期间,针对相关影响因素,我项目部已做过相关的专题报告
现我项目部特将申请延长工期的相关资料整理如下:1、按照合同要求,我项目部于20XX年8月8日组织人员及设备进场施工
8月11日,准备工作完成,具备开工条件,但因整个征地红线范围内的庄稼青苗未收割,其中部分村民的征地协议未签字完成,导致现场不具备施工条件,直至20XX年9月3日,此征地问题基本得以解决,9月3日下午,我项目部正式开工
根据《通用合同条款》第三项第13条《工期延误》“因以下原因造成工期延误,经工程师确认工期相应顺延”中“发包人未能按专用合同条款的约定提供开工条件”之约定,经计算工期应当顺延23天
2、从开工至20XX年10月15日期间,影响施工进度的征地问题虽然小的多,但几个重点部位因征地问题严重阻碍着施工的大面积开展,具体位臵有:业主宿舍楼1栋、业主宿舍楼5栋、篮球场、贯穿营地中央的通讯线路及高压线路、设计接待中心位臵占用了未在红线范围内的公路、篮球场变压器等一直以来都没有得以解决,这些因素进一步影响了我项目部对整个场平的整体计划安排和实施,严重影响了整个项目的施工进度,对此我项目曾形成专题报告给相关单位及部门
3、由于原德维公路外侧未彻底征收完成,于20XX年10月18日至20XX年10月22日期间,村民堵路导致现场停工
共计停工5天

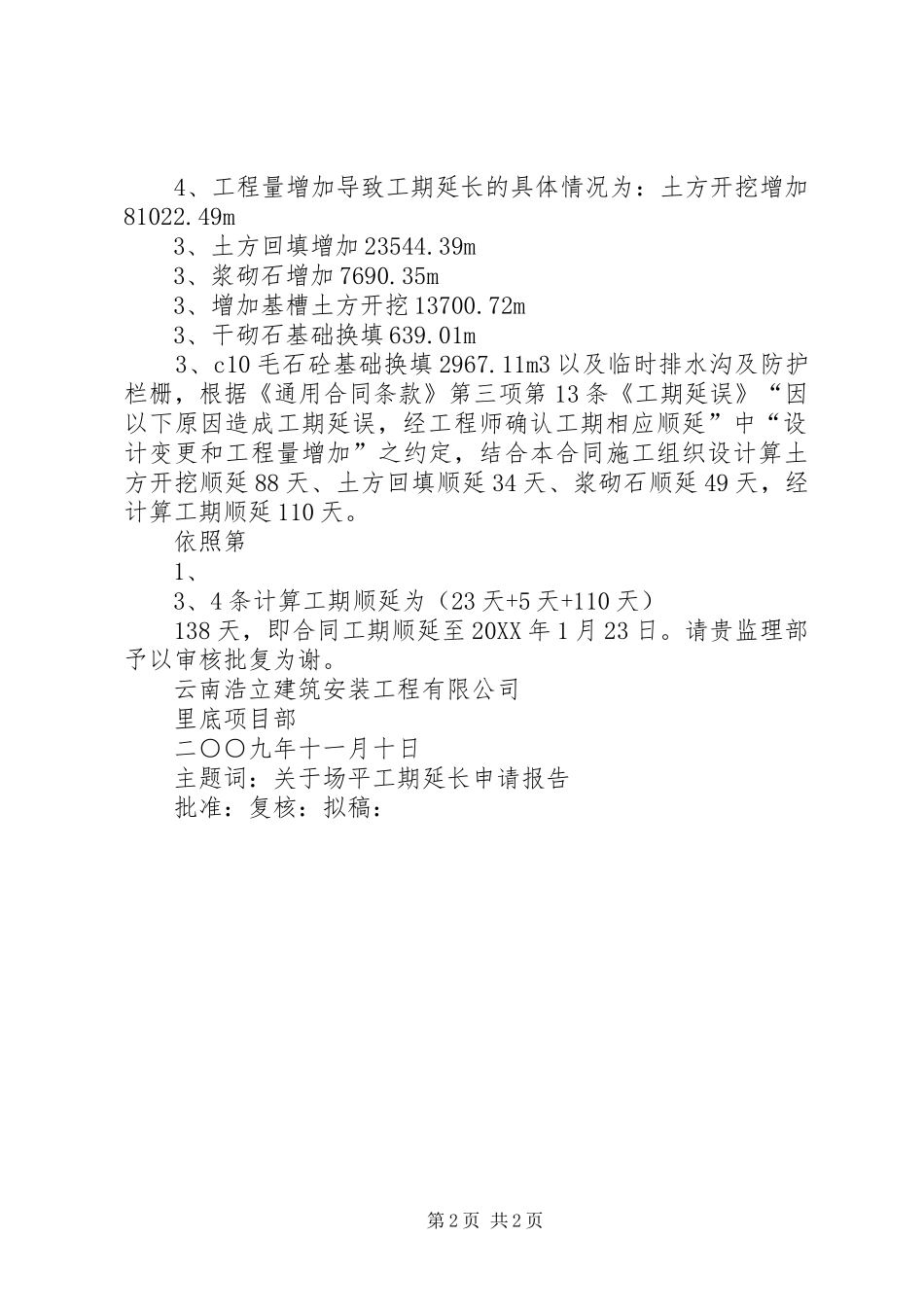

第1页共2页4、工程量增加导致工期延长的具体情况为:土方开挖增加81022
49m3、土方回填增加23544
39m3、浆砌石
