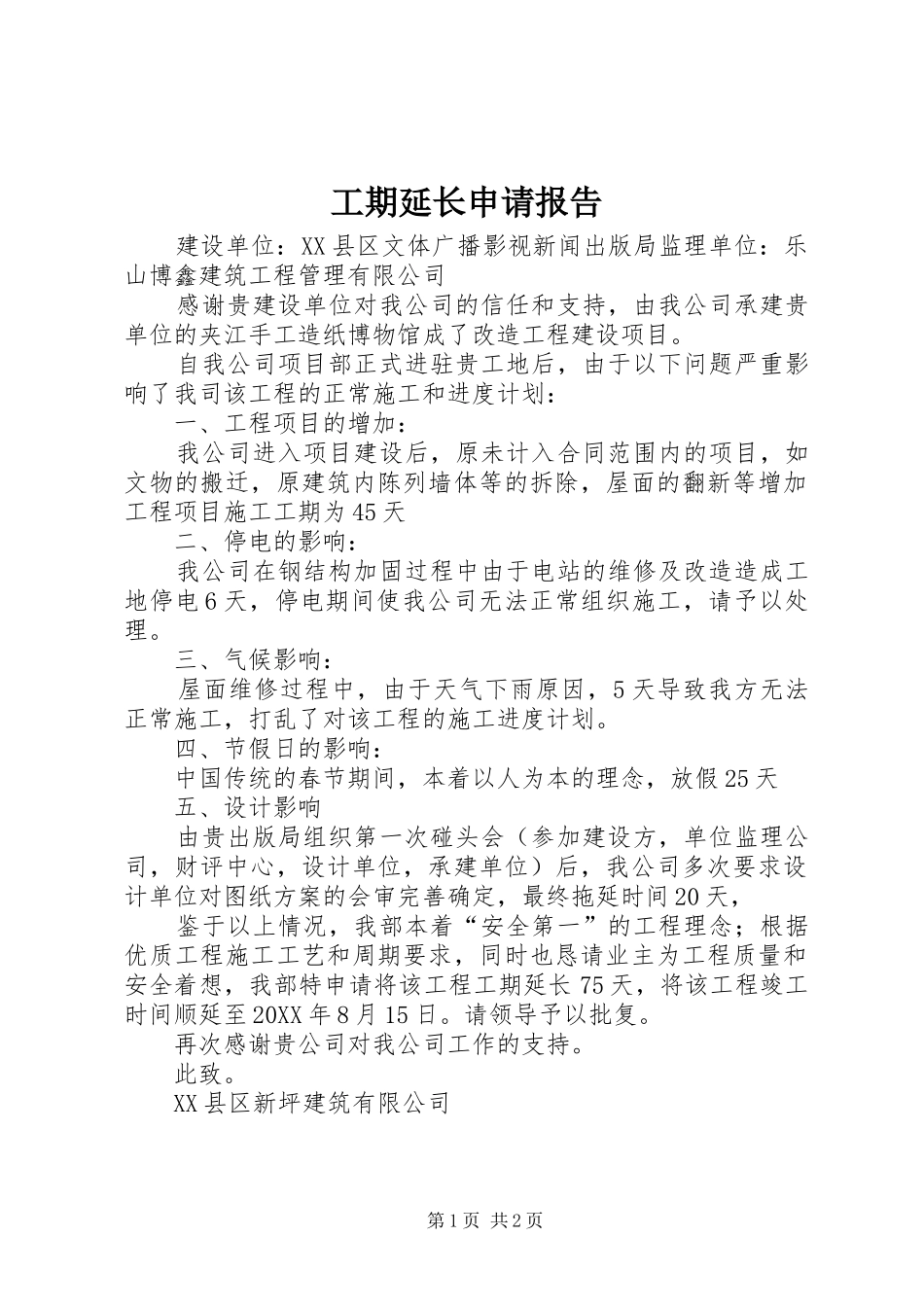

工期延长申请报告建设单位:XX县区文体广播影视新闻出版局监理单位:乐山博鑫建筑工程管理有限公司感谢贵建设单位对我公司的信任和支持,由我公司承建贵单位的夹江手工造纸博物馆成了改造工程建设项目。自我公司项目部正式进驻贵工地后,由于以下问题严重影响了我司该工程的正常施工和进度计划:一、工程项目的增加:我公司进入项目建设后,原未计入合同范围内的项目,如文物的搬迁,原建筑内陈列墙体等的拆除,屋面的翻新等增加工程项目施工工期为45天二、停电的影响:我公司在钢结构加固过程中由于电站的维修及改造造成工地停电6天,停电期间使我公司无法正常组织施工,请予以处理。三、气候影响:屋面维修过程中,由于天气下雨原因,5天导致我方无法正常施工,打乱了对该工程的施工进度计划。四、节假日的影响:中国传统的春节期间,本着以人为本的理念,放假25天五、设计影响由贵出版局组织第一次碰头会(参加建设方,单位监理公司,财评中心,设计单位,承建单位)后,我公司多次要求设计单位对图纸方案的会审完善确定,最终拖延时间20天,鉴于以上情况,我部本着“安全第一”的工程理念;根据优质工程施工工艺和周期要求,同时也恳请业主为工程质量和安全着想,我部特申请将该工程工期延长75天,将该工程竣工时间顺延至20XX年8月15日。请领导予以批复。再次感谢贵公司对我公司工作的支持。此致。XX县区新坪建筑有限公司第1页共2页20XX年5月6日第2页共2页
