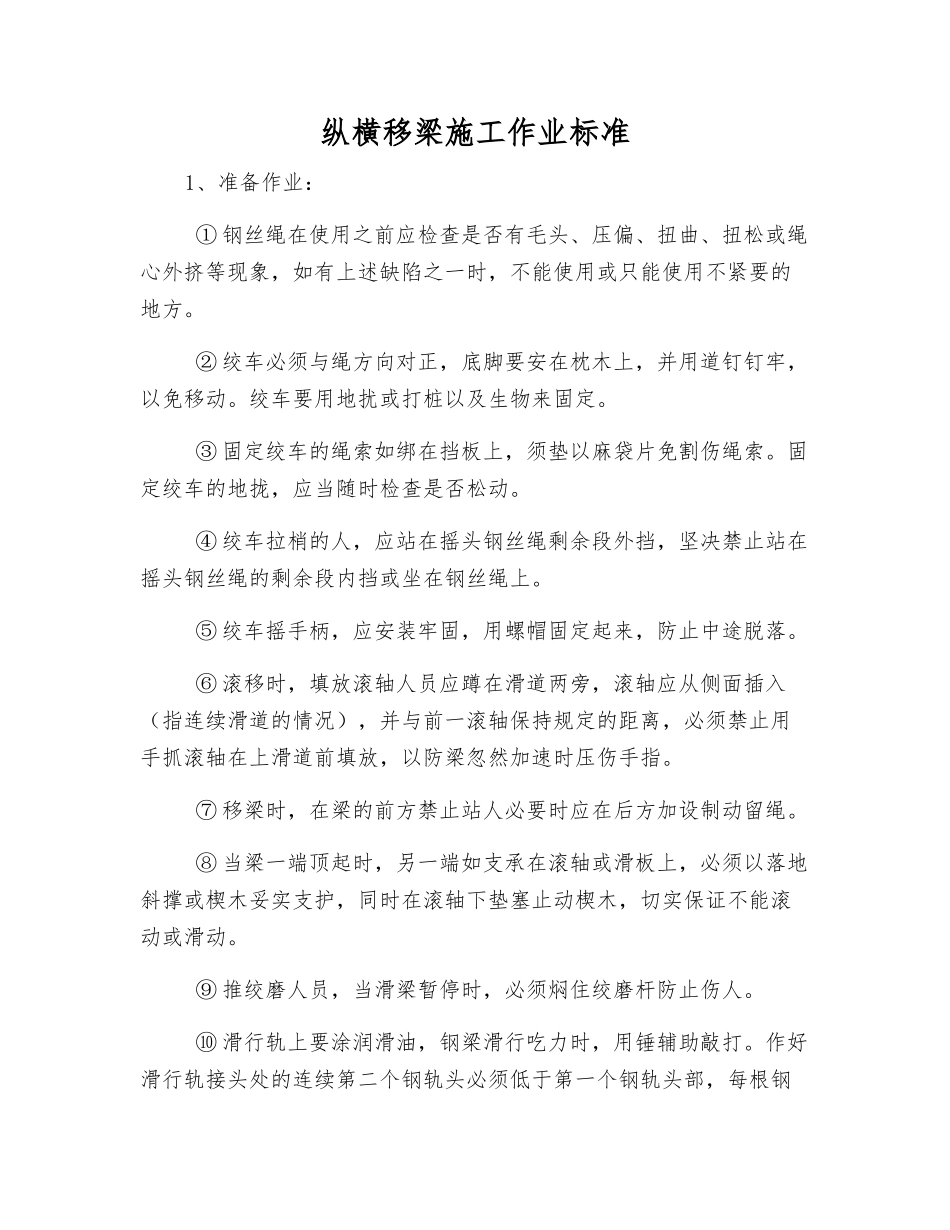

纵横移梁施工作业标准1、准备作业: ① 钢丝绳在使用之前应检查是否有毛头、压偏、扭曲、扭松或绳心外挤等现象,如有上述缺陷之一时,不能使用或只能使用不紧要的地方
② 绞车必须与绳方向对正,底脚要安在枕木上,并用道钉钉牢,以免移动
绞车要用地扰或打桩以及生物来固定
③ 固定绞车的绳索如绑在挡板上,须垫以麻袋片免割伤绳索
固定绞车的地拢,应当随时检查是否松动
④ 绞车拉梢的人,应站在摇头钢丝绳剩余段外挡,坚决禁止站在摇头钢丝绳的剩余段内挡或坐在钢丝绳上
⑤ 绞车摇手柄,应安装牢固,用螺帽固定起来,防止中途脱落
⑥ 滚移时,填放滚轴人员应蹲在滑道两旁,滚轴应从侧面插入(指连续滑道的情况),并与前一滚轴保持规定的距离,必须禁止用手抓滚轴在上滑道前填放,以防梁忽然加速时压伤手指
⑦ 移梁时,在梁的前方禁止站人必要时应在后方加设制动留绳
⑧ 当梁一端顶起时,另一端如支承在滚轴或滑板上,必须以落地斜撑或楔木妥实支护,同时在滚轴下垫塞止动楔木,切实保证不能滚动或滑动
⑨ 推绞磨人员,当滑梁暂停时,必须焖住绞磨杆防止伤人
⑩ 滑行轨上要涂润滑油,钢梁滑行吃力时,用锤辅助敲打

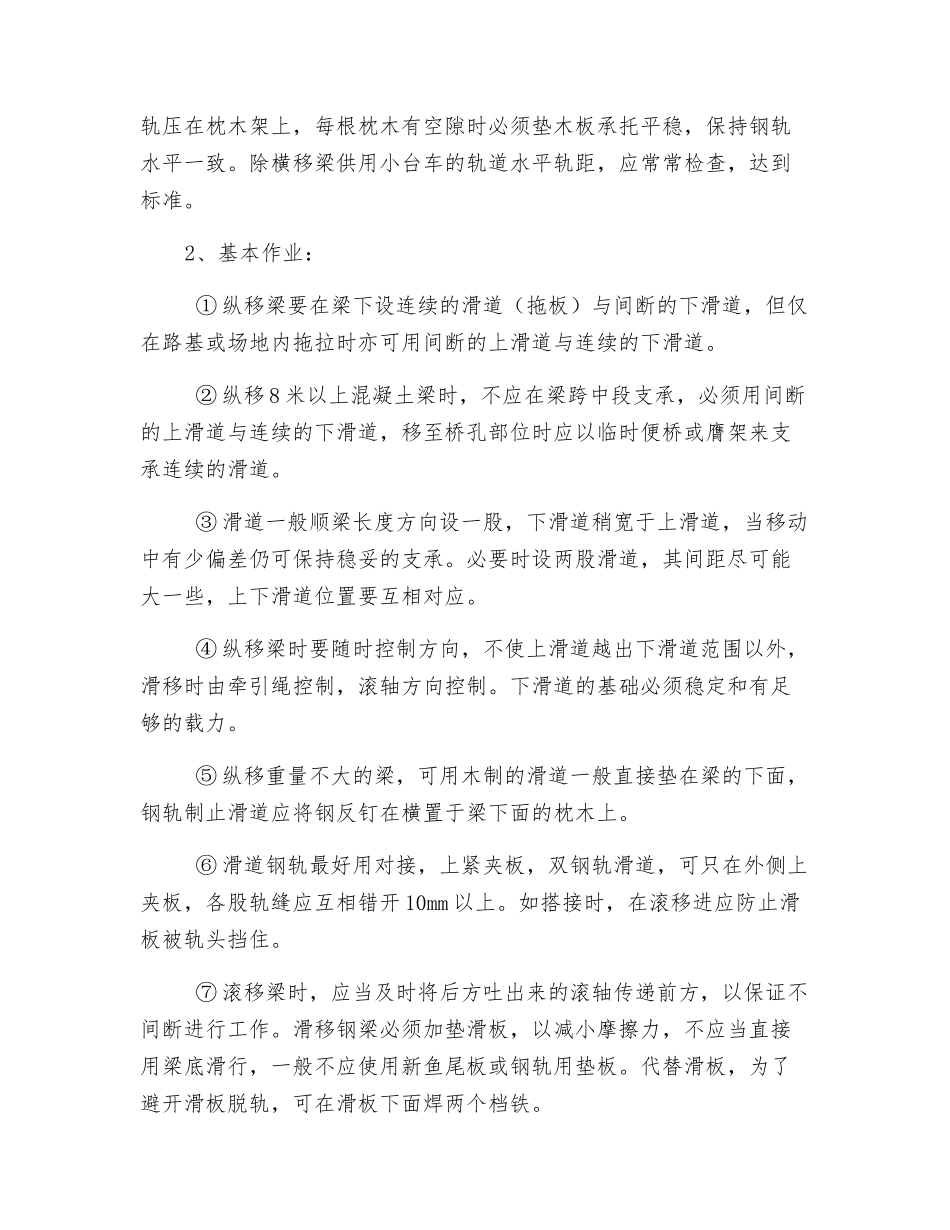

作好滑行轨接头处的连续第二个钢轨头必须低于第一个钢轨头部,每根钢轨压在枕木架上,每根枕木有空隙时必须垫木板承托平稳,保持钢轨水平一致
除横移梁供用小台车的轨道水平轨距,应常常检查,达到标准
2、基本作业: ① 纵移梁要在梁下设连续的滑道(拖板)与间断的下滑道,但仅在路基或场地内拖拉时亦可用间断的上滑道与连续的下滑道
② 纵移 8 米以上混凝土梁时,不应在梁跨中段支承,必须用间断的上滑道与连续的下滑道,移至桥孔部位时应以临时便桥或膺架来支承连续的滑道
③ 滑道一般顺梁长度方向设一股,下滑道稍宽于上滑道,当移动中有少偏差仍可保持稳妥的支承
必要时设两股滑道,其间距尽可能大一些,上下滑道位置要互相对应
