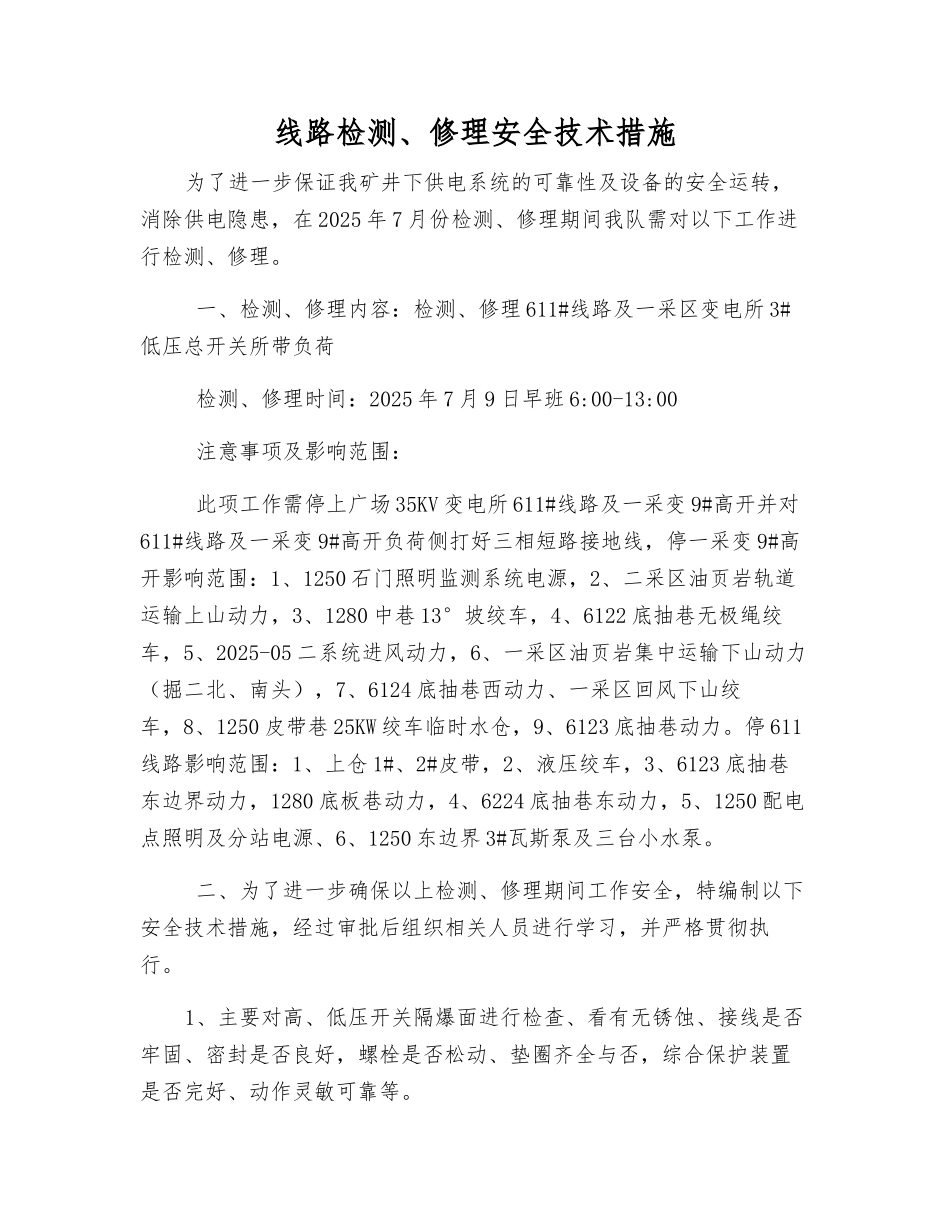

线路检测、修理安全技术措施为了进一步保证我矿井下供电系统的可靠性及设备的安全运转,消除供电隐患,在 2025 年 7 月份检测、修理期间我队需对以下工作进行检测、修理
一、检测、修理内容:检测、修理 611#线路及一采区变电所 3#低压总开关所带负荷 检测、修理时间:2025 年 7 月 9 日早班 6:00-13:00 注意事项及影响范围: 此项工作需停上广场 35KV 变电所 611#线路及一采变 9#高开并对611#线路及一采变 9#高开负荷侧打好三相短路接地线,停一采变 9#高开影响范围:1、1250 石门照明监测系统电源,2、二采区油页岩轨道运输上山动力,3、1280 中巷 13°坡绞车,4、6122 底抽巷无极绳绞车,5、2025-05 二系统进风动力,6、一采区油页岩集中运输下山动力(掘二北、南头),7、6124 底抽巷西动力、一采区回风下山绞车,8、1250 皮带巷 25KW 绞车临时水仓,9、6123 底抽巷动力
停 611线路影响范围:1、上仓 1#、2#皮带,2、液压绞车,3、6123 底抽巷东边界动力,1280 底板巷动力,4、6224 底抽巷东动力,5、1250 配电点照明及分站电源、6、1250 东边界 3#瓦斯泵及三台小水泵
二、为了进一步确保以上检测、修理期间工作安全,特编制以下安全技术措施,经过审批后组织相关人员进行学习,并严格贯彻执行
1、主要对高、低压开关隔爆面进行检查、看有无锈蚀、接线是否牢固、密封是否良好,螺栓是否松动、垫圈齐全与否,综合保护装置是否完好、动作灵敏可靠等
2、检测、修理期间必须提前到机运部办理停电工作票,检测、修理时严禁搭车作业,611#线路停电时,由机运部指定专人办理工作票,并联系动力厂变电所停送电,无工作票不得进行检测、修理
3、检测、修理期间必须提前准备好工器具、相同等级的验电笔、接地线、防锈油、密封圈等材
