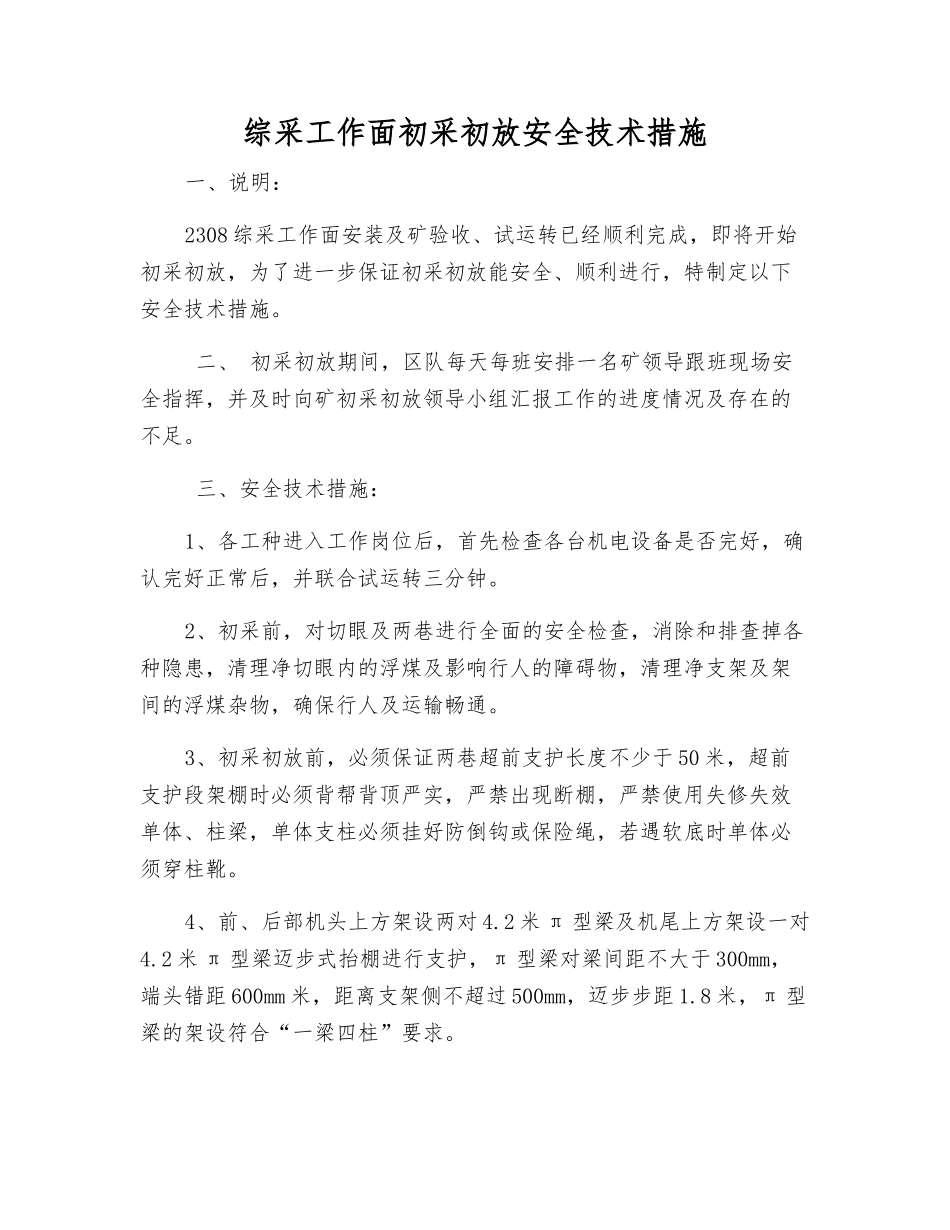

综采工作面初采初放安全技术措施一、说明:2308 综采工作面安装及矿验收、试运转已经顺利完成,即将开始初采初放,为了进一步保证初采初放能安全、顺利进行,特制定以下安全技术措施
二、 初采初放期间,区队每天每班安排一名矿领导跟班现场安全指挥,并及时向矿初采初放领导小组汇报工作的进度情况及存在的不足
三、安全技术措施:1、各工种进入工作岗位后,首先检查各台机电设备是否完好,确认完好正常后,并联合试运转三分钟
2、初采前,对切眼及两巷进行全面的安全检查,消除和排查掉各种隐患,清理净切眼内的浮煤及影响行人的障碍物,清理净支架及架间的浮煤杂物,确保行人及运输畅通

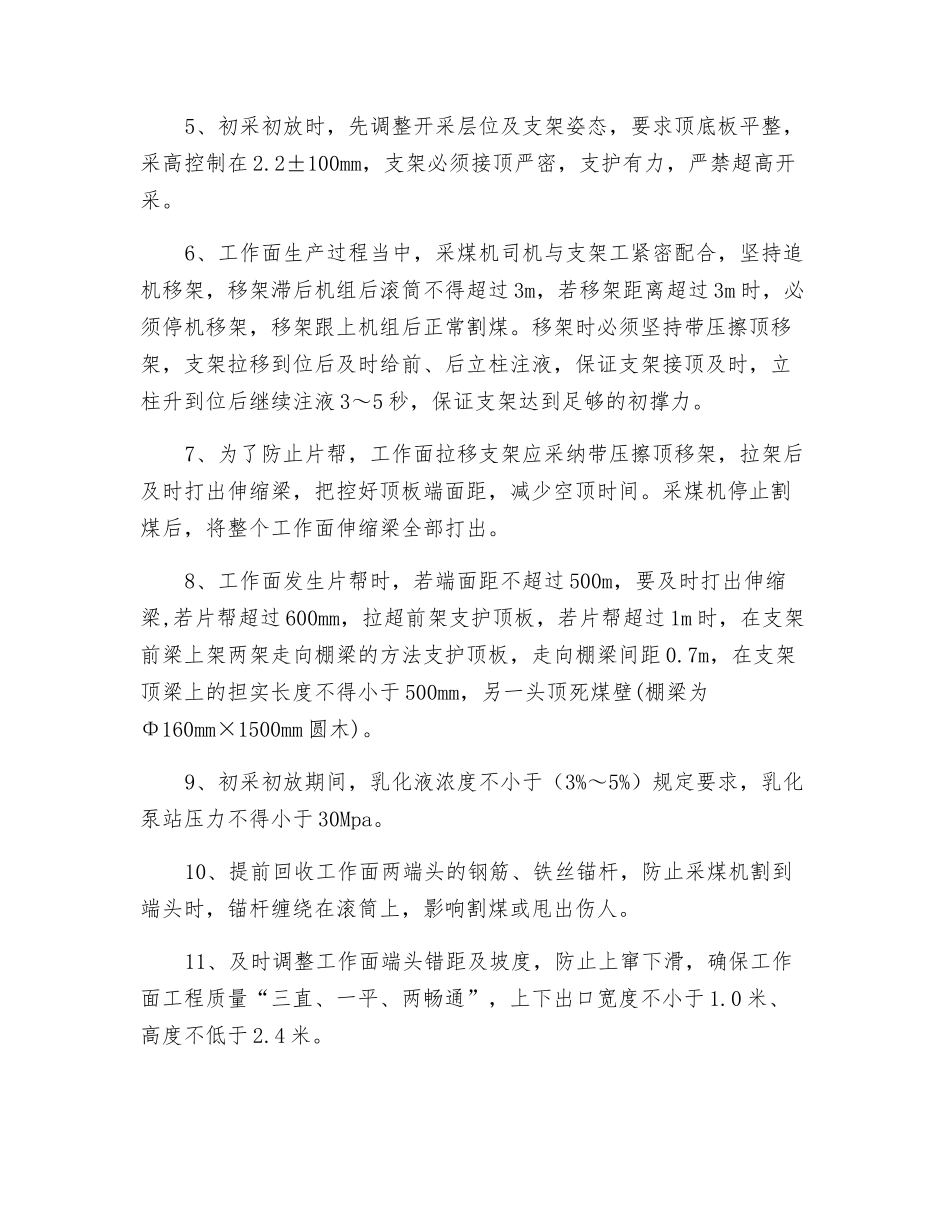

3、初采初放前,必须保证两巷超前支护长度不少于 50 米,超前支护段架棚时必须背帮背顶严实,严禁出现断棚,严禁使用失修失效单体、柱梁,单体支柱必须挂好防倒钩或保险绳,若遇软底时单体必须穿柱靴
4、前、后部机头上方架设两对 4
2 米 π 型梁及机尾上方架设一对4
2 米 π 型梁迈步式抬棚进行支护,π 型梁对梁间距不大于 300mm,端头错距 600mm 米,距离支架侧不超过 500mm,迈步步距 1
8 米,π 型梁的架设符合“一梁四柱”要求
5、初采初放时,先调整开采层位及支架姿态,要求顶底板平整,采高控制在 2
2±100mm,支架必须接顶严密,支护有力,严禁超高开采

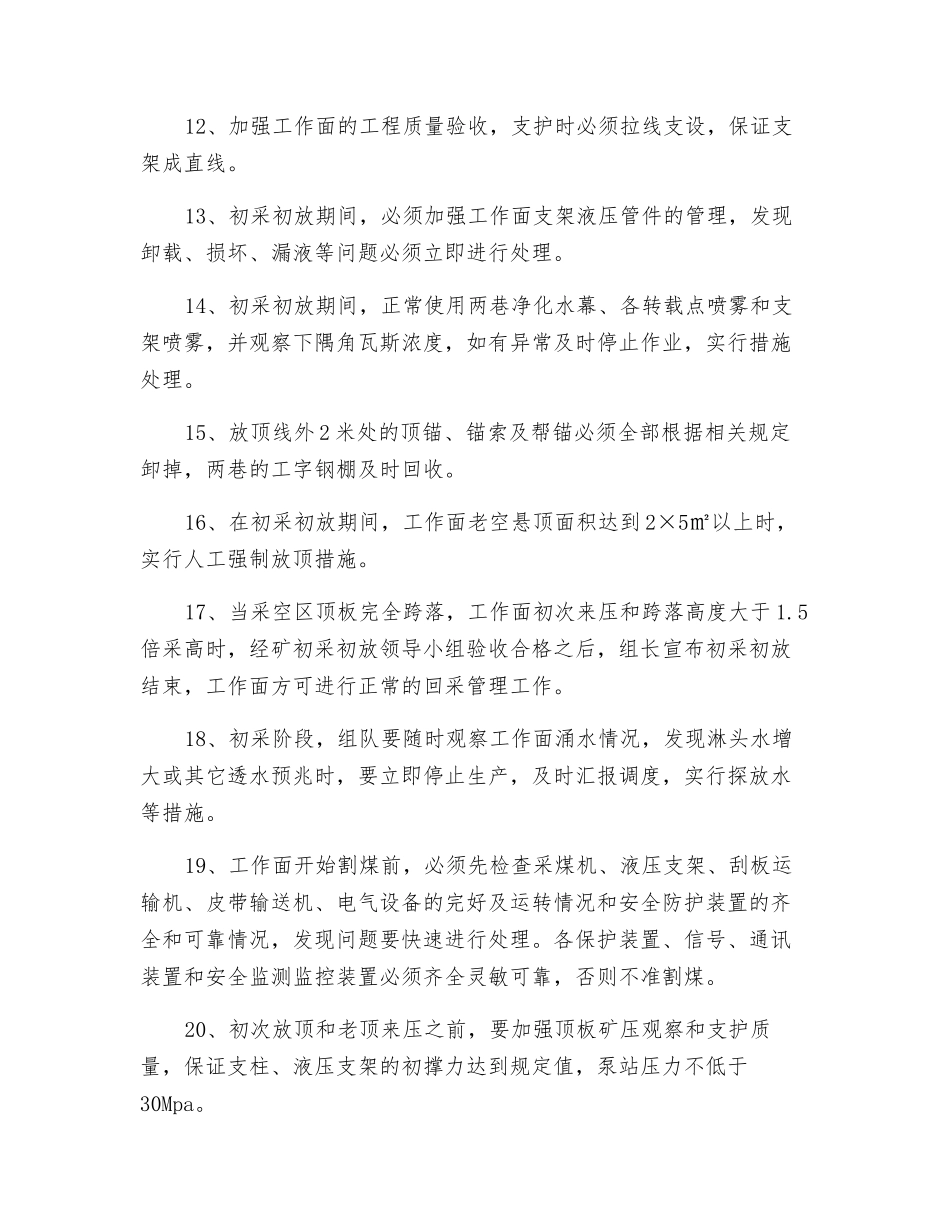

6、工作面生产过程当中,采煤机司机与支架工紧密配合,坚持追机移架,移架滞后机组后滚筒不得超过 3m,若移架距离超过 3m 时,必须停机移架,移架跟上机组后正常割煤
移架时必须坚持带压擦顶移架,支架拉移到位后及时给前、后立柱注液,保证支架接顶及时,立柱升到位后继续注液 3~5 秒,保证支架达到足够的初撑力
7、为了防止片帮,工作面拉移支架应采纳带压擦顶移架,拉架后及时打出伸缩梁,把控好顶板端面距,减少空顶时间
采煤机停止割煤后,将整个工作面伸缩梁全部打
