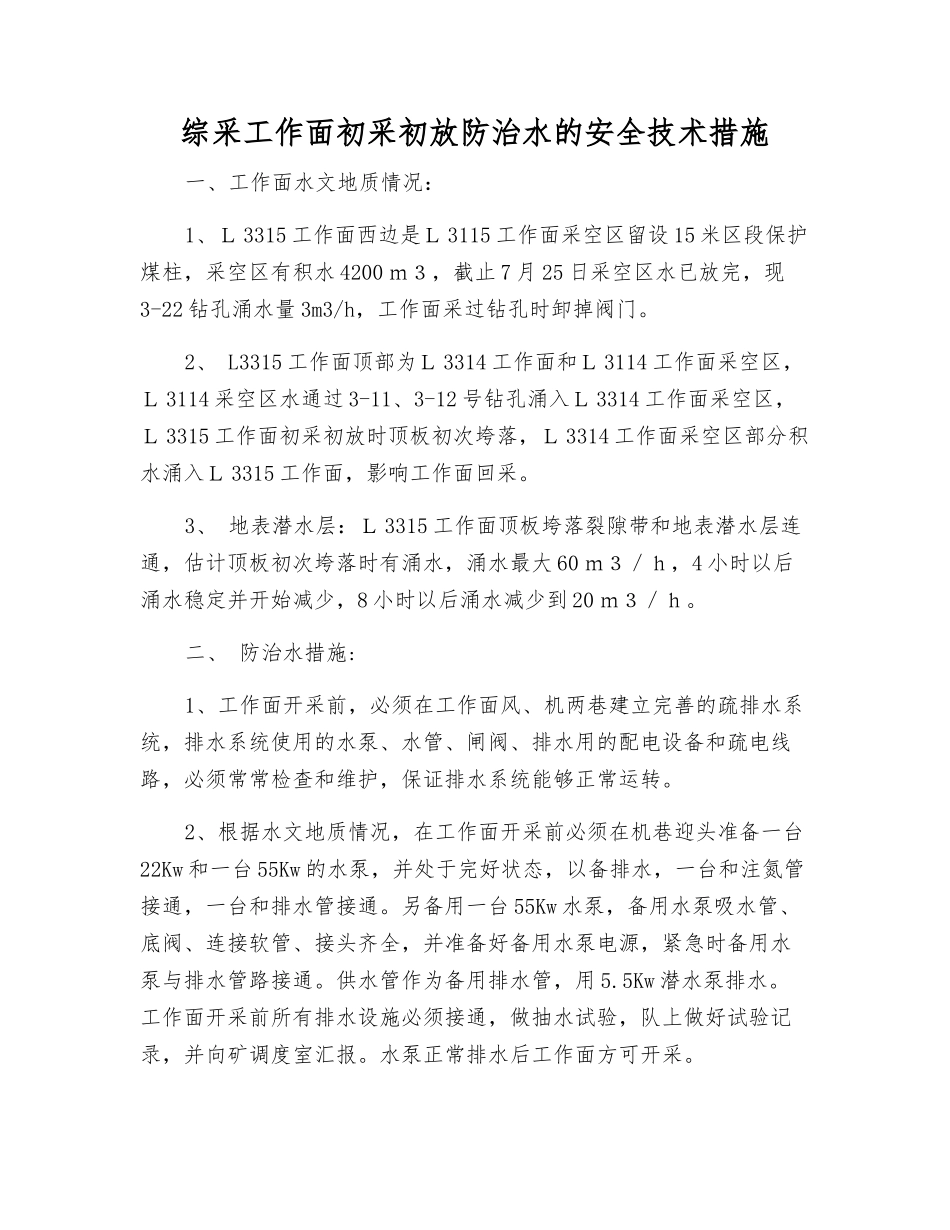

综采工作面初采初放防治水的安全技术措施一、工作面水文地质情况:1、L 3315 工作面西边是L 3115 工作面采空区留设 15 米区段保护煤柱,采空区有积水 4200 m3,截止 7 月 25 日采空区水已放完,现3-22 钻孔涌水量 3m3/h,工作面采过钻孔时卸掉阀门
2、 L3315 工作面顶部为L 3314 工作面和L 3114 工作面采空区,L 3114 采空区水通过 3-11、3-12 号钻孔涌入L 3314 工作面采空区,L 3315 工作面初采初放时顶板初次垮落,L 3314 工作面采空区部分积水涌入L 3315 工作面,影响工作面回采
3、 地表潜水层:L 3315 工作面顶板垮落裂隙带和地表潜水层连通,估计顶板初次垮落时有涌水,涌水最大 60 m3/h,4 小时以后涌水稳定并开始减少,8 小时以后涌水减少到 20 m3/h
二、 防治水措施:1、工作面开采前,必须在工作面风、机两巷建立完善的疏排水系统,排水系统使用的水泵、水管、闸阀、排水用的配电设备和疏电线路,必须常常检查和维护,保证排水系统能够正常运转
2、根据水文地质情况,在工作面开采前必须在机巷迎头准备一台22Kw 和一台 55Kw 的水泵,并处于完好状态,以备排水,一台和注氮管接通,一台和排水管接通
另备用一台 55Kw 水泵,备用水泵吸水管、底阀、连接软管、接头齐全,并准备好备用水泵电源,紧急时备用水泵与排水管路接通
供水管作为备用排水管,用 5
5Kw 潜水泵排水
工作面开采前所有排水设施必须接通,做抽水试验,队上做好试验记录,并向矿调度室汇报
水泵正常排水后工作面方可开采
3、估计L 3315 工作面初次垮落步距 10~12 米,顶板垮落时工作面有涌水
开采过程当中遇到《煤矿安全规程》第 266 条规定的突水征兆时,必须停止作业,实行措施,立即报告矿调度室,发出警报,撤出所有受水威胁地点
