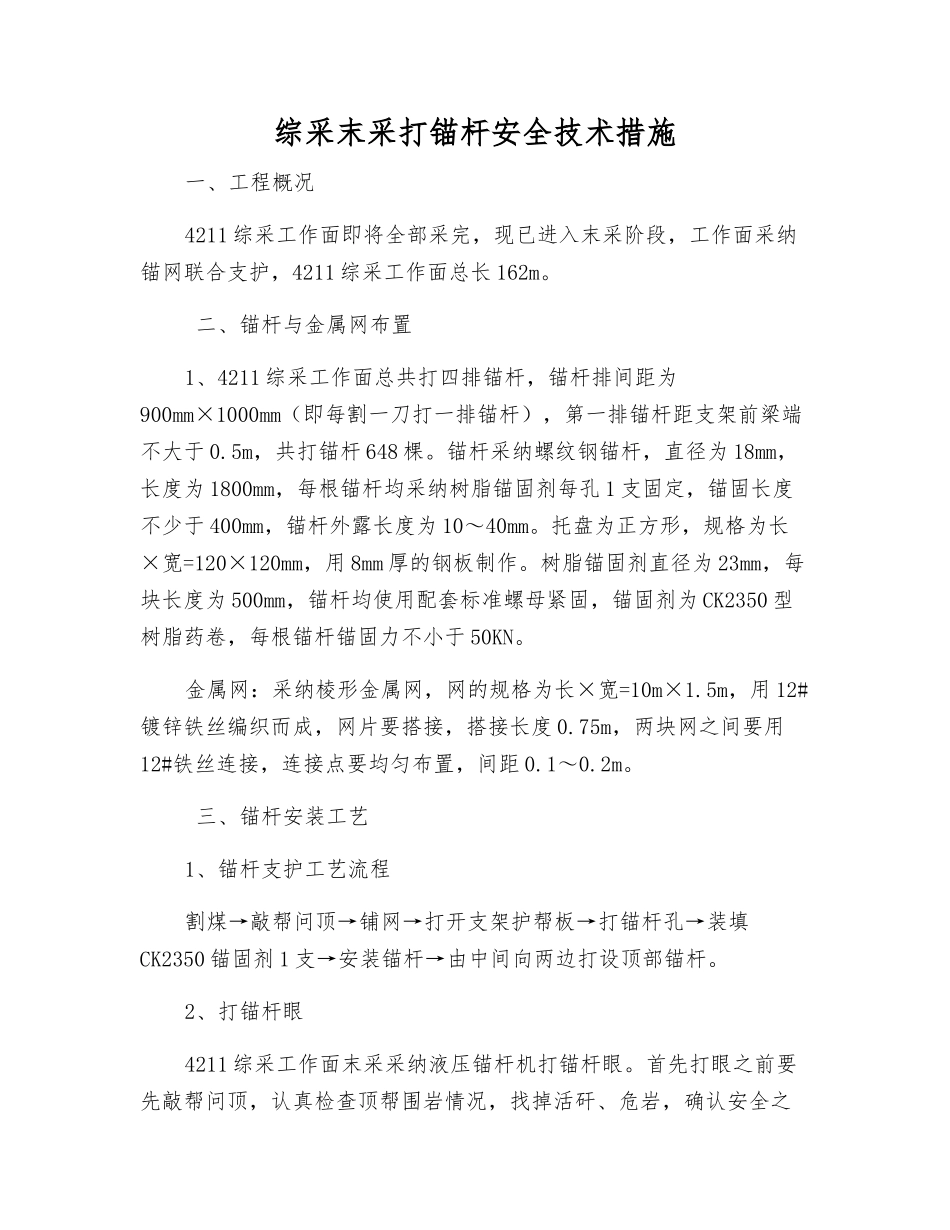

综采末采打锚杆安全技术措施一、工程概况4211 综采工作面即将全部采完,现已进入末采阶段,工作面采纳锚网联合支护,4211 综采工作面总长 162m
二、锚杆与金属网布置1、4211 综采工作面总共打四排锚杆,锚杆排间距为900mm×1000mm(即每割一刀打一排锚杆),第一排锚杆距支架前梁端不大于 0
5m,共打锚杆 648 棵
锚杆采纳螺纹钢锚杆,直径为 18mm,长度为 1800mm,每根锚杆均采纳树脂锚固剂每孔 1 支固定,锚固长度不少于 400mm,锚杆外露长度为 10~40mm
托盘为正方形,规格为长×宽=120×120mm,用 8mm 厚的钢板制作
树脂锚固剂直径为 23mm,每块长度为 500mm,锚杆均使用配套标准螺母紧固,锚固剂为 CK2350 型树脂药卷,每根锚杆锚固力不小于 50KN
金属网:采纳棱形金属网,网的规格为长×宽=10m×1
5m,用 12#镀锌铁丝编织而成,网片要搭接,搭接长度 0
75m,两块网之间要用12#铁丝连接,连接点要均匀布置,间距 0
三、锚杆安装工艺1、锚杆支护工艺流程割煤→敲帮问顶→铺网→打开支架护帮板→打锚杆孔→装填CK2350 锚固剂 1 支→安装锚杆→由中间向两边打设顶部锚杆
2、打锚杆眼4211 综采工作面末采采纳液压锚杆机打锚杆眼
首先打眼之前要先敲帮问顶,认真检查顶帮围岩情况,找掉活矸、危岩,确认安全之后、方可开始工作

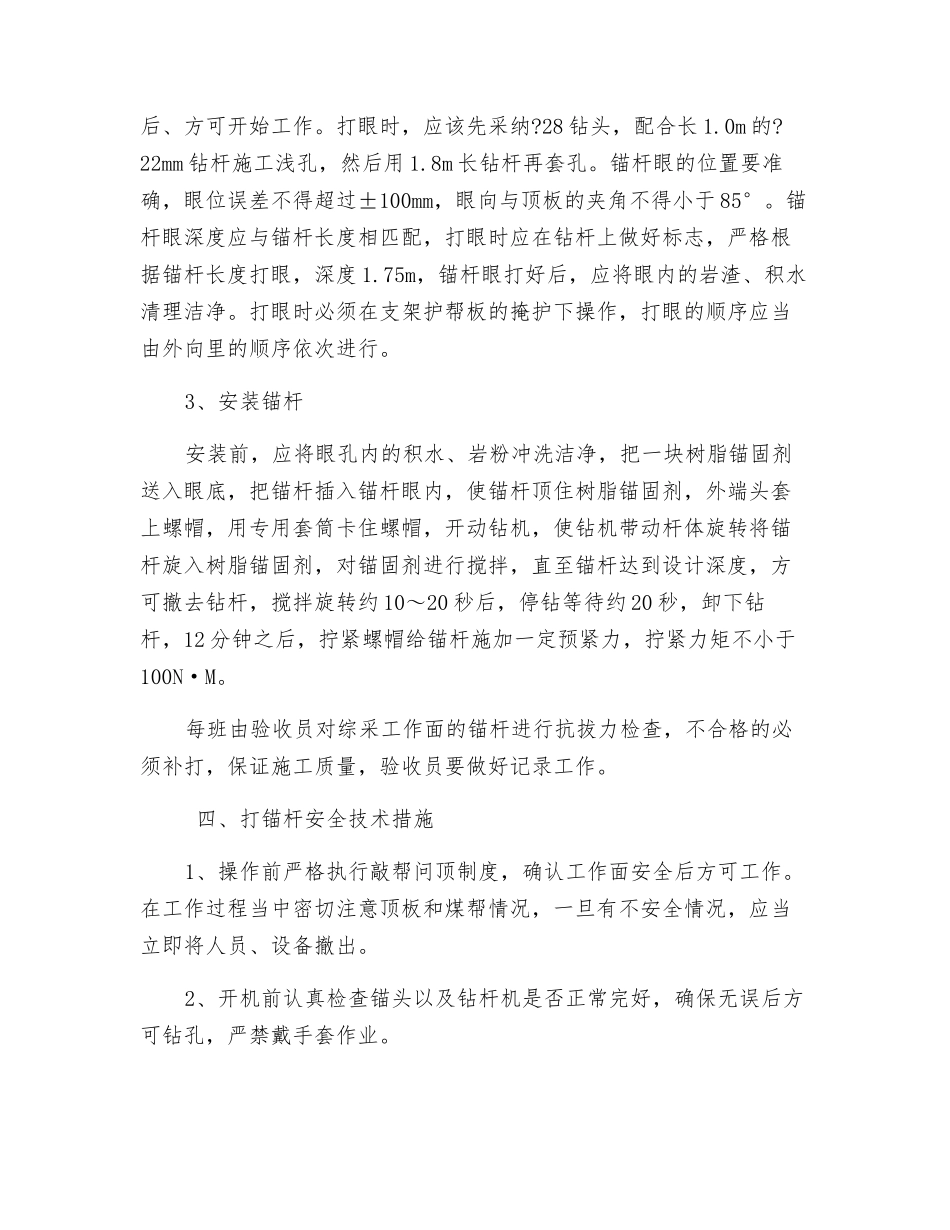

打眼时,应该先采纳
28 钻头,配合长 1
22mm 钻杆施工浅孔,然后用 1
8m 长钻杆再套孔
锚杆眼的位置要准确,眼位误差不得超过±100mm,眼向与顶板的夹角不得小于 85°
锚杆眼深度应与锚杆长度相匹配,打眼时应在钻杆上做好标志,严格根据锚杆长度打眼,深度 1
75m,锚杆眼打好后,应将眼内的岩渣、积水清理洁净

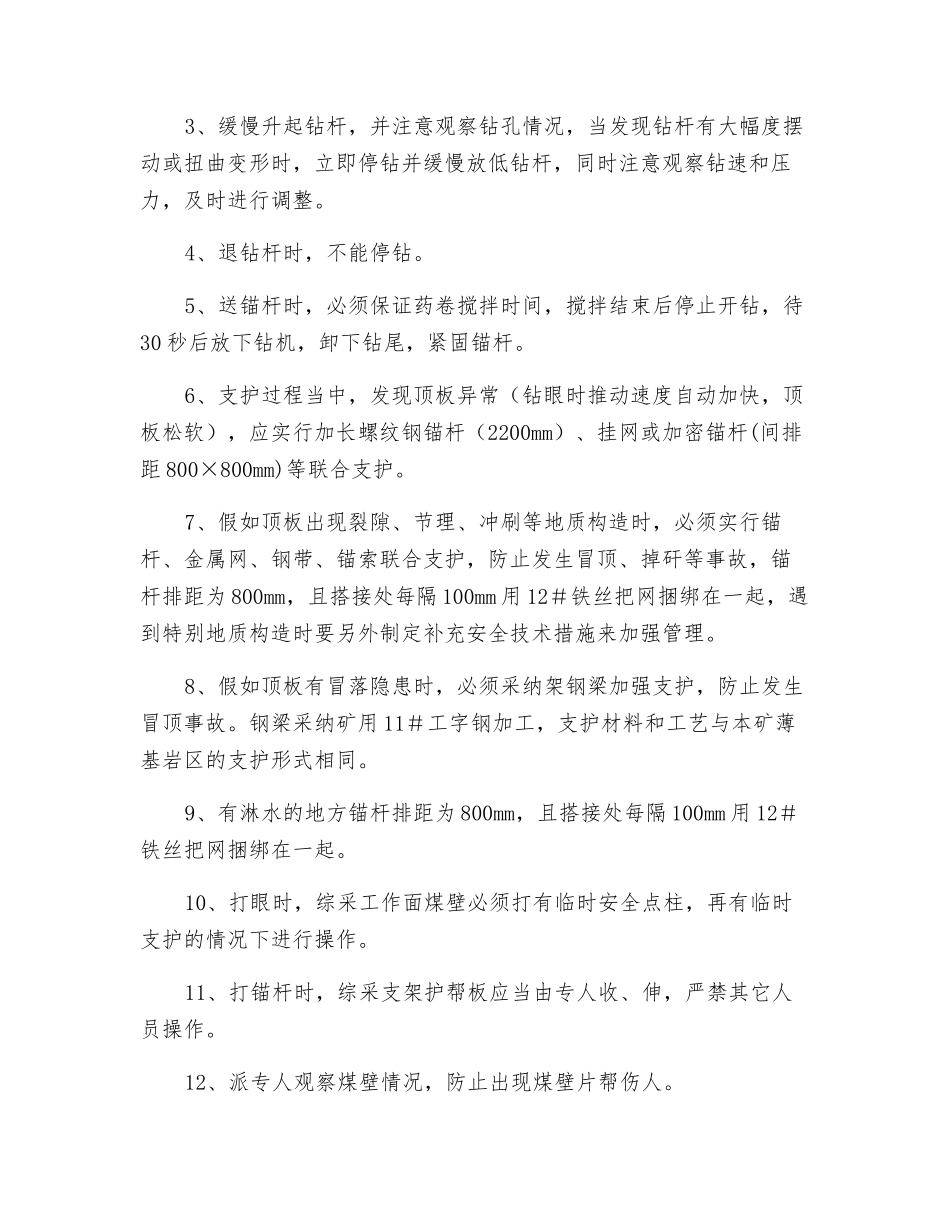

打眼时必须在支架护帮板的掩护下操作,打眼的顺
